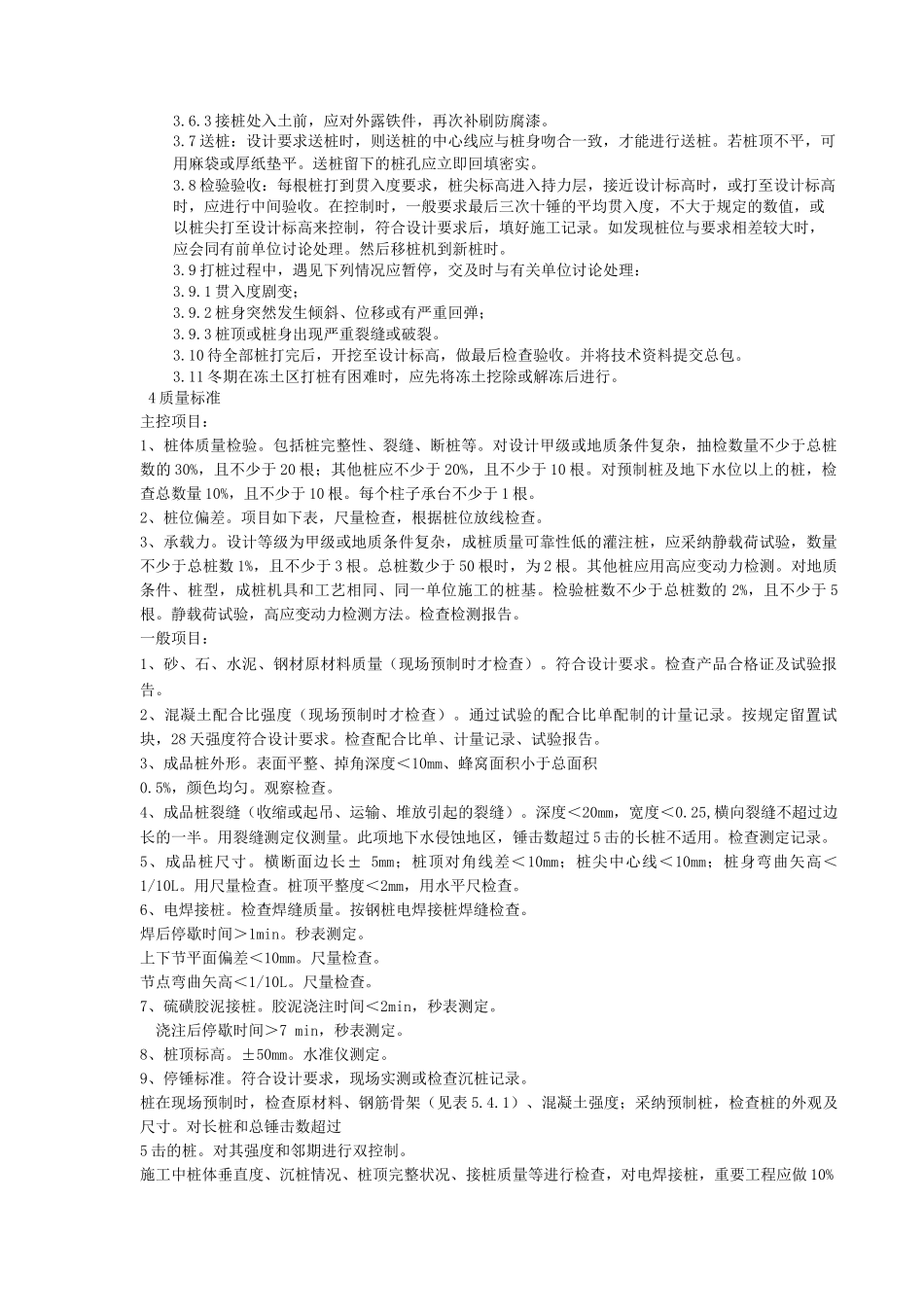

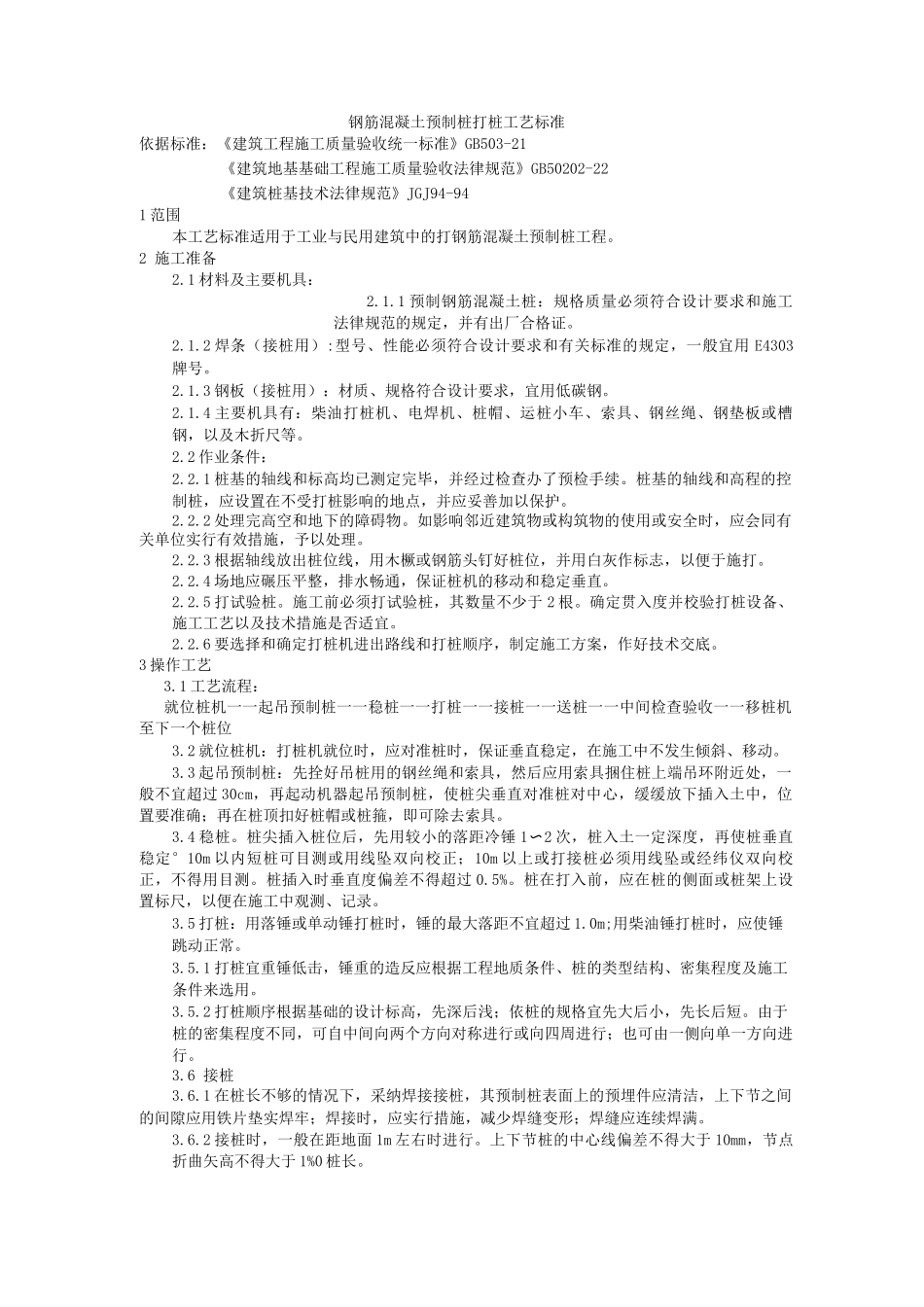

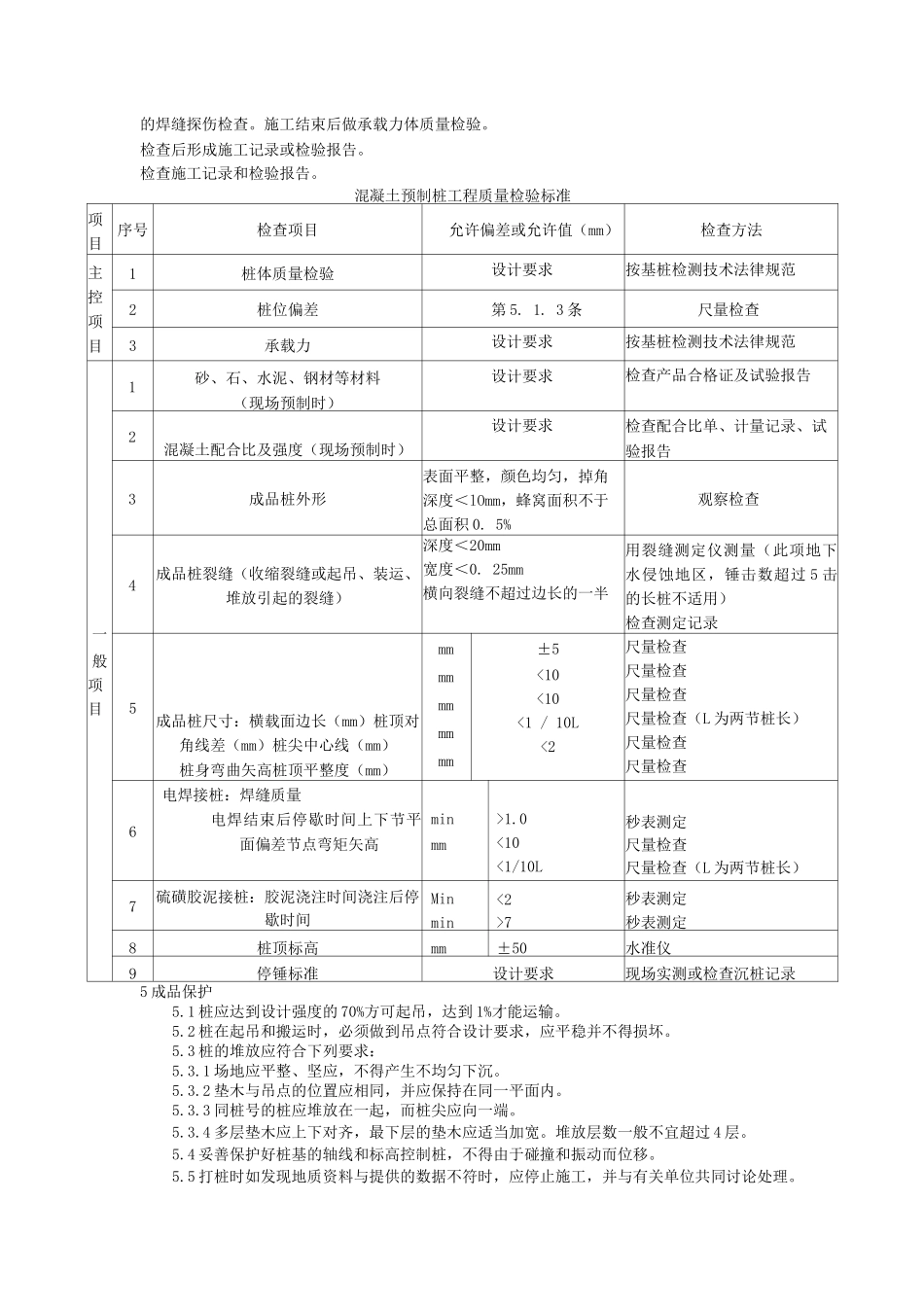

钢筋混凝土预制桩打桩工艺标准依据标准:《建筑工程施工质量验收统一标准》GB503-21《建筑地基基础工程施工质量验收法律规范》GB50202-22《建筑桩基技术法律规范》JGJ94-941 范围本工艺标准适用于工业与民用建筑中的打钢筋混凝土预制桩工程。2 施工准备2.1 材料及主要机具:2.1.1 预制钢筋混凝土桩:规格质量必须符合设计要求和施工法律规范的规定,并有出厂合格证。2.1.2 焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用 E4303牌号。2.1.3 钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。2.1.4 主要机具有:柴油打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢,以及木折尺等。2.2 作业条件:2.2.1 桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。2.2.2 处理完高空和地下的障碍物。如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位实行有效措施,予以处理。2.2.3 根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打。2.2.4 场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。2.2.5 打试验桩。施工前必须打试验桩,其数量不少于 2 根。确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。2.2.6 要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。3 操作工艺3.1 工艺流程:就位桩机一一起吊预制桩一一稳桩一一打桩一一接桩一一送桩一一中间检查验收一一移桩机至下一个桩位3.2 就位桩机:打桩机就位时,应对准桩时,保证垂直稳定,在施工中不发生倾斜、移动。3.3 起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过 30cm,再起动机器起吊预制桩,使桩尖垂直对准桩对中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。3.4 稳桩。桩尖插入桩位后,先用较小的落距冷锤 1〜2 次,桩入土一定深度,再使桩垂直稳定°10m 以内短桩可目测或用线坠双向校正;10m 以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。桩插入时垂直度偏差不得超过 0.5%。桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。3.5 打桩:用落锤或单动锤打桩时,锤的最大落距不宜超过 1.0m;用柴油锤打桩时,应使锤跳动正常。3.5.1 打桩宜重锤低击,锤重的造反应根据...
