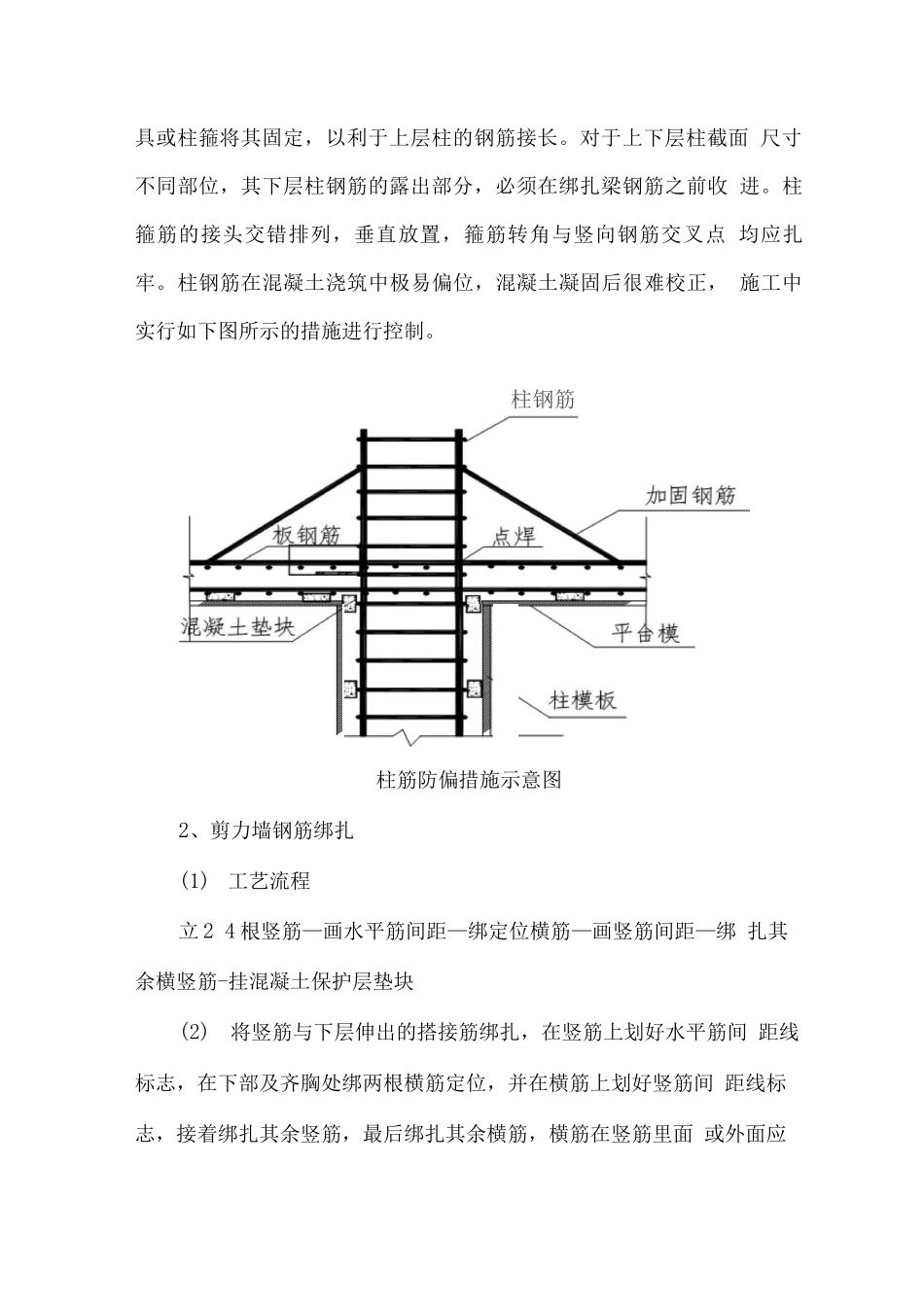

钢筋连接和绑扎方法一、钢筋连接1、本工程受力钢筋直径 D>①22 的钢筋接头采纳直螺纹接头连接;其它柱墙竖向钢筋连接采纳电渣压力焊连接或绑扎搭接,梁纵向受力 钢筋采纳闪光对焊或电弧焊焊接,板筋采纳闪光对焊或绑扎搭接;以 上钢筋接头位置必须按法律规范要求错开。2、各类构件受力钢筋搭接长度、锚固长度必须符合设计要求。3、钢筋接头位置不宜设置在梁端、柱端箍筋加密区范围内,悬 臂梁的悬臂部分不允许有搭接接头。4、钢筋焊接接头距钢筋弯折处不应小于钢筋直径的 10 倍,且不 宜位于构件的最大弯矩处。5、通长楼板及楼板梁上筋在跨中 L/3 范围内搭接,楼板下筋在 支坐L/3 范围内搭接(L 为板、墙跨度)。二、钢筋绑扎1、柱子钢筋绑扎(1) 工艺流程套柱箍筋 T 连接竖向主筋 T 画箍筋间距线 T 绑扎箍筋 T 挂混凝土保护层垫块(2) 套柱箍筋按图纸要求间距,计算好每根柱箍筋数量,先将柱箍套在下层伸 出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于 3 个, 绑扣要向柱中心。(3)连接竖向主筋根据设计和施工要求按绑扎搭、焊接或机械连接方法进行柱主筋 的连接,其接头形式、位置必须符合施工法律规范要求。(4)画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用 粉笔划箍筋间距线。(5)柱箍筋绑扎① 按已划好的箍筋位置线,将套好的箍筋往上移动,由上往下 绑扎。② 箍筋与主筋要垂直,箍筋转角处与主筋相交点均要绑扎,主 筋与箍筋非转交部分的相交点成梅花交错绑扎。③ 箍筋的弯钩迭合处应沿柱子竖筋交错布置,并绑扎牢固。④ 本工程为有抗震要求,柱箍筋端头应弯成 135°,平直部分长 度不小于 10d(d 为箍筋直径),如箍筋采纳 90°搭接,搭接处应焊接, 焊缝长度单面焊缝不小于 5d。⑤ 柱上下两端箍筋应按设计要求加密,如设计要求箍筋设拉钩, 拉钩应钩住箍筋。(6)柱筋保护层厚度应符合设计要求,主筋外皮为设计要求的 保护层厚度,垫块应绑扎在柱竖筋外皮上或用塑料卡卡在外竖筋上), 间距为 10mm,以保证竖筋保护层厚度准确。当柱截面尺寸有变化 时,柱筋应在板内弯折,弯后尺寸应符合设计要求。(7)与砌块墙相连的柱,应柱高每 6 预留 2 由 6 拉结筋,拉结 筋伸入柱内 250mm,伸出柱边不小于墙长的 1/5 同时不小于 7 或 至门窗洞边,拉结筋两端带弯钩。(8)在绑扎柱子钢筋时,下层柱竖向钢筋露出楼面的部分,用 工具或柱箍将其固定,以利于上层柱的钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋连接和绑扎方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
