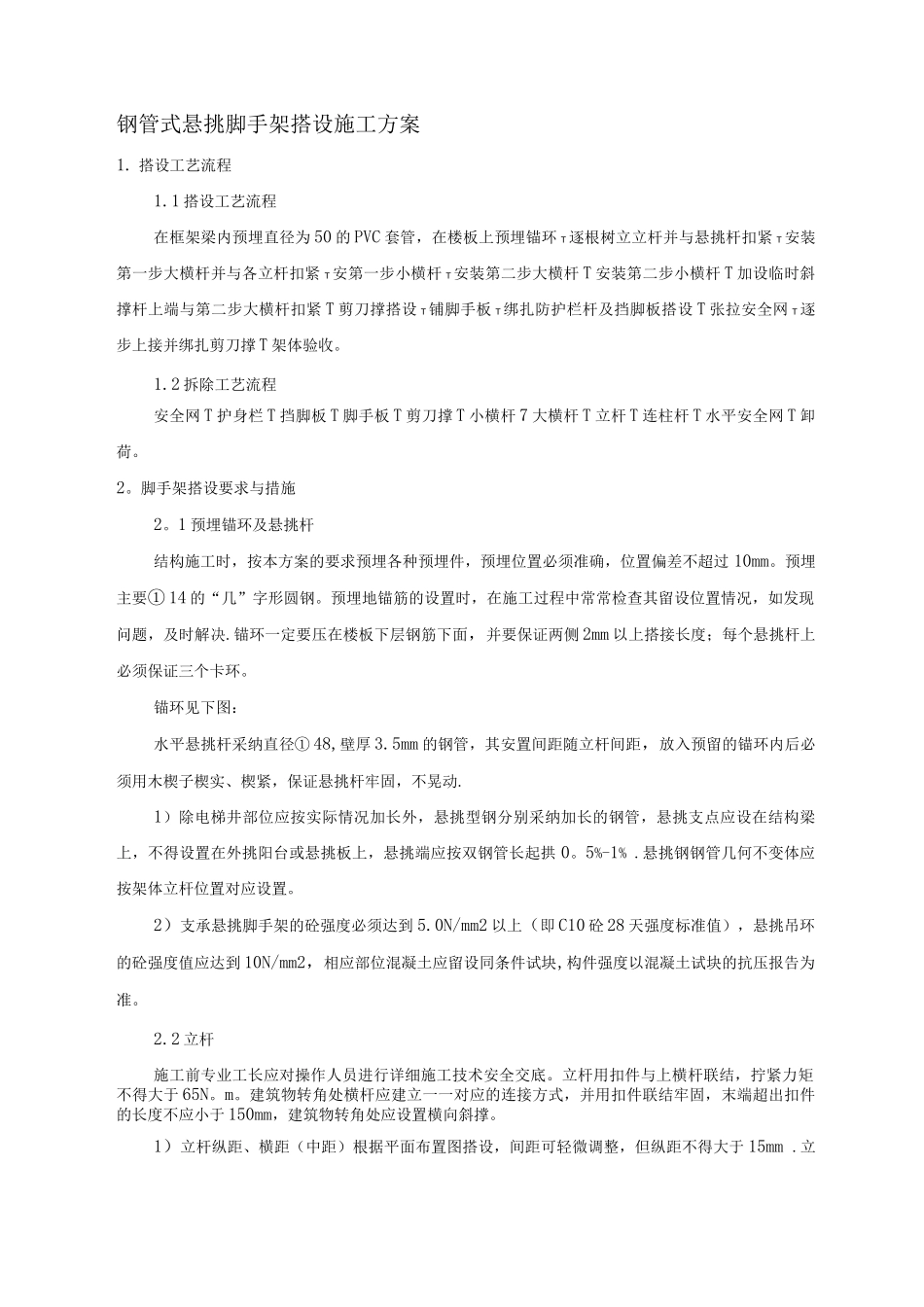

钢管式悬挑脚手架搭设施工方案1
搭设工艺流程1
1 搭设工艺流程在框架梁内预埋直径为 50 的 PVC 套管,在楼板上预埋锚环 T 逐根树立立杆并与悬挑杆扣紧 T 安装第一步大横杆并与各立杆扣紧 T 安第一步小横杆 T 安装第二步大横杆 T 安装第二步小横杆 T 加设临时斜撑杆上端与第二步大横杆扣紧 T 剪刀撑搭设 T 铺脚手板 T 绑扎防护栏杆及挡脚板搭设 T 张拉安全网 T 逐步上接并绑扎剪刀撑 T 架体验收
2 拆除工艺流程安全网 T 护身栏 T 挡脚板 T 脚手板 T 剪刀撑 T 小横杆 7 大横杆 T 立杆 T 连柱杆 T 水平安全网 T 卸荷
脚手架搭设要求与措施2
1 预埋锚环及悬挑杆结构施工时,按本方案的要求预埋各种预埋件,预埋位置必须准确,位置偏差不超过 10mm
预埋主要① 14 的“几”字形圆钢
预埋地锚筋的设置时,在施工过程中常常检查其留设位置情况,如发现问题,及时解决
锚环一定要压在楼板下层钢筋下面,并要保证两侧 2mm 以上搭接长度;每个悬挑杆上必须保证三个卡环
锚环见下图:水平悬挑杆采纳直径① 48,壁厚 3
5mm 的钢管,其安置间距随立杆间距,放入预留的锚环内后必须用木楔子楔实、楔紧,保证悬挑杆牢固,不晃动
1)除电梯井部位应按实际情况加长外,悬挑型钢分别采纳加长的钢管,悬挑支点应设在结构梁上,不得设置在外挑阳台或悬挑板上,悬挑端应按双钢管长起拱 0
悬挑钢钢管几何不变体应按架体立杆位置对应设置
2)支承悬挑脚手架的砼强度必须达到 5
0N/mm2 以上(即 C10 砼 28 天强度标准值),悬挑吊环的砼强度值应达到 10N/mm2,相应部位混凝土应留设同条件试块,构件强度以混凝土试块的抗压报告为准
2 立杆施工前专业工长应对操作人员进行详细施工技术安全交底
立杆用扣件与上横杆联结,拧紧力矩不得大于 65N
