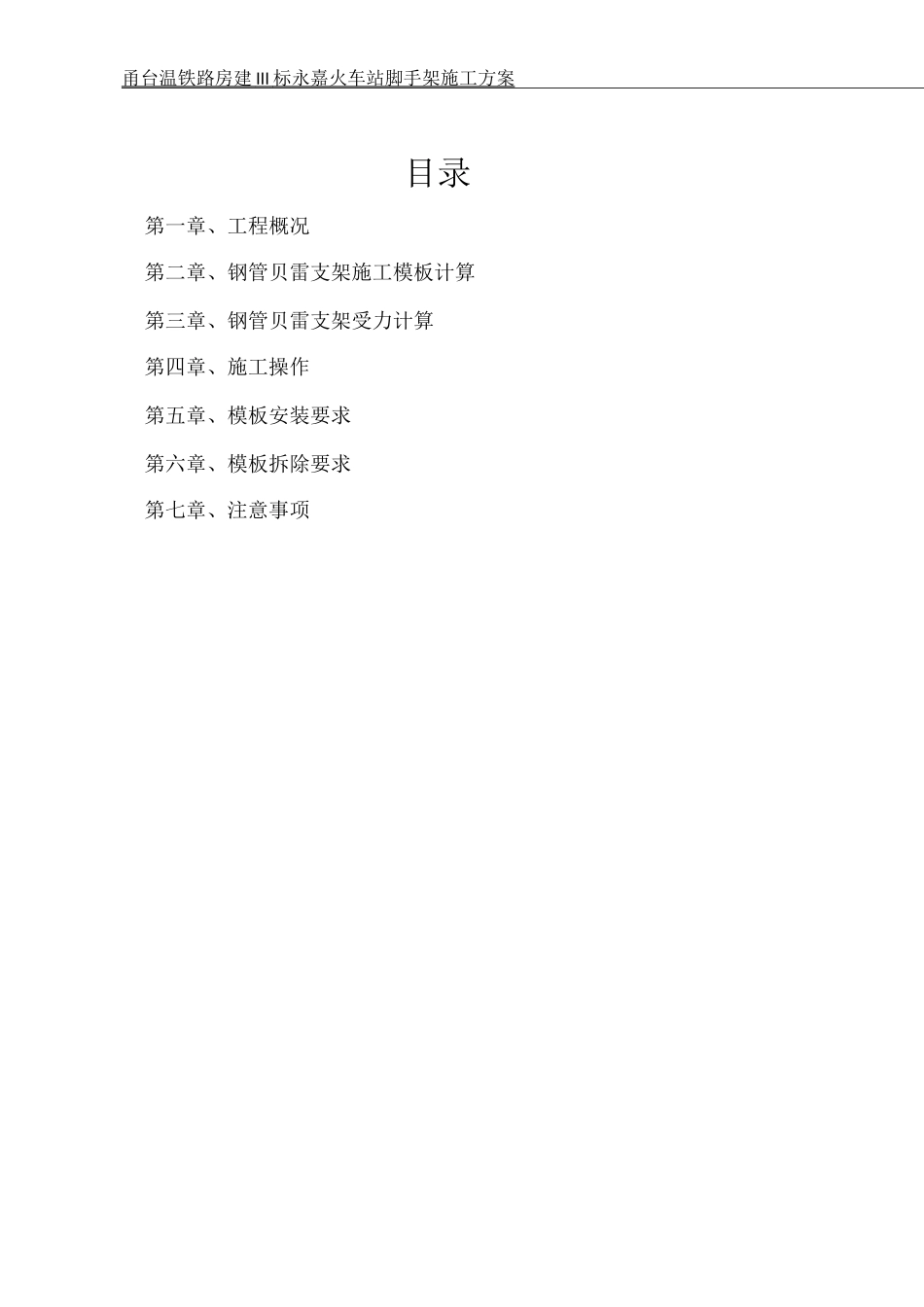

甬台温铁路房建 III 标永嘉火车站脚手架施工方案 目录第一章、工程概况第二章、钢管贝雷支架施工模板计算 第三章、钢管贝雷支架受力计算第四章、施工操作第五章、模板安装要求第六章、模板拆除要求第七章、注意事项甬台温铁路房建 III 标永嘉火车站脚手架施工方案 钢管贝雷梁柱式支架施工方案第一章、工程概况该工程为甬台温新建铁路永嘉火车站,处于浙江省温州市永嘉县千石村
甬台温铁路的建设技术标准为一级双线电气化铁路,设计时速为 2 千米,预留时速可提升到250-30 0 千米
永嘉站高架站台工程采纳钻孔灌注桩基础、钢管砼柱及钢筋砼柱,上部设计为钢结构雨棚
钢管柱的顶标高为 16
站台总长度为 450 米,站台面的结构标高为8
该高架站台分左右两幅,每幅宽度均为 6m,各 15 跨,跨径除靠近站房范围内的两跨跨度为 9°1m 外,其余均为 10
地勘报告显示,该项目地层分布,由上至下主要为:①素填土,②淤泥,③ 淤泥质黏土,④细圆砾土
第二章、钢管贝雷支架施工模板计算1、结构说明永嘉火车站站台部分,梁截面为 4 x 9、3 x 4、250 x 5、2x 4 等,顶板厚为 150,柱底承台面为 16 x 40 米,厚 20
我部采纳贝雷片拼装桁架主施工承重结构进行施工
纵梁跨度最大 10
9 米,支墩顶安装 2 根 HN396 x 199 x 7 x 13H 型钢梁作为分配梁,分配梁上铺设贝雷梁;每组贝雷片采纳标准支撑架进行连接
支墩采纳① 273 x 8 钢管立柱,搁置在承台顶面上,立柱顶、底部均与钢板焊接,为提高支墩的稳定性,在各排支墩钢管之间纵向横向均设置槽钢、角钢连接
贝雷纵梁顶面设置 10cmx 12cm 木方做横向分配梁、6mx8cm 木方纵向分配梁;模板系统由侧模、底模、等组成
该工程侧模、底模均采纳高强度防水竹胶板制作
2、受力验算依据2
