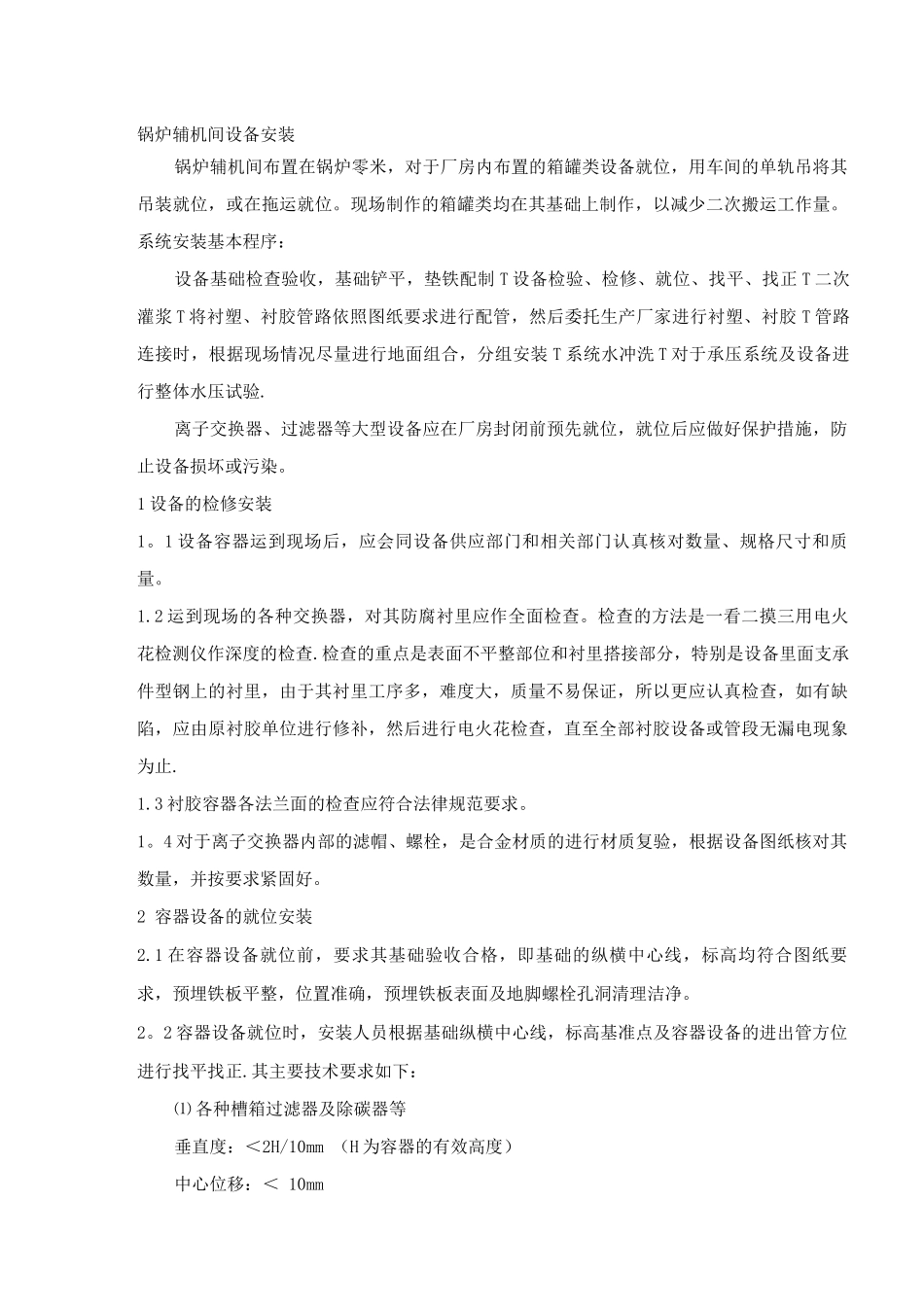

锅炉辅机间设备安装锅炉辅机间布置在锅炉零米,对于厂房内布置的箱罐类设备就位,用车间的单轨吊将其吊装就位,或在拖运就位。现场制作的箱罐类均在其基础上制作,以减少二次搬运工作量。系统安装基本程序:设备基础检查验收,基础铲平,垫铁配制 T 设备检验、检修、就位、找平、找正 T 二次灌浆 T 将衬塑、衬胶管路依照图纸要求进行配管,然后委托生产厂家进行衬塑、衬胶 T 管路连接时,根据现场情况尽量进行地面组合,分组安装 T 系统水冲洗 T 对于承压系统及设备进行整体水压试验.离子交换器、过滤器等大型设备应在厂房封闭前预先就位,就位后应做好保护措施,防止设备损坏或污染。1 设备的检修安装1。1 设备容器运到现场后,应会同设备供应部门和相关部门认真核对数量、规格尺寸和质量。1.2 运到现场的各种交换器,对其防腐衬里应作全面检查。检查的方法是一看二摸三用电火花检测仪作深度的检查.检查的重点是表面不平整部位和衬里搭接部分,特别是设备里面支承件型钢上的衬里,由于其衬里工序多,难度大,质量不易保证,所以更应认真检查,如有缺陷,应由原衬胶单位进行修补,然后进行电火花检查,直至全部衬胶设备或管段无漏电现象为止.1.3 衬胶容器各法兰面的检查应符合法律规范要求。1。4 对于离子交换器内部的滤帽、螺栓,是合金材质的进行材质复验,根据设备图纸核对其数量,并按要求紧固好。2 容器设备的就位安装2.1 在容器设备就位前,要求其基础验收合格,即基础的纵横中心线,标高均符合图纸要求,预埋铁板平整,位置准确,预埋铁板表面及地脚螺栓孔洞清理洁净。2。2 容器设备就位时,安装人员根据基础纵横中心线,标高基准点及容器设备的进出管方位进行找平找正.其主要技术要求如下:⑴ 各种槽箱过滤器及除碳器等垂直度:<2H/10mm (H 为容器的有效高度)中心位移:< 10mm标高偏差:《士 10mm进出管方法符合图纸要求验收合格后,设备容器的底部支座应及时与预埋铁板点焊牢固。⑵ 容器内部装置的安装当容器内壁衬胶检查合格后,应及时清除内部无用杂物,容器顶部的配水装置要严格地水平安装,中部和下部分配装置的安装、角度、孔洞方向准确,安装牢固。⑶ 填料加装加填料前,必须进行外观检查,树脂要求不冻、不裂、不脱水,不混淆、无杂物填装前要根据交换器设备图纸或说明书逐件核对包装标志,填装时要有专人负责绝对不能搞错型号及数量。要求填装平整,高度符合设计要求,高度误差不超过+5mm,各容器...
