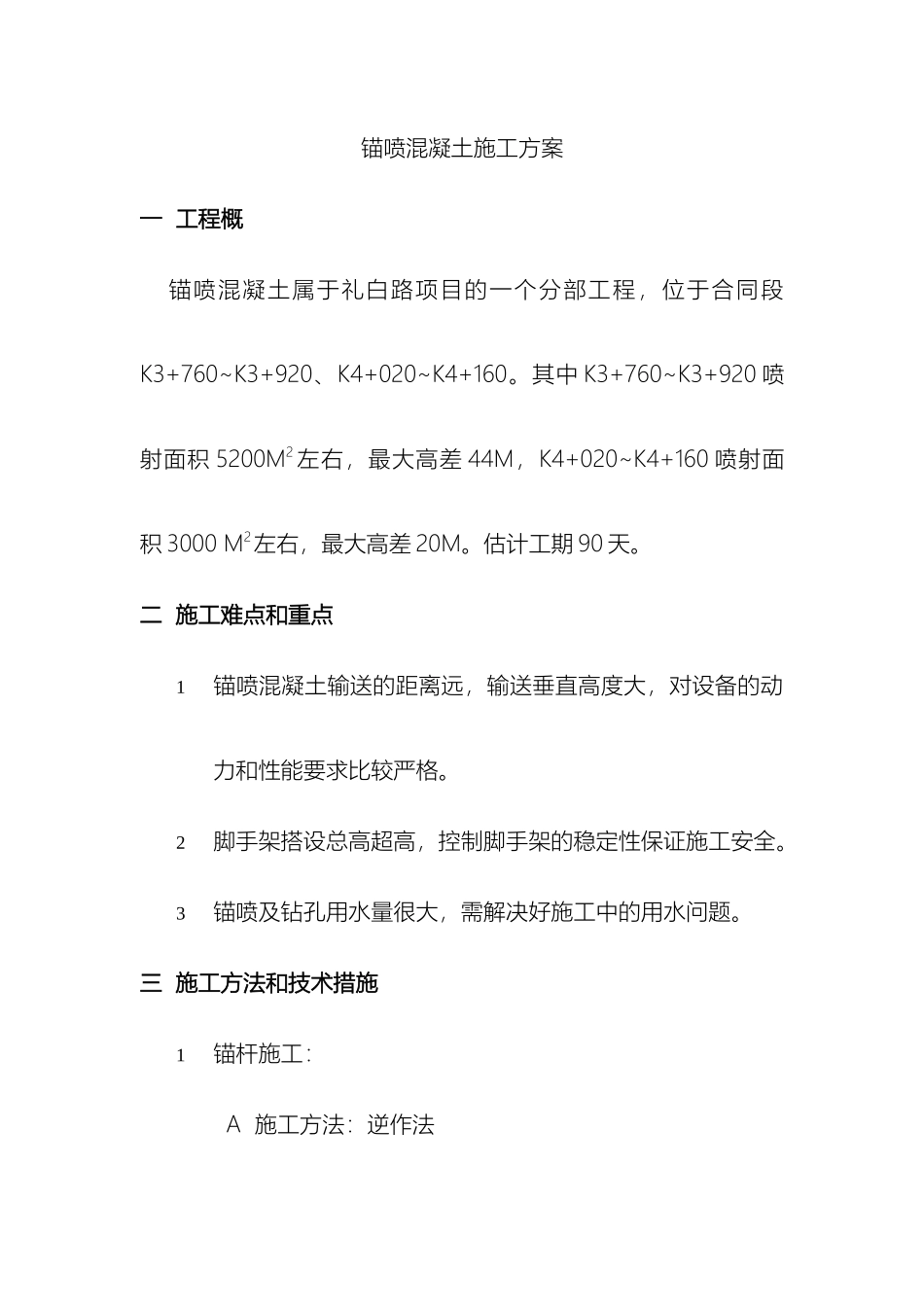

锚喷混凝土施工方案锚喷混凝土施工方案一 工程概 锚喷混凝土属于礼白路项目的一个分部工程,位于合同段K3+760~K3+920、K4+020~K4+160
其中 K3+760~K3+920 喷射面积 5200M2 左右,最大高差 44M,K4+020~K4+160 喷射面积 3000 M2左右,最大高差 20M
估计工期 90 天
二 施工难点和重点1锚喷混凝土输送的距离远,输送垂直高度大,对设备的动力和性能要求比较严格
2脚手架搭设总高超高,控制脚手架的稳定性保证施工安全
3锚喷及钻孔用水量很大,需解决好施工中的用水问题

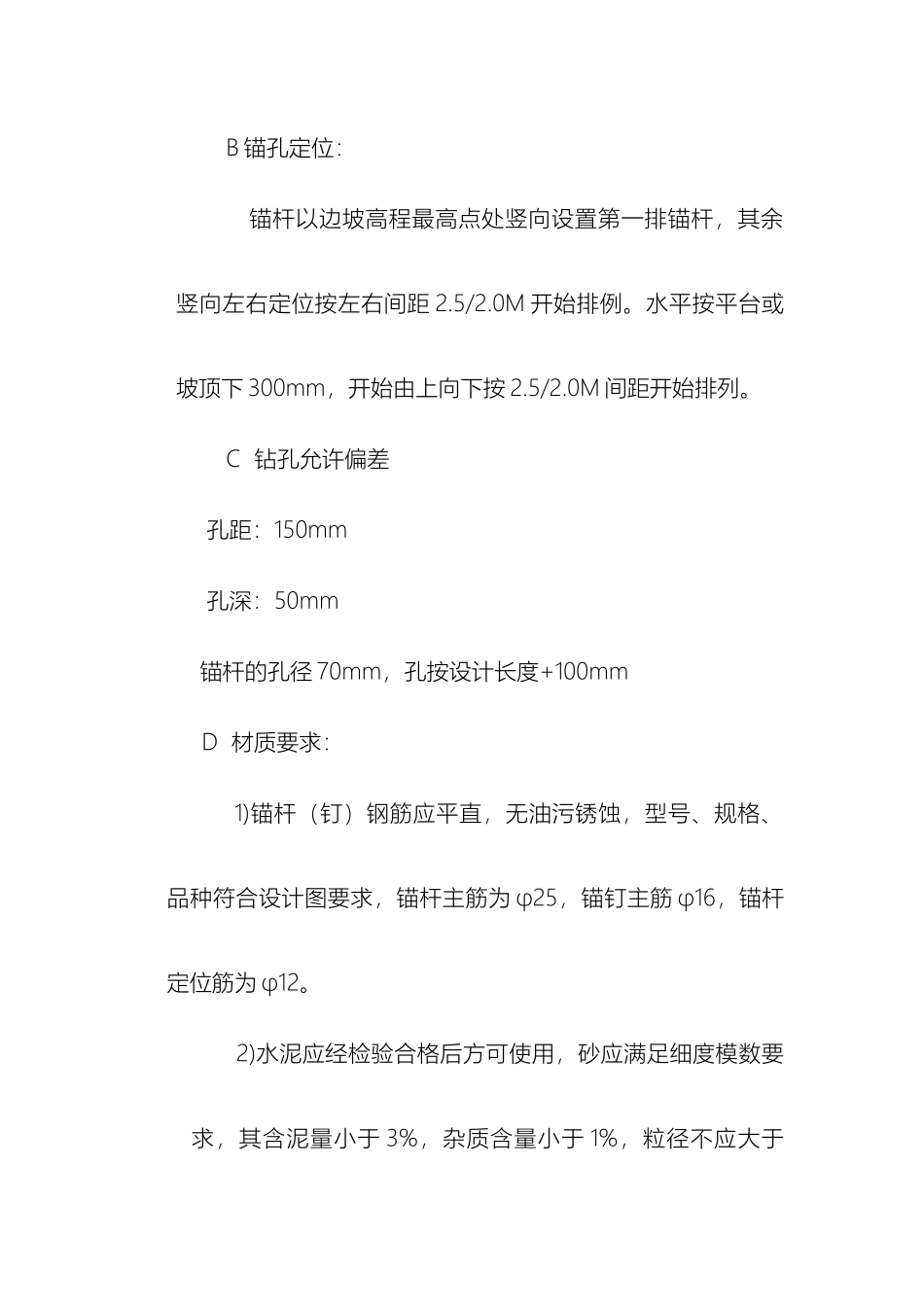

三 施工方法和技术措施1锚杆施工:A 施工方法:逆作法B 锚孔定位: 锚杆以边坡高程最高点处竖向设置第一排锚杆,其余竖向左右定位按左右间距 2
0M 开始排例
水平按平台或坡顶下 300mm,开始由上向下按 2
0M 间距开始排列
C 钻孔允许偏差 孔距:150mm 孔深:50mm 锚杆的孔径 70mm,孔按设计长度+100mmD 材质要求:1)锚杆(钉)钢筋应平直,无油污锈蚀,型号、规格、品种符合设计图要求,锚杆主筋为 φ25,锚钉主筋 φ16,锚杆定位筋为 φ12
2)水泥应经检验合格后方可使用,砂应满足细度模数要求,其含泥量小于 3%,杂质含量小于 1%,粒径不应大于2
E 清孔钻孔完毕后,孔内积水和岩粉用空压机吹洗洁净
F 注浆a 砂浆配合比为 1:1,水灰比 0
砂浆应拌和均匀,随拌随用,一次拌和的砂浆,在初凝前用完,并严防石块混入
b 注浆开始或中途停止超过 30min,用水或稀水泥浆润滑注浆灌及其管路
c 注浆时,注浆管插距孔底 50~100mm,随砂浆的注入缓慢注入匀速拔出,杆体插入后,若孔口无砂浆溢出,应及时补注
d 灌浆采纳灌浆机灌注
e 杆体插入孔内长度不小于设计规定的 95%,锚杆安装后,不得随意敲
