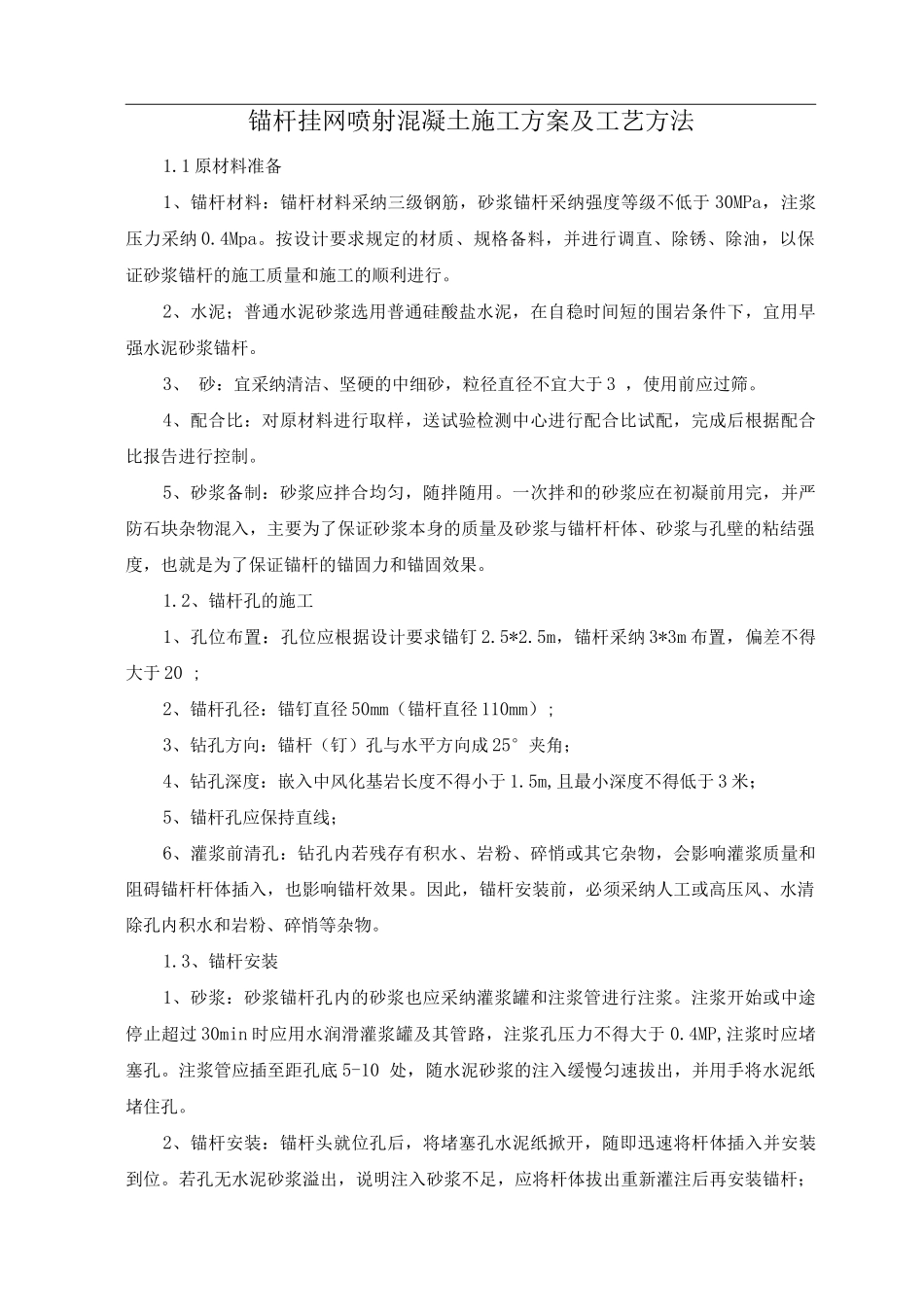

锚杆挂网喷射混凝土施工方案及工艺方法1
1 原材料准备1、锚杆材料:锚杆材料采纳三级钢筋,砂浆锚杆采纳强度等级不低于 30MPa,注浆压力采纳 0
按设计要求规定的材质、规格备料,并进行调直、除锈、除油,以保证砂浆锚杆的施工质量和施工的顺利进行
2、水泥;普通水泥砂浆选用普通硅酸盐水泥,在自稳时间短的围岩条件下,宜用早强水泥砂浆锚杆
3、 砂:宜采纳清洁、坚硬的中细砂,粒径直径不宜大于 3 ,使用前应过筛
4、配合比:对原材料进行取样,送试验检测中心进行配合比试配,完成后根据配合比报告进行控制
5、砂浆备制:砂浆应拌合均匀,随拌随用
一次拌和的砂浆应在初凝前用完,并严防石块杂物混入,主要为了保证砂浆本身的质量及砂浆与锚杆杆体、砂浆与孔壁的粘结强度,也就是为了保证锚杆的锚固力和锚固效果
2、锚杆孔的施工1、孔位布置:孔位应根据设计要求锚钉 2
5m,锚杆采纳 3*3m 布置,偏差不得大于 20 ;2、锚杆孔径:锚钉直径 50mm(锚杆直径 110mm);3、钻孔方向:锚杆(钉)孔与水平方向成 25°夹角;4、钻孔深度:嵌入中风化基岩长度不得小于 1
5m,且最小深度不得低于 3 米;5、锚杆孔应保持直线;6、灌浆前清孔:钻孔内若残存有积水、岩粉、碎悄或其它杂物,会影响灌浆质量和阻碍锚杆杆体插入,也影响锚杆效果
因此,锚杆安装前,必须采纳人工或高压风、水清除孔内积水和岩粉、碎悄等杂物
3、锚杆安装1、砂浆:砂浆锚杆孔内的砂浆也应采纳灌浆罐和注浆管进行注浆
注浆开始或中途停止超过 30min 时应用水润滑灌浆罐及其管路,注浆孔压力不得大于 0
4MP,注浆时应堵塞孔
注浆管应插至距孔底 5-10 处,随水泥砂浆的注入缓慢匀速拔出,并用手将水泥纸堵住孔
2、锚杆安装:锚杆头就位孔后,将堵塞孔水泥纸掀开,随即迅速将杆体插入并安装到位

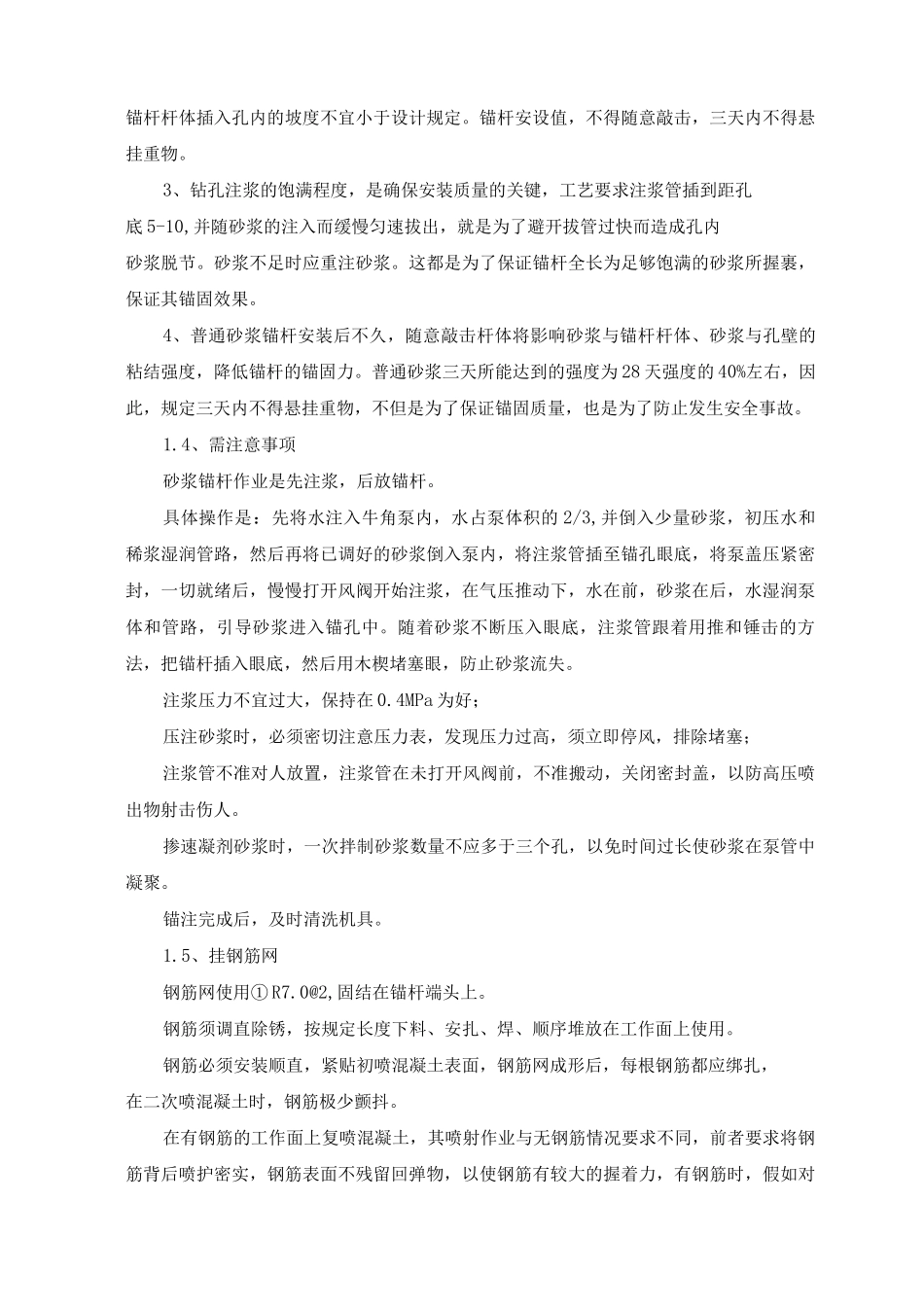

若孔无水泥砂浆溢出,说明
