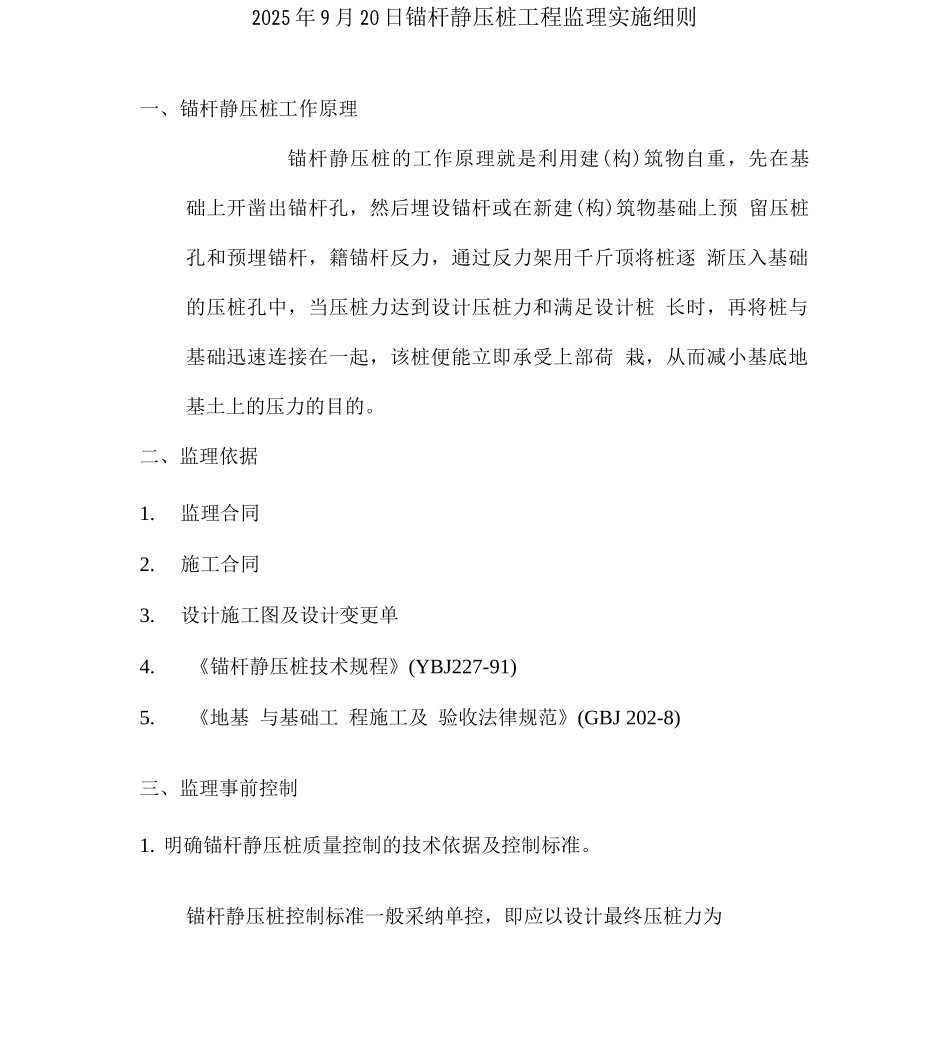

编号:锚杆静压桩工程监理实施细则监理实施细则编制:校对:审批:福州三利建设监理有限公司D2第 1 页,共 7 页2025 年 9 月 20 日锚杆静压桩工程监理实施细则一、锚杆静压桩工作原理锚杆静压桩的工作原理就是利用建(构)筑物自重,先在基 础上开凿出锚杆孔,然后埋设锚杆或在新建(构)筑物基础上预 留压桩孔和预埋锚杆,籍锚杆反力,通过反力架用千斤顶将桩逐 渐压入基础的压桩孔中,当压桩力达到设计压桩力和满足设计桩 长时,再将桩与基础迅速连接在一起,该桩便能立即承受上部荷 栽,从而减小基底地基土上的压力的目的
二、监理依据1
设计施工图及设计变更单4
《锚杆静压桩技术规程》(YBJ227-91)5
《地基 与基础工 程施工及 验收法律规范》(GBJ 202-8)三、监理事前控制1

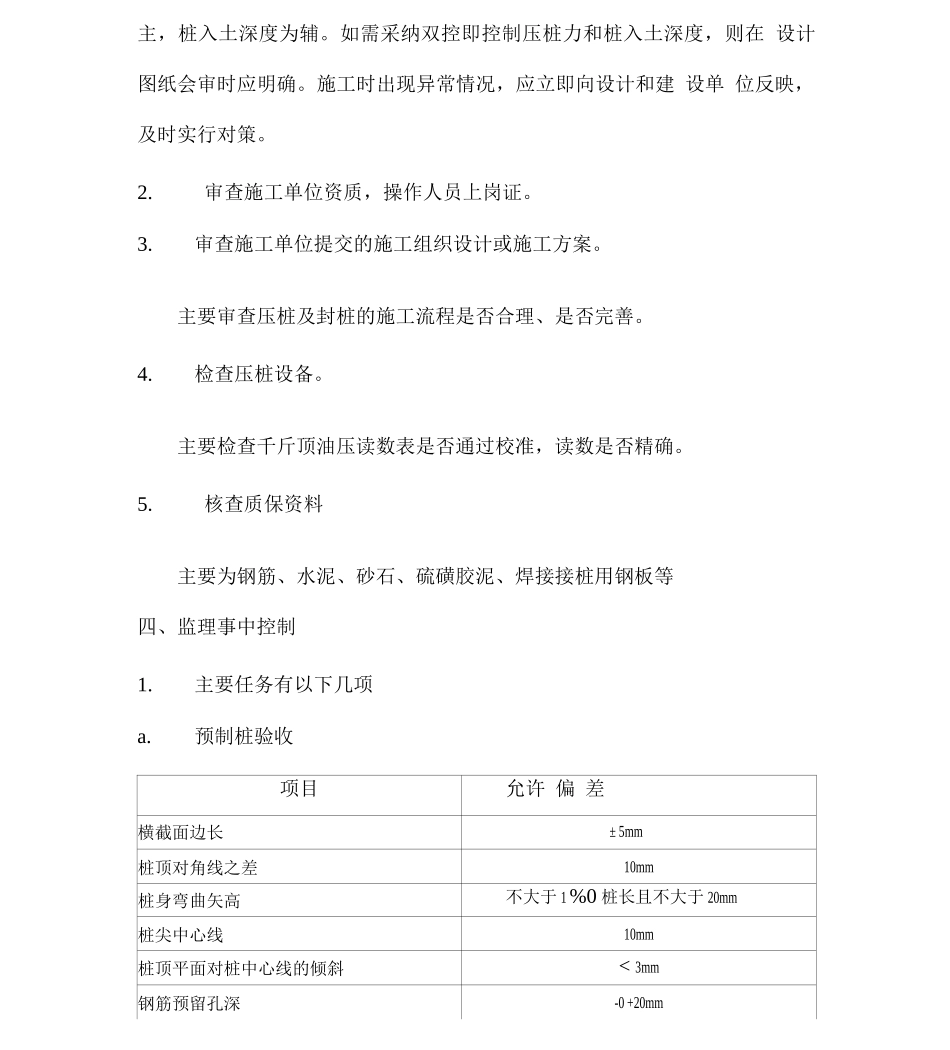

明确锚杆静压桩质量控制的技术依据及控制标准
锚杆静压桩控制标准一般采纳单控,即应以设计最终压桩力为主,桩入土深度为辅
如需采纳双控即控制压桩力和桩入土深度,则在 设计图纸会审时应明确
施工时出现异常情况,应立即向设计和建 设单 位反映,及时实行对策
审查施工单位资质,操作人员上岗证
审查施工单位提交的施工组织设计或施工方案
主要审查压桩及封桩的施工流程是否合理、是否完善
检查压桩设备
主要检查千斤顶油压读数表是否通过校准,读数是否精确
核查质保资料主要为钢筋、水泥、砂石、硫磺胶泥、焊接接桩用钢板等四、监理事中控制1
主要任务有以下几项a
预制桩验收项目允许 偏 差横截面边长± 5mm桩顶对角线之差10mm桩身弯曲矢高不大于 1 %0 桩长且不大于 20mm桩尖中心线10mm桩顶平面对桩中心线的倾斜< 3mm钢筋预留孔深-0 +20mm浆锚预留位置5 mm浆锚预留孔径± 5 mm钢筋孔的垂直度< 1%b
压桩孔验收压桩孔与设计位置的平面偏差不得大于土 20mm
