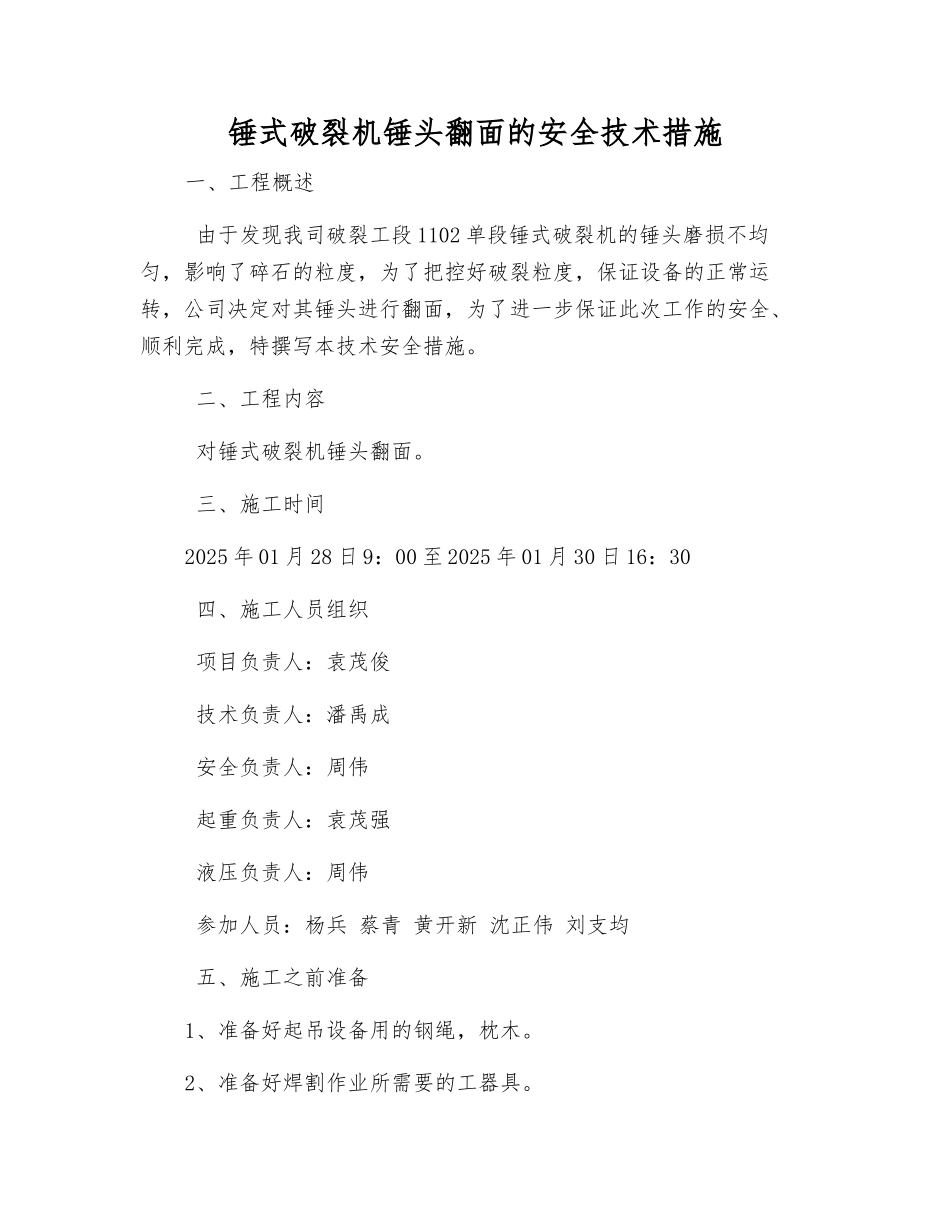

锤式破裂机锤头翻面的安全技术措施一、工程概述 由于发现我司破裂工段 1102 单段锤式破裂机的锤头磨损不均匀,影响了碎石的粒度,为了把控好破裂粒度,保证设备的正常运转,公司决定对其锤头进行翻面,为了进一步保证此次工作的安全、顺利完成,特撰写本技术安全措施。 二、工程内容 对锤式破裂机锤头翻面。 三、施工时间2025 年 01 月 28 日 9:00 至 2025 年 01 月 30 日 16:30 四、施工人员组织 项目负责人:袁茂俊 技术负责人:潘禹成 安全负责人:周伟 起重负责人:袁茂强 液压负责人:周伟 参加人员:杨兵 蔡青 黄开新 沈正伟 刘支均 五、施工之前准备1、准备好起吊设备用的钢绳,枕木。2、准备好焊割作业所需要的工器具。3、准备好电压小于等于 24V 的照明工作灯 2 盏。4、安排好施工人员及施工时间。5、准备好所需材料及工人的自带常用工具。 六、施工步骤及安全技术措施1、根据工作需要,工作负责人按要求办好工作票。2、通知中控室运转人员,停止破裂工段生产,确定破裂工段生产线上所有设备处于停止状态。3、摇出 1102 破裂机电源手车,并挂上“有人工作,严禁合闸”警示牌。4、断开 1101 重型板式喂料机电源,并悬挂“有人工作,严禁合闸”警示牌。5、以上安全措施到位后,方可用行车吊开皮带轮护罩,并仔细做好皮带轮制动。6、先松开上壳体法兰上的螺栓和连接销,通过控制液压启盖装置使壳体绕销轴转动到转子裸露出一定的位置后(注意严禁同时操作液压启盖装置和液压轴取锤轴装置),并用顶杆装置将上壳体固定。7、打开半圆形壁上的圆形盖板,并卸下转子端盘上的固定锤轴的挡板,拉杆一端与锤轴面螺纹孔连接后,连杆则通过销分别与拉杆、横梁连接,为了防止锤头掉入机内,应该先将锤头固定,操作液压轴取锤轴装置,进行分组拆卸锤头,每完成一组后,转动转子,重复拆卸步骤,直至取下所用锤头,过程当中将就锤头与松动的间隔环取下并按顺序单独摆放,有焊接的间隔环,可以使用焊割的方式将其取下。8、锤头的配重;在同一径面的锤头重量应彼此相等或相近,位于转子中部的锤头重量,应向两端递减或交错配置重量。9、根据锤头配置表,将换面的锤头和间隔环安装至锤轴处,锤轴与锤头和间隙环孔对齐后,使用液压抽取锤头装置将锤轴顶入,按此方法安装锤头和间隔环,更换完毕后对锤头安装情况进行全面检查,确保锤头的安装位置正确。在确认无人员或人员到达安全位置后,方可将机壳放下并紧固。10、...
