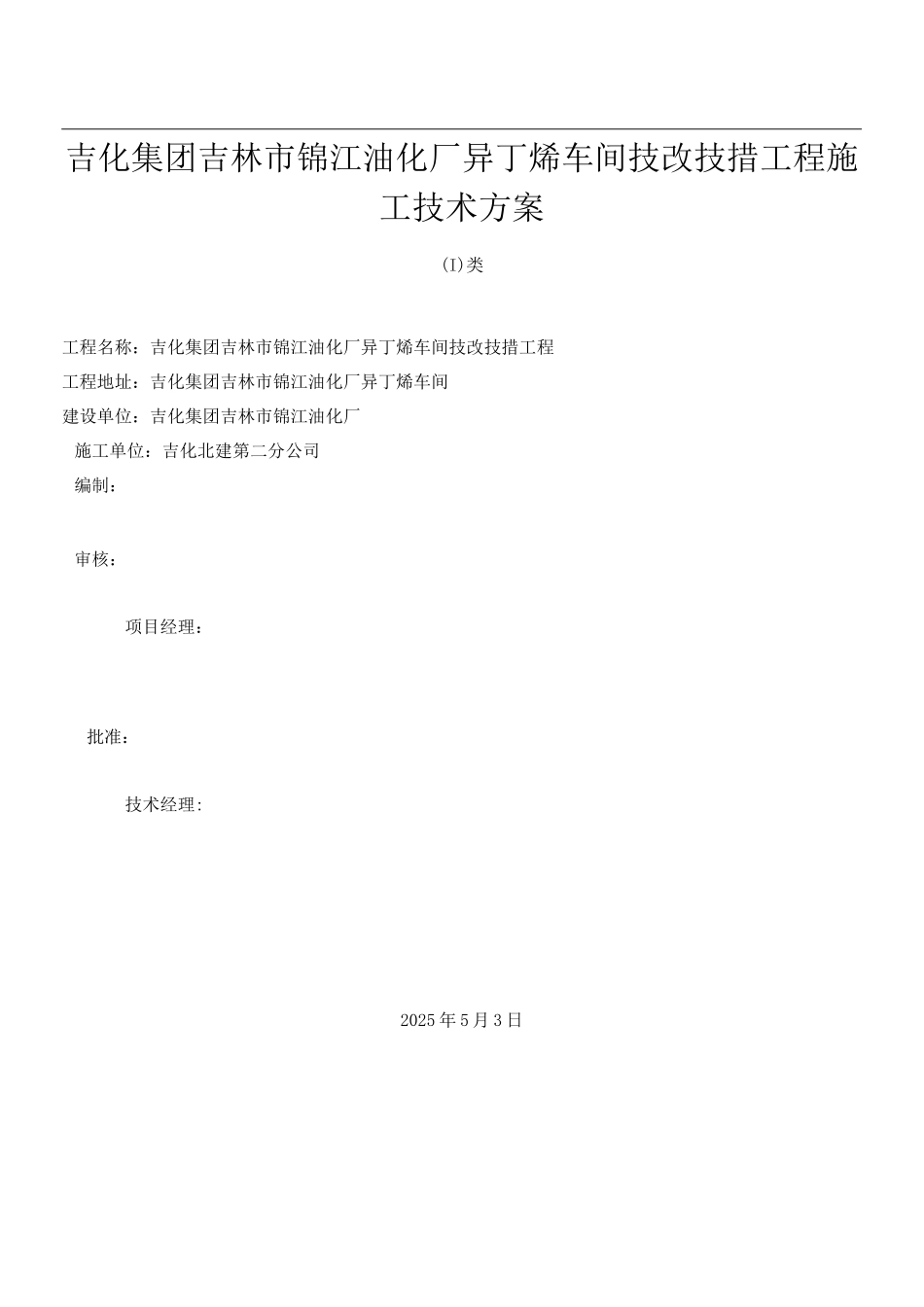

吉化集团吉林市锦江油化厂异丁烯车间技改技措工程施工技术方案(I)类工程名称:吉化集团吉林市锦江油化厂异丁烯车间技改技措工程工程地址:吉化集团吉林市锦江油化厂异丁烯车间建设单位:吉化集团吉林市锦江油化厂施工单位:吉化北建第二分公司编制:审核:项目经理:批准:技术经理:2025 年 5 月 3 日1、编制说明 22、工程概况 23、编制依据 24、施工准备 25、工艺管线施工方法 36、钢结构施工方法 77、施工进度计划 108、资源供应计划 109、施工安全技术组织措施 1010、风险评价报告书 18~24吉化集团吉林市锦江油化厂异丁烯车间技改技措工程施工技术方案1 编制说明1.1 本方案是针对吉化集团吉林市锦江油化厂异丁烯车间技改技措工程编制的施工技术方案,主要是 异丁烯车间工艺管道除锈、防腐、预制、安装、试压及吹扫;钢结构制作安装、除锈、刷油等工作。 1.2 施工工期:2025 年 5 月 15 日至 2025 年 5 月 25 日。1.3 由于时间特别紧张,为了在短时间内,把工作做好,我们公司从设备、机具、人员等方面出发, 积极组织、精心策划,为更好完成这次施工任务,保证一次性开车成功,而编制此施工方案。1.4 本次施工实际发生蓝图外工程量以现场工程验收卡为准。2 工程概况2.1 施工内容:管道除锈、防腐、预制、安装、试压、吹扫;钢结构制作安装、除锈、刷油等内容。2.2 主要实物工程量管线安装 2 延长米,阀门 29 台,钢结构制作安装 4 吨。2.3 现场情况:由于施工在装置内部,增加了危险系数,且工期紧任务重,给施工造成了很大困难, 施工需要对现场落实保护措施和安全措施。施工时水、电从附近厂房引出。2.4 高处作业、交叉作业较多,要做好各项防范工作;起重用的设备、工具、索具要仔细检查,做到 安全可靠。3 编制依据3.1 吉化集团吉林市锦江油化厂异丁烯车间技改技措项目蓝图。3.2《工业金属管道工程施工及验收法律规范》GB50235 —2025;3.3《现场设备、工业管道焊接工程施工及验收法律规范》GB50236—2025;3.4《石油化工剧毒、可燃介质管道工程施工及验收法律规范》SH3501 —2025;3.5《化工设备、管道防腐蚀工程施工及验收法律规范》HGJ229 91;3.6《工业管道工程质量检验评定标准》GB50184-2025;3.7《石油化工企业设备与管道涂料防腐蚀设计与施工法律规范》SH3022-2025;3.8《石油化工钢制通用阀门选用、检验及验收》SH3064-23;3.9《石油化工工程施工及验收统一标准》SH/T3508-20...
