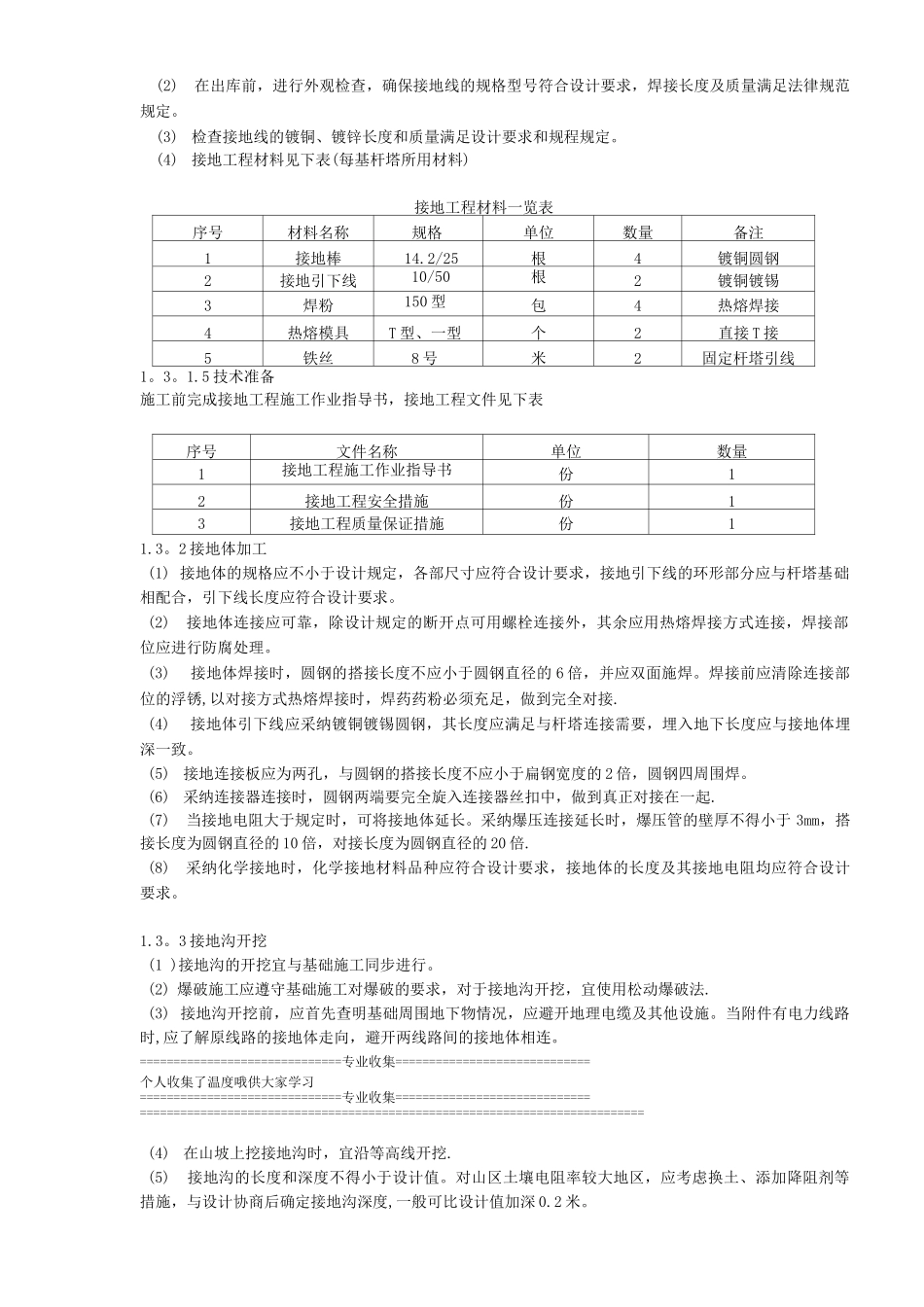

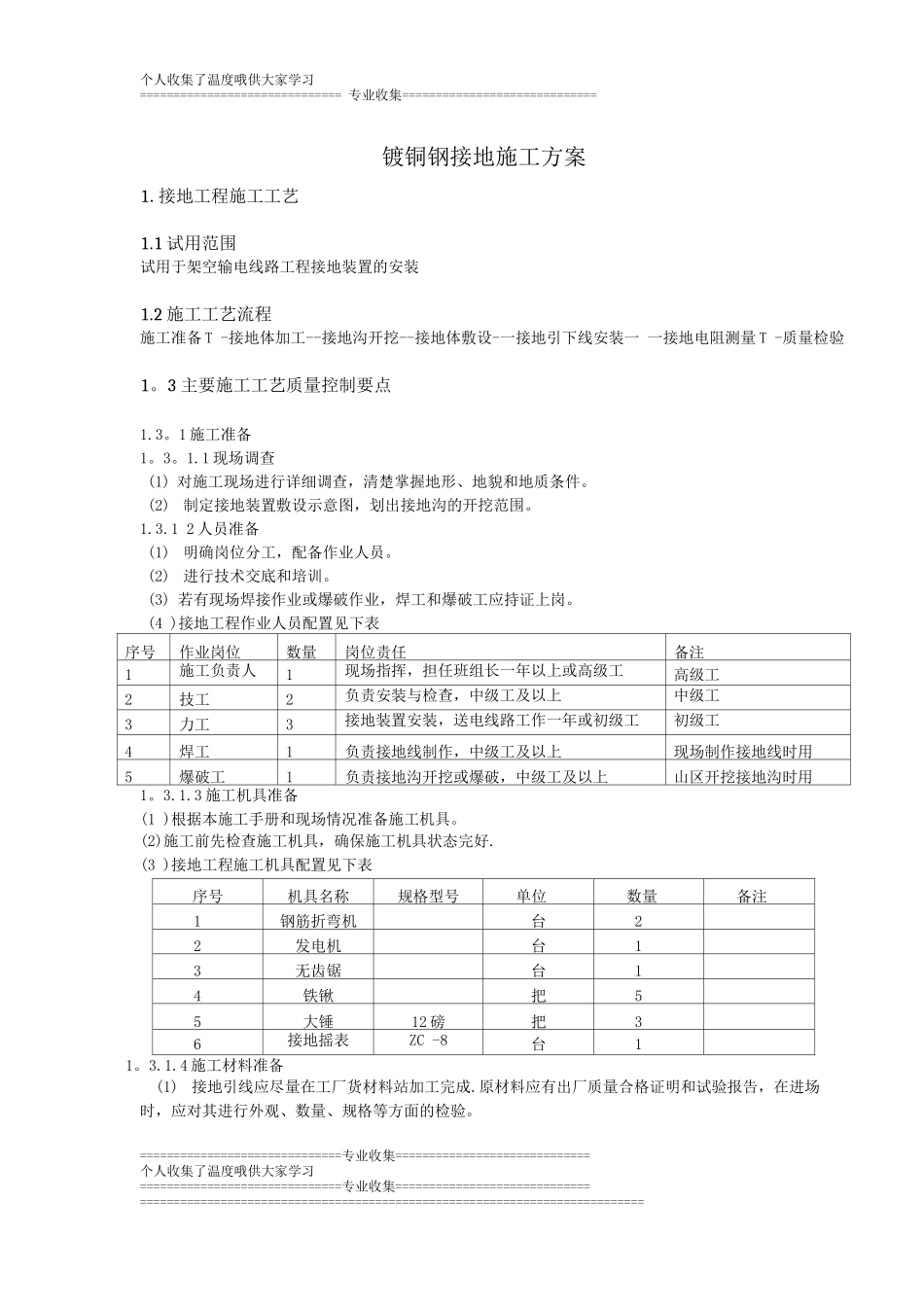

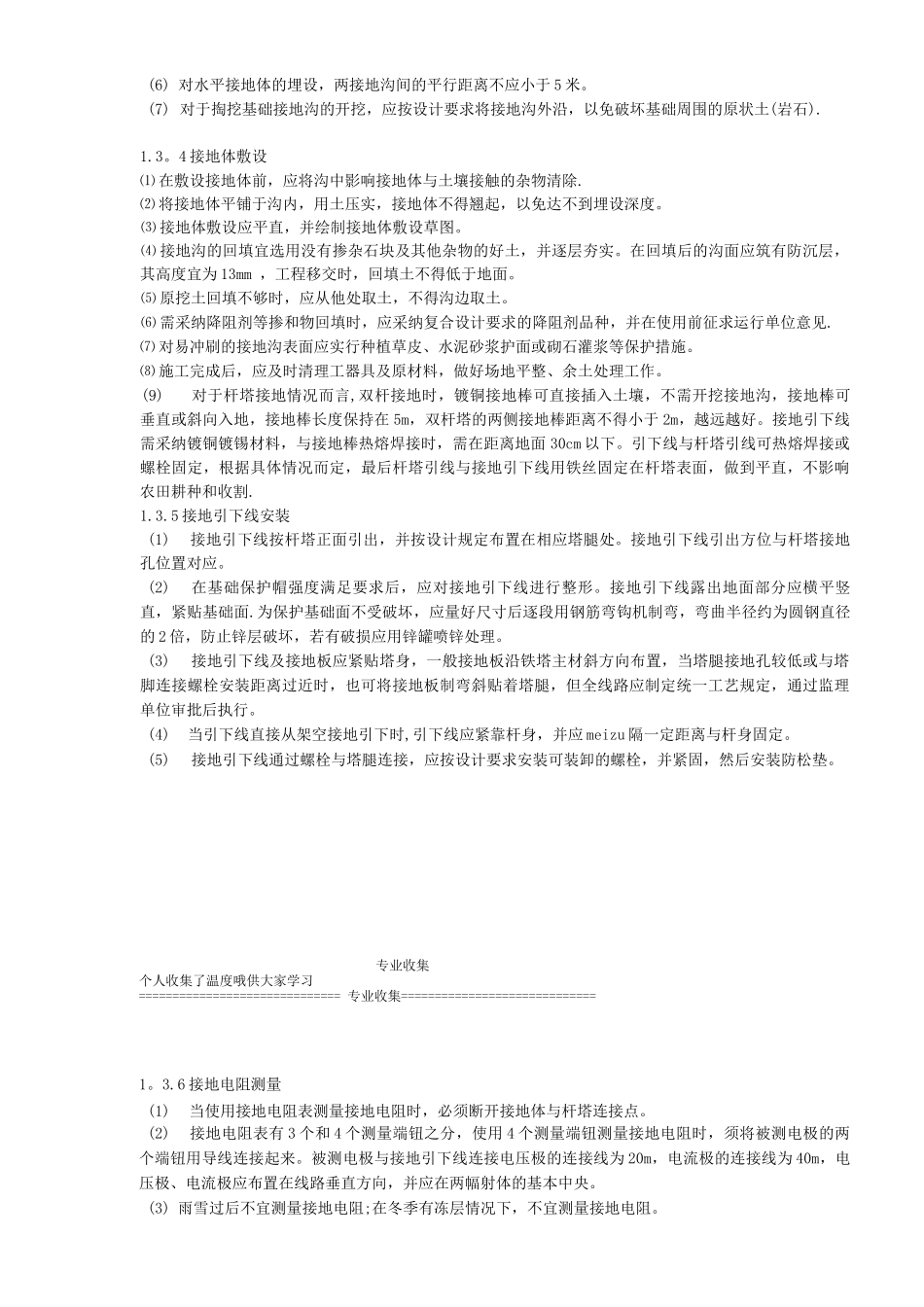

个人收集了温度哦供大家学习============================== 专业收集=============================镀铜钢接地施工方案1.接地工程施工工艺1.1 试用范围试用于架空输电线路工程接地装置的安装1.2 施工工艺流程施工准备 T -接地体加工--接地沟开挖--接地体敷设-一接地引下线安装一 一接地电阻测量 T -质量检验1。3 主要施工工艺质量控制要点1.3。1 施工准备1。3。1.1 现场调查(1) 对施工现场进行详细调查,清楚掌握地形、地貌和地质条件。(2)制定接地装置敷设示意图,划出接地沟的开挖范围。1.3.1 2 人员准备(1)明确岗位分工,配备作业人员。(2)进行技术交底和培训。(3) 若有现场焊接作业或爆破作业,焊工和爆破工应持证上岗。(4 )接地工程作业人员配置见下表序号作业岗位数量岗位责任备注1施工负责人1现场指挥,担任班组长一年以上或高级工高级工2技工2负责安装与检查,中级工及以上中级工3力工3接地装置安装,送电线路工作一年或初级工初级工4焊工1负责接地线制作,中级工及以上现场制作接地线时用5爆破工1负责接地沟开挖或爆破,中级工及以上山区开挖接地沟时用1。3.1.3 施工机具准备(1 )根据本施工手册和现场情况准备施工机具。(2)施工前先检查施工机具,确保施工机具状态完好.(3 )接地工程施工机具配置见下表序号机具名称规格型号单位数量备注1钢筋折弯机台22发电机台13无齿锯台14铁锹把55大锤12 磅把36接地摇表ZC -8台11。3.1.4 施工材料准备(1)接地引线应尽量在工厂货材料站加工完成.原材料应有出厂质量合格证明和试验报告,在进场时,应对其进行外观、数量、规格等方面的检验。==============================专业收集=============================个人收集了温度哦供大家学习==============================专业收集========================================================================================================(2)在出库前,进行外观检查,确保接地线的规格型号符合设计要求,焊接长度及质量满足法律规范规定。(3)检查接地线的镀铜、镀锌长度和质量满足设计要求和规程规定。(4)接地工程材料见下表(每基杆塔所用材料)接地工程材料一览表序号材料名称规格单位数量备注1接地棒14.2/25根4镀铜圆钢2接地引下线10/50根2镀铜镀锡3焊粉150 型包4热熔焊接4热熔模具T 型、一型个2直接 T 接5铁丝8 号米2固定杆塔引线1。3。1.5 技术准备施工前完成接地工程施工作业指导书,接地工程文件见下表序号文件名...
