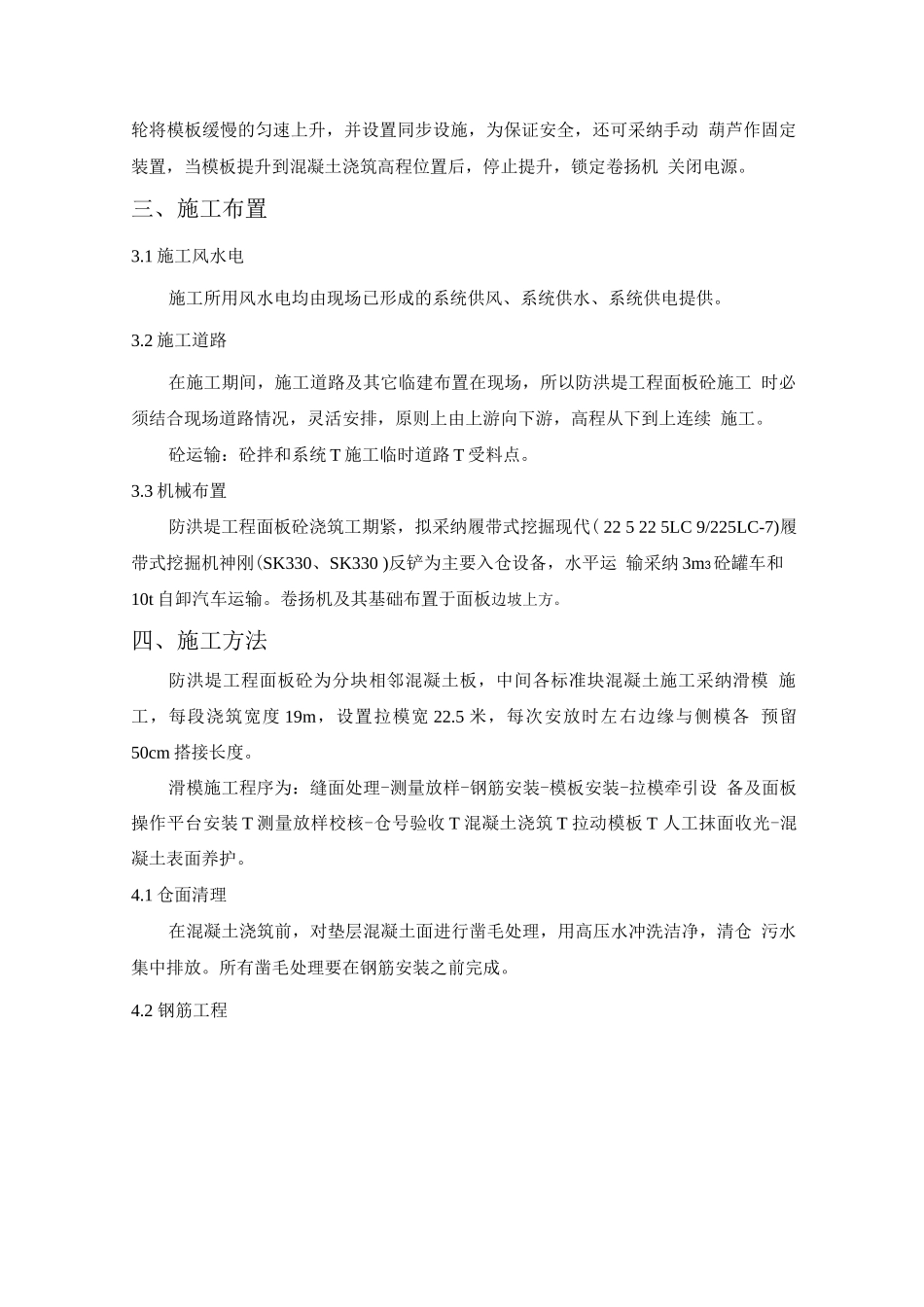

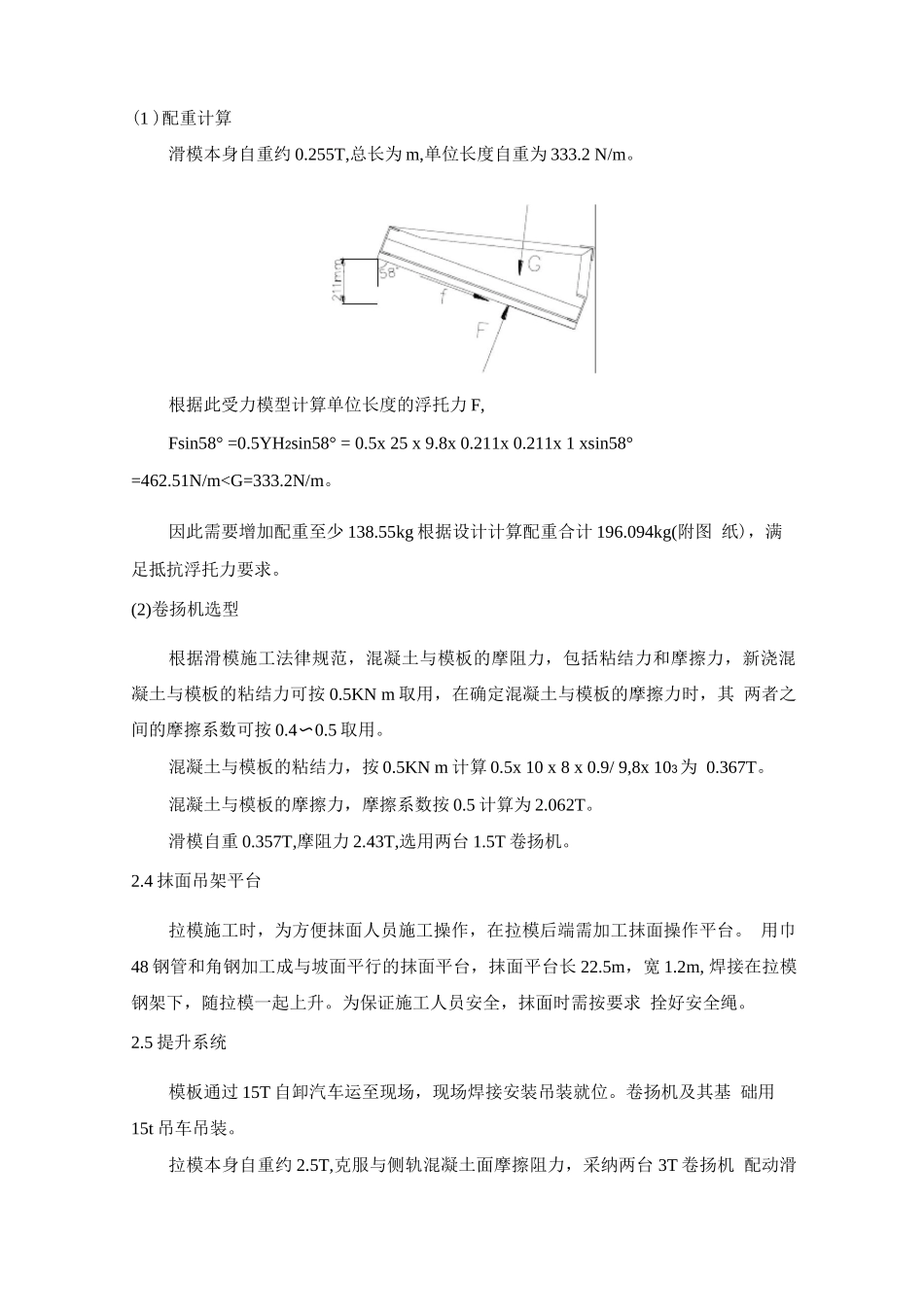

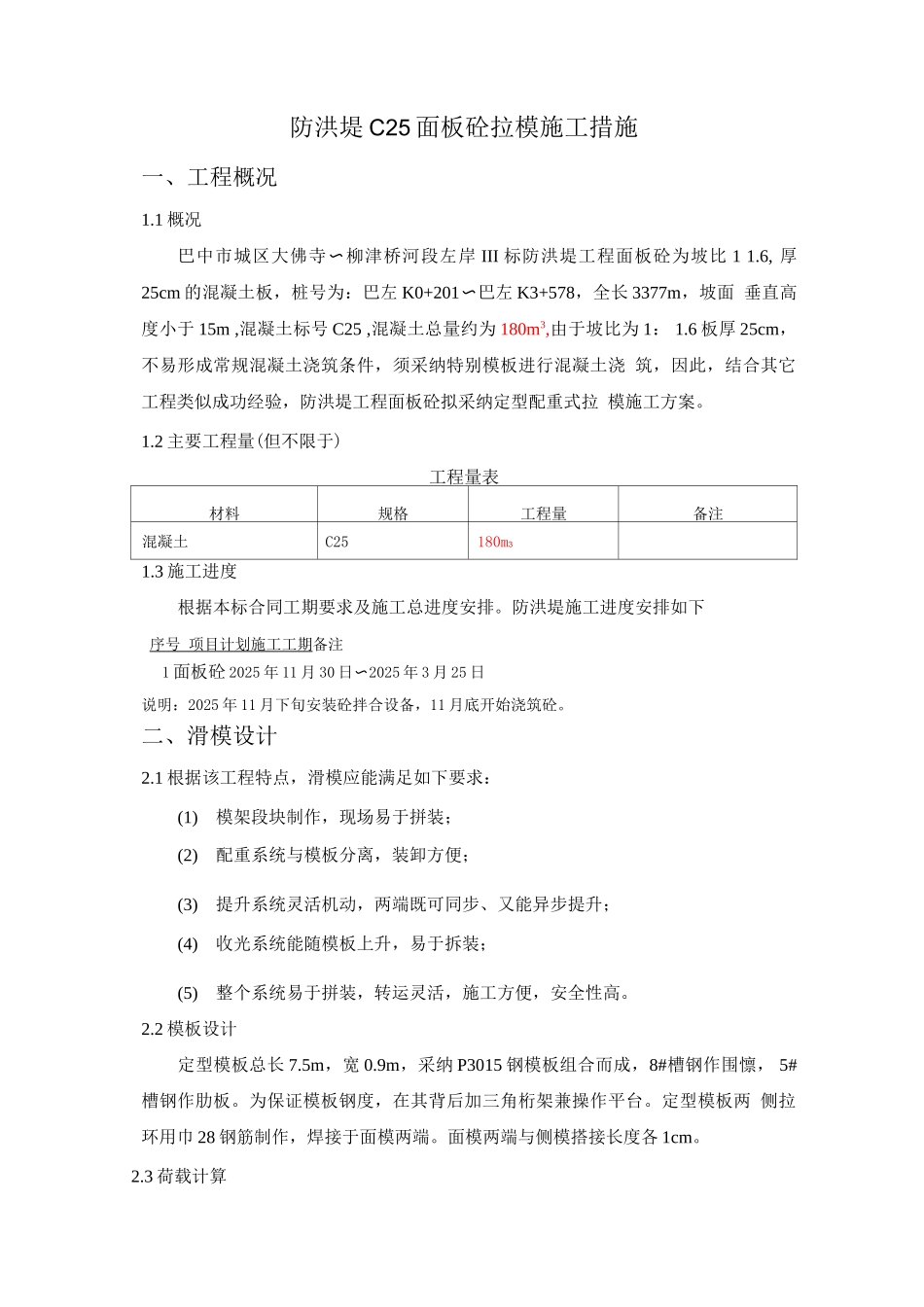

防洪堤 C25 面板砼拉模施工措施一、工程概况1.1 概况巴中市城区大佛寺柳津桥河段左岸〜III 标防洪堤工程面板砼为坡比 1 1.6, 厚25cm 的混凝土板,桩号为:巴左 K0+201巴左〜K3+578,全长 3377m,坡面 垂直高度小于 15m ,混凝土标号 C25 ,混凝土总量约为 180m3,由于坡比为 1: 1.6 板厚 25cm,不易形成常规混凝土浇筑条件,须采纳特别模板进行混凝土浇 筑,因此,结合其它工程类似成功经验,防洪堤工程面板砼拟采纳定型配重式拉 模施工方案。1.2 主要工程量(但不限于)工程量表材料规格工程量备注混凝土C25180m31.3 施工进度根据本标合同工期要求及施工总进度安排。防洪堤施工进度安排如下序号 项目计划施工工期备注1 面板砼 2025 年 11 月 30 日〜2025 年 3 月 25 日说明:2025 年 11 月下旬安装砼拌合设备,11 月底开始浇筑砼。二、滑模设计2.1 根据该工程特点,滑模应能满足如下要求:(1)模架段块制作,现场易于拼装;(2)配重系统与模板分离,装卸方便;(3)提升系统灵活机动,两端既可同步、又能异步提升;(4)收光系统能随模板上升,易于拆装;(5)整个系统易于拼装,转运灵活,施工方便,安全性高。2.2 模板设计定型模板总长 7.5m,宽 0.9m,采纳 P3015 钢模板组合而成,8#槽钢作围懔, 5#槽钢作肋板。为保证模板钢度,在其背后加三角桁架兼操作平台。定型模板两 侧拉环用巾 28 钢筋制作,焊接于面模两端。面模两端与侧模搭接长度各 1cm。2.3 荷载计算(1 )配重计算滑模本身自重约 0.255T,总长为 m,单位长度自重为 333.2 N/m。根据此受力模型计算单位长度的浮托力 F,Fsin58° =0.5YH2sin58° = 0.5x 25 x 9.8x 0.211x 0.211x 1 xsin58° =462.51N/m

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

防洪堤C25面板砼拉模施工措施

确认删除?
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
