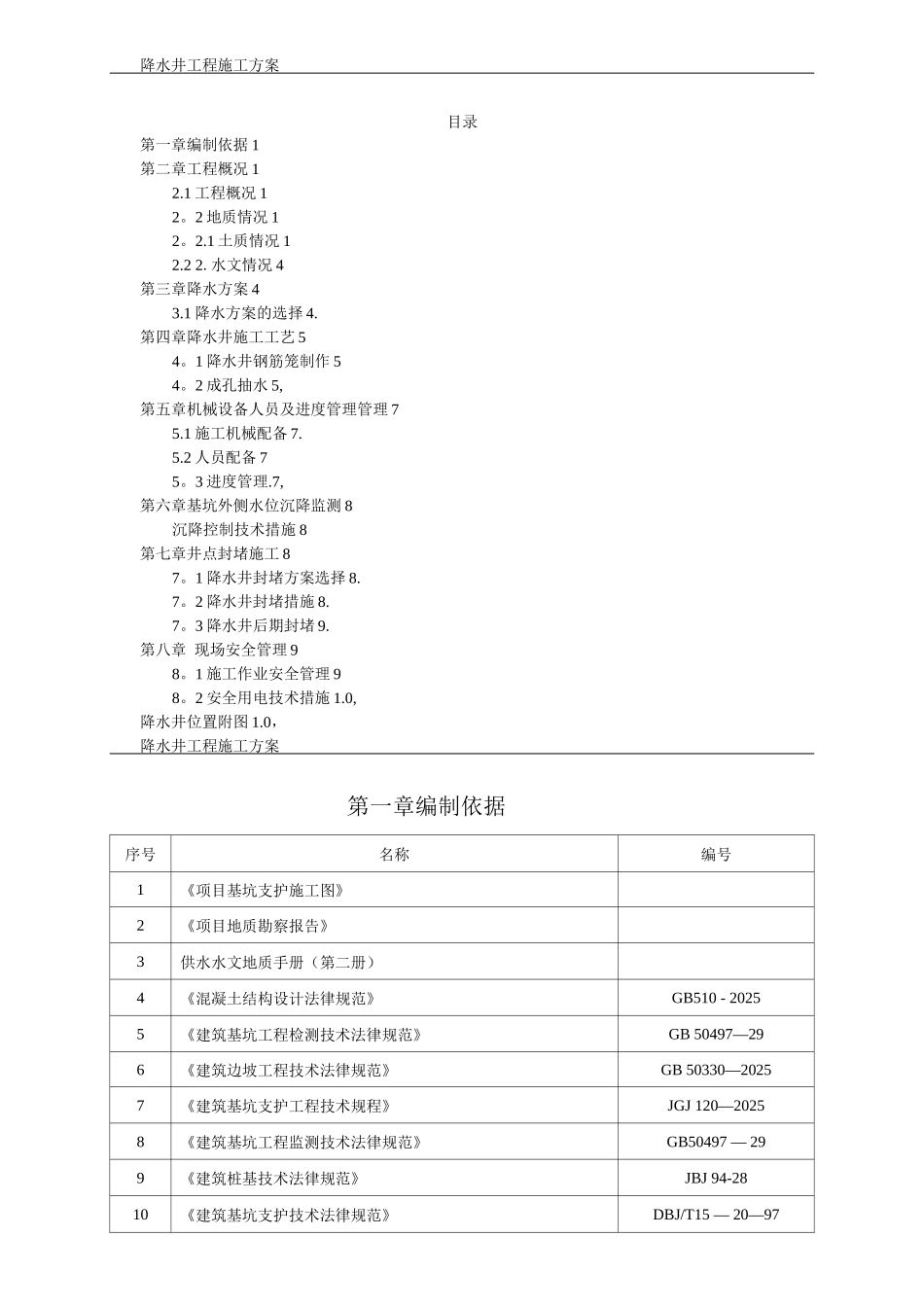

降水井工程施工方案目录第一章编制依据 1第二章工程概况 12
1 工程概况 12
2 地质情况 12
1 土质情况 12
水文情况 4第三章降水方案 43
1 降水方案的选择 4
第四章降水井施工工艺 54
1 降水井钢筋笼制作 54
2 成孔抽水 5,第五章机械设备人员及进度管理管理 75
1 施工机械配备 7
2 人员配备 75
3 进度管理
7,第六章基坑外侧水位沉降监测 8沉降控制技术措施 8第七章井点封堵施工 87
1 降水井封堵方案选择 8
2 降水井封堵措施 8
3 降水井后期封堵 9
第八章 现场安全管理 98
1 施工作业安全管理 98
2 安全用电技术措施 1
0,降水井位置附图 1

0,降水井工程施工方案第一章编制依据序号名称编号1《项目基坑支护施工图》2《项目地质勘察报告》3供水水文地质手册(第二册)4《混凝土结构设计法律规范》GB510 - 20255《建筑基坑工程检测技术法律规范》GB 50497—296《建筑边坡工程技术法律规范》GB 50330—20257《建筑基坑支护工程技术规程》JGJ 120—20258《建筑基坑工程监测技术法律规范》GB50497 — 299《建筑桩基技术法律规范》JBJ 94-2810《建筑基坑支护技术法律规范》DBJ/T15 — 20—97第二章工程概况2
1 工程概况本工程图纸《基坑内深井降水方案图》要求采纳深井坑内降水,根据现场实际情况,图纸中降水井位置与内支撑、桩承台、出土坡道相冲突,施工难度大,影响工期,故,取消位置有冲突集水井,基坑降水采纳深井坑内降水,在支护桩及防水帷幕施工完成后,基坑开挖前降低坑内地下水位
降水井直径为 A 8,沿基坑底周边布置两排,排间距 10m,孔间距 30m 呈梅花形布置,共布置降水井约 48

抽水降深要求坑底水位降深至承台底以下 0
5m,核心筒承台降
