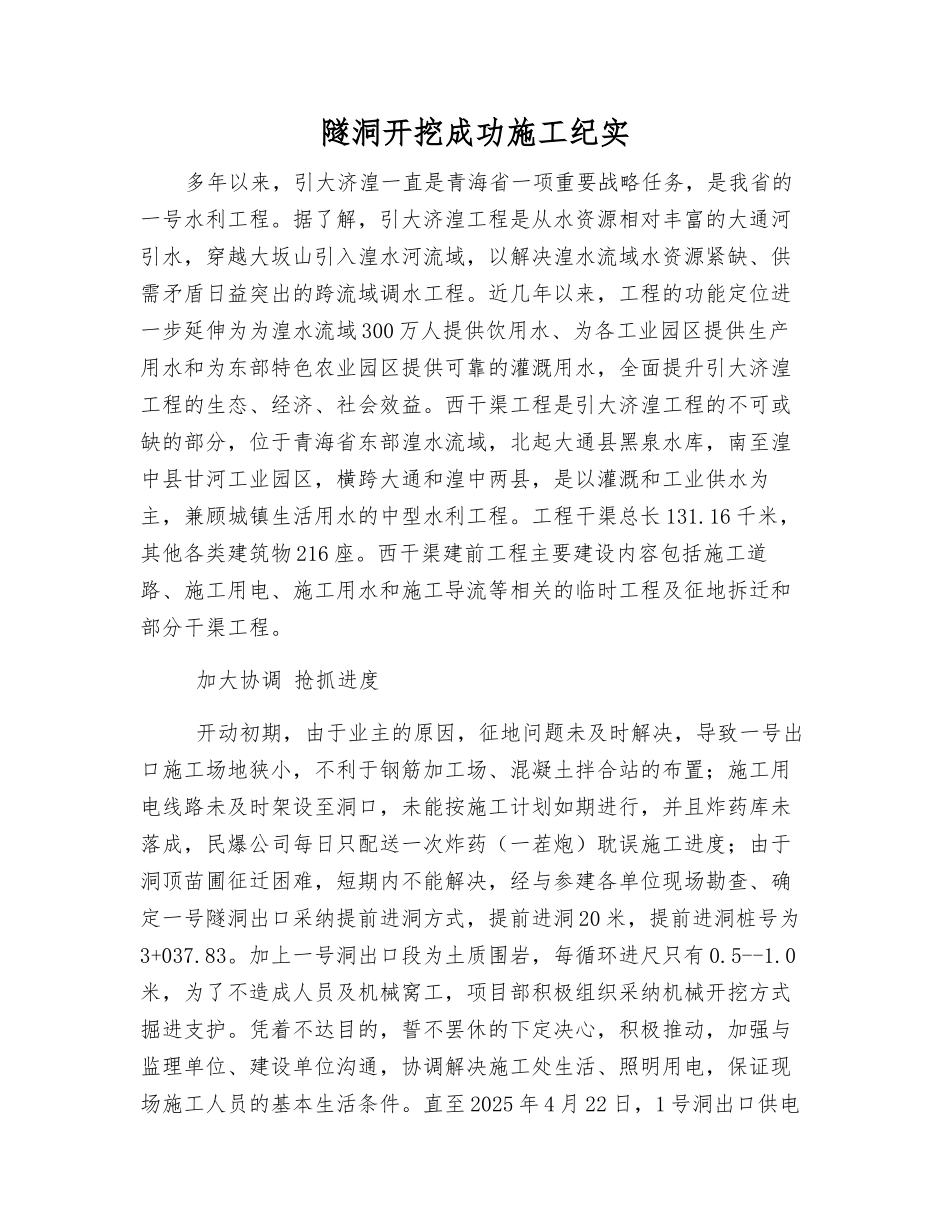

隧洞开挖成功施工纪实多年以来,引大济湟一直是青海省一项重要战略任务,是我省的一号水利工程
据了解,引大济湟工程是从水资源相对丰富的大通河引水,穿越大坂山引入湟水河流域,以解决湟水流域水资源紧缺、供需矛盾日益突出的跨流域调水工程
近几年以来,工程的功能定位进一步延伸为为湟水流域 300 万人提供饮用水、为各工业园区提供生产用水和为东部特色农业园区提供可靠的灌溉用水,全面提升引大济湟工程的生态、经济、社会效益
西干渠工程是引大济湟工程的不可或缺的部分,位于青海省东部湟水流域,北起大通县黑泉水库,南至湟中县甘河工业园区,横跨大通和湟中两县,是以灌溉和工业供水为主,兼顾城镇生活用水的中型水利工程
工程干渠总长 131
16 千米,其他各类建筑物 216 座
西干渠建前工程主要建设内容包括施工道路、施工用电、施工用水和施工导流等相关的临时工程及征地拆迁和部分干渠工程
加大协调 抢抓进度 开动初期,由于业主的原因,征地问题未及时解决,导致一号出口施工场地狭小,不利于钢筋加工场、混凝土拌合站的布置;施工用电线路未及时架设至洞口,未能按施工计划如期进行,并且炸药库未落成,民爆公司每日只配送一次炸药(一茬炮)耽误施工进度;由于洞顶苗圃征迁困难,短期内不能解决,经与参建各单位现场勘查、确定一号隧洞出口采纳提前进洞方式,提前进洞 20 米,提前进洞桩号为3+037
加上一号洞出口段为土质围岩,每循环进尺只有 0
0米,为了不造成人员及机械窝工,项目部积极组织采纳机械开挖方式掘进支护
凭着不达目的,誓不罢休的下定决心,积极推动,加强与监理单位、建设单位沟通,协调解决施工处生活、照明用电,保证现场施工人员的基本生活条件
直至 2025 年 4 月 22 日,1 号洞出口供电形成;2025 年 5 月 8 日,炸药库开始储备炸药,解决民爆公司每天只配送爆破一次的影响

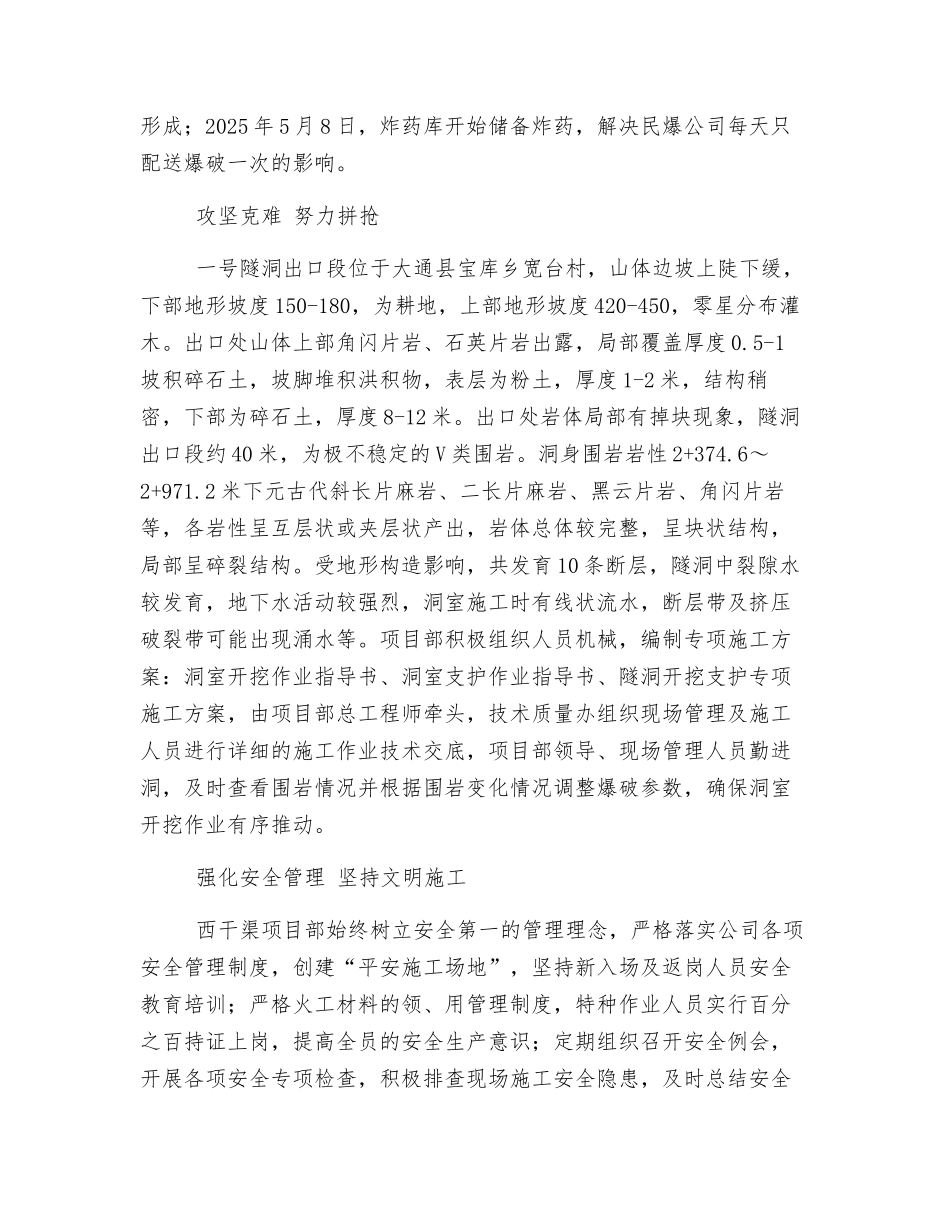

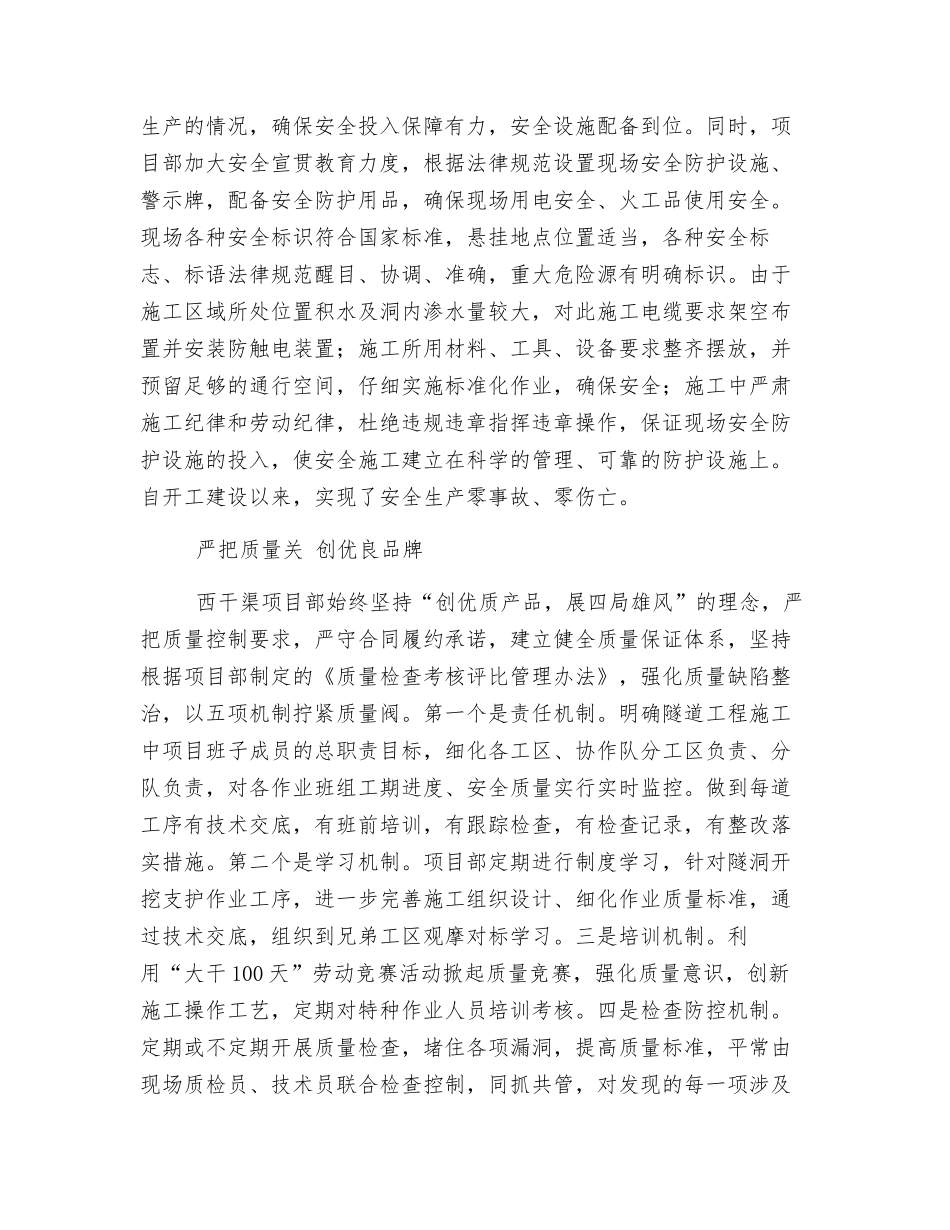

攻坚克难 努力
