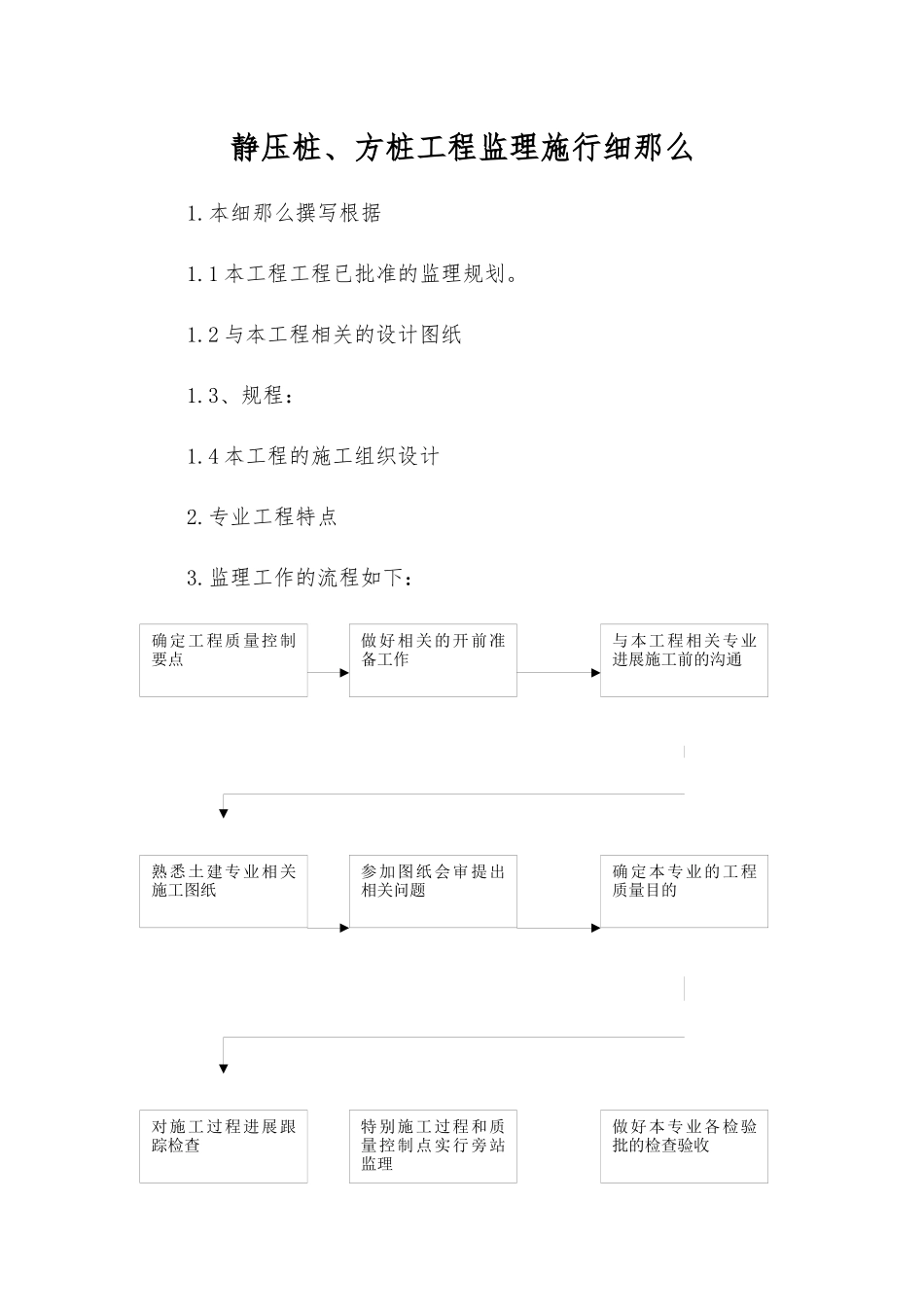

静压桩、方桩工程监理施行细那么1
本细那么撰写根据1
1 本工程工程已批准的监理规划
2 与本工程相关的设计图纸1
3、规程:1
4 本工程的施工组织设计2
专业工程特点3

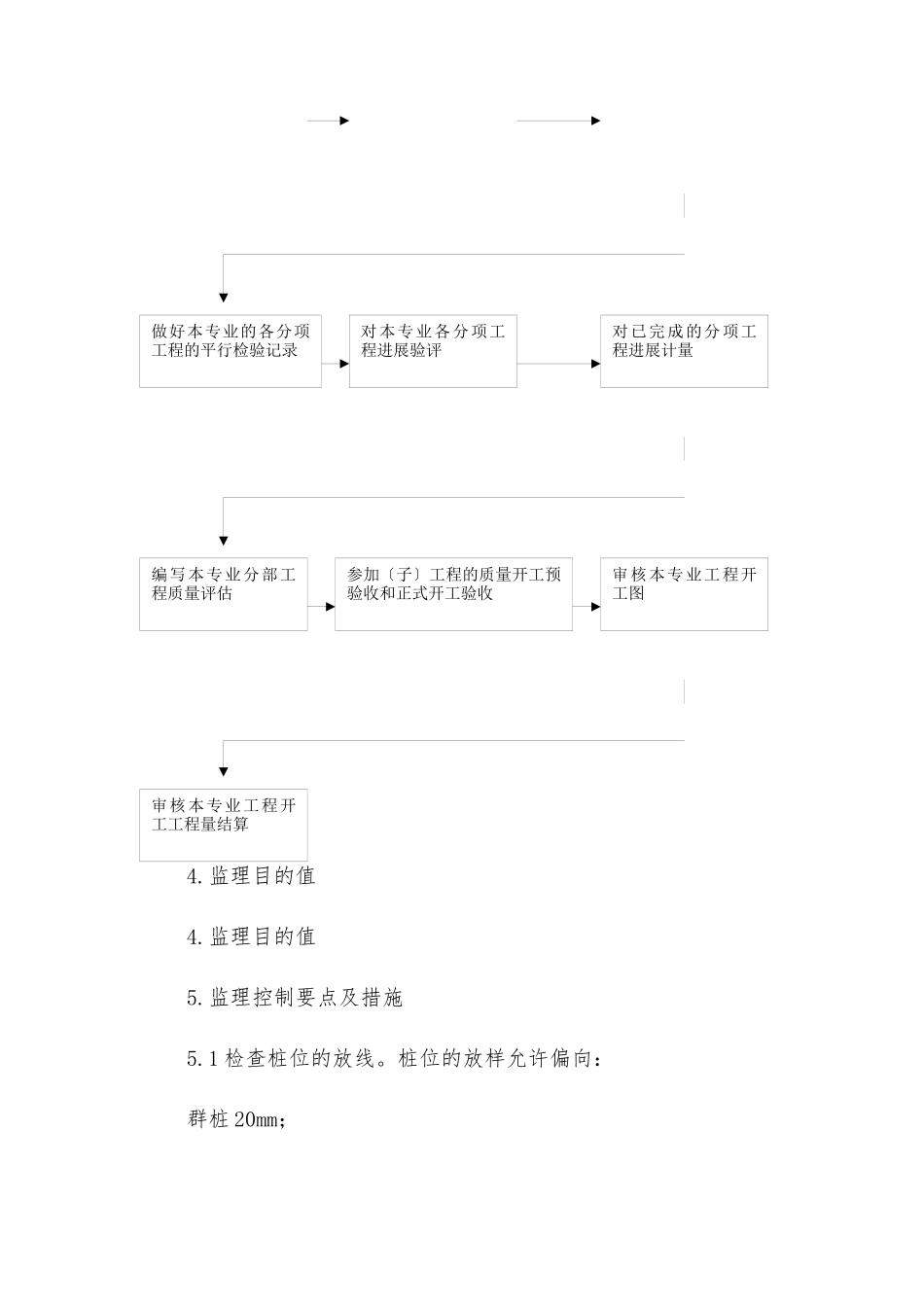

监理工作的流程如下:确定工程质量控制要点做好相关的开前准备工作与本工程相关专业进展施工前的沟通熟悉土建专业相关施工图纸参加图纸会审提出相关问题确定本专业的工程质量目的对施工过程进展跟踪检查特别施工过程和质量控制点实行旁站监理做好本专业各检验批的检查验收4
监理目的值4
监理目的值5
监理控制要点及措施5
1 检查桩位的放线
桩位的放样允许偏向:群桩 20mm;做好本专业的各分项工程的平行检验记录对本专业各分项工程进展验评对已完成的分项工程进展计量编写本专业分部工程质量评估参加〔子〕工程的质量开工预验收和正式开工验收审核本专业工程开工图审核本专业工程开工工程量结算单排桩 10mm
2 检查压入桩的桩位
压入桩的桩位偏向必须符合下表的有关规定
斜桩倾度的偏向不得大于倾斜角正切值的 15〔倾斜角系桩的纵向中心线与铅垂直线间夹角〕

桩位的允许偏向〔mm〕项目允许偏向1盖有根底梁的桩:〔1〕垂直根底梁的中心线〔2〕沿根底梁的中心线100+0
01H150+0
01H2桩数为 1~3 根桩基中的桩1003桩数为 4~16 根桩基中的桩1/2 桩径或边长4桩数大于 16 根桩基中的桩:〔1〕最外边的桩〔2〕中间桩1/3 桩径或边长1/2 桩径或边长5
3 检查桩的成品施工之前对成品桩做外观及强度检验
接桩用焊条应有合格证书或送相关部门检验压桩用压力表、锚杆规格及质量也应进度检查是否符合要求
4 监理在施工过程当中的检查;施工过程当中应检查桩的贯入情况、桩顶完好情况、电焊接桩质量、桩体垂直度、电焊后的停歇时间
重要工程应对电焊接头做 10 的焊缝探伤检查
5 先张法预应力桩的质量检验应当符合下表的有关规
