顶板后浇带回顶施工方案1、工程概况: 本工程为济宁经达资产管理有限公司投资兴建得创意 SOHO 二期10#~13#楼,为续建工程
该工程地下车库主体工程已施工完毕,主楼施工至正负零
主楼周边得沉降后浇带模板支撑已经拆除完毕,后浇带两边得梁板结构呈悬臂状态,为保证混凝土不因自重与其它荷载等因素产生变形,因此在主楼主体结构施工前需将后浇带两边得梁板进行回顶
该工程地下车库为框架结构,层高 3、9 米,楼板厚度为 20c m,后浇带宽度为 80 0 mm
编制依据: 车库施工图纸《式钢管脚手架安全技术法律规范》JGJ130-2 01 1《建筑施工安全检查标准》JGJ5 9-2025 《建筑施工高处作业安全技术》JGJ8 0-913、施工方法 (1)顶撑施工顺序:钢管垫板铺设→梁底顶撑→顶板顶撑→拧紧顶丝→加设拉杆与剪刀撑

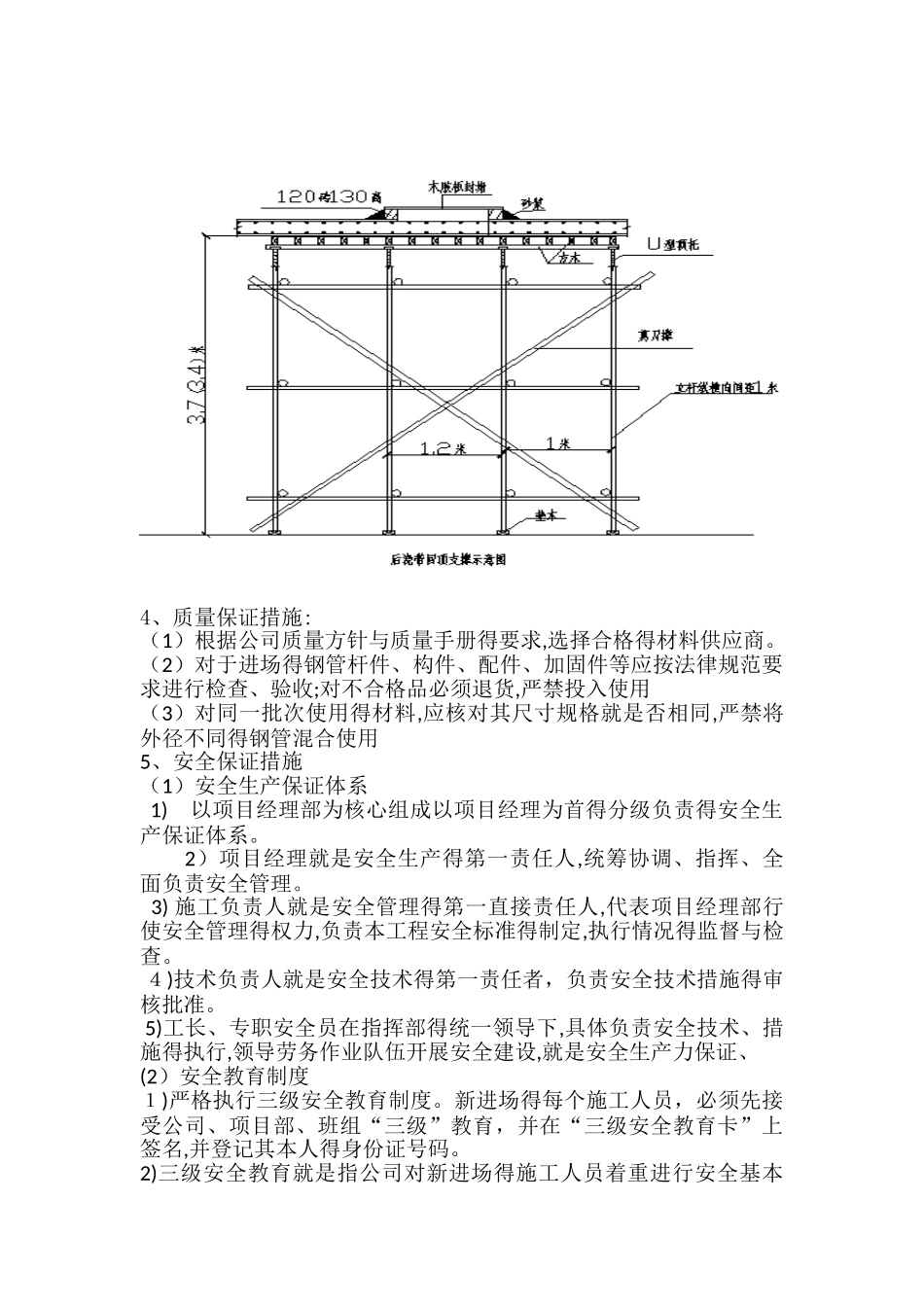

(2)后浇带两端得板采纳扣件式脚手架支撑,板底铺设50*80m m方木,在脚手架后浇带两侧搭设双排支撑架体,架体顶端设置 U 型可调顶托
木方架设在可调顶托上,调节U型顶托,将方木与梁底、板底顶撑牢固,U 型可调顶托伸出钢管顶端≤2 0 0mm
双排支撑架体纵横向间距 10 0 0mm,步距 1200m m,共设置四道横杆
两侧双排架体之间间距 120 0 mm,使用 1500 m m 长钢管进行拉结
梁底位置另行搭设两根钢管顶撑,搭设横距与板底钢管相同
(3) 底部支撑搭设完毕后,将顶板后浇带钢筋进行喷水泥浆防止继续锈蚀,后浇带顶板顶部两边砌筑 120m m砖,130mm 高,后浇带用竹胶板进行严密封堵
具体支撑与防护如下图:4、质量保证措施:(1)根据公司质量方针与质量手册得要求,选择合格得材料供应商

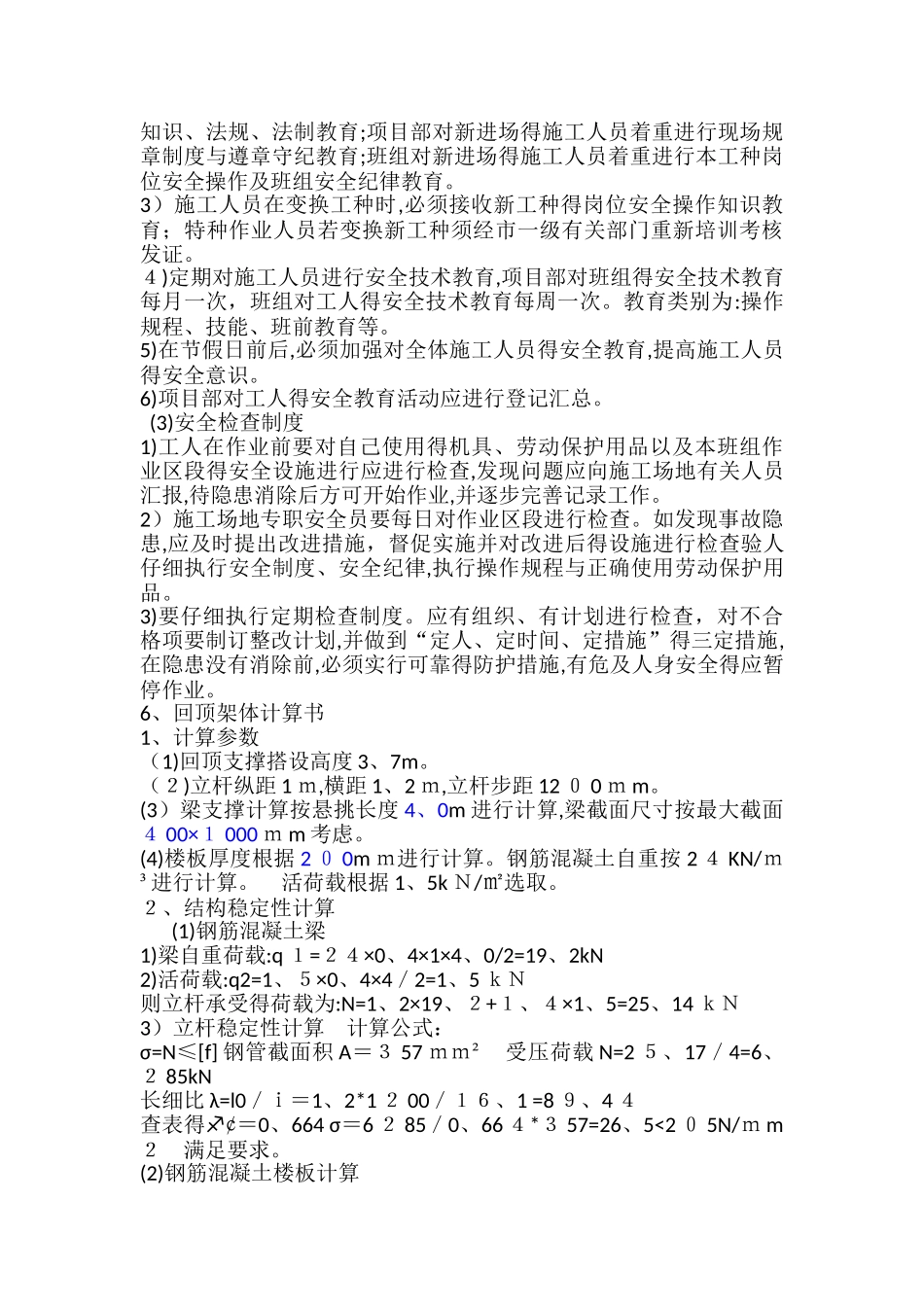

(2)对于进场得钢管杆件、构件、配件、加固件等应按法律规范要求进行检查、验收;对不合格品必须退货,严禁投入使用(3)对同一批次使用得材料,应核对其尺
