预应力方桩预制施工工艺本工程的桩基础除栈桥部分的钻孔灌注桩外,尚采纳 C45 的 6mmx 6mm 预应力空心钢筋混凝土方桩,共 2065
61m3/196 根
其中渔政东海基地一期工程,在栈桥深水区撑墩和千吨级码头上,共 1115
83 m3/108 根;中心渔港工程,在栈桥深水区撑墩上共 949
78 m3/88 根
主要工程量及规格如下表:桩长 渔政东海基地一期工程中心渔港工程备注fm)桩数量砼方量(m3/桩数量砼方量(m3/(m)2787
693289
043389
3134199
563579
85361310
122210
12371410
381810
3838510
6639810
92840411
20241211
47642811
7543212
0244612
29451612
5646211
9347212
2948212
预制场地选择及机械设备配备根据现场情况,预应力钢筋砼空心方桩 6mmx 6mm 共 196 根,安排在我单位在附近租用的专业预制场内进行预制
预制场共布置 4 条预应力桩生产线,每条线可使用长度为 1 米,可同时预制 2〜3 根桩,每条线周转为 3 天,平均每月预制 1 根桩左右
详见现场预制场平面布置图

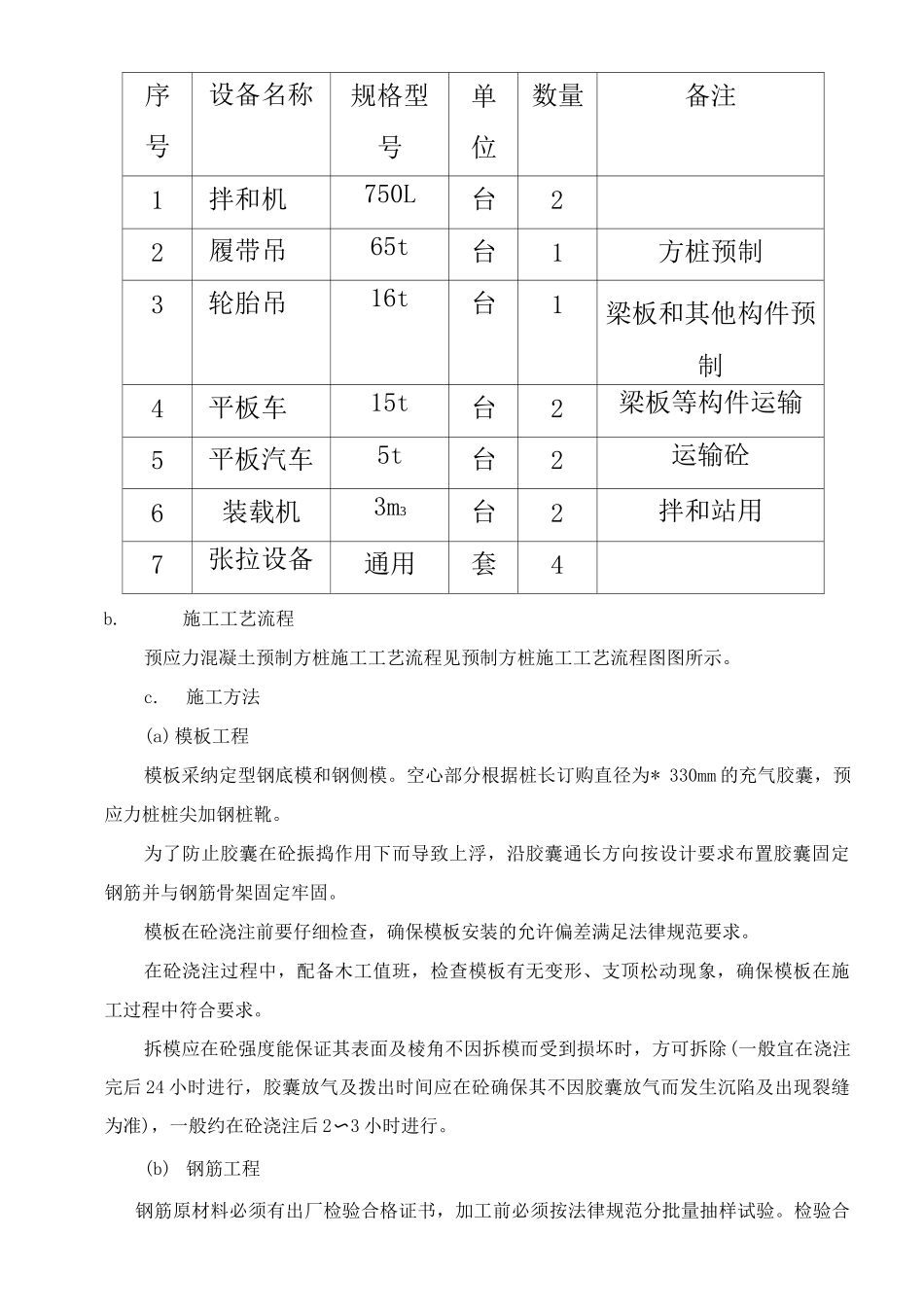

根据本工程实际情况,预制场拟配备以下机械设备序号设备名称规格型号单位数量备注1拌和机750L台22履带吊65t台1方桩预制3轮胎吊16t台1梁板和其他构件预制4平板车15t台2梁板等构件运输5平板汽车5t台2运输砼6装载机3m3台2拌和站用7张拉设备通用套4b
施工工艺流程预应力混凝土预制方桩施工工艺流程见预制方桩施工工艺流程图图所示
施工方法(a)模板工程模板采纳定型钢底模和钢侧模
空心部分根据桩长订购
