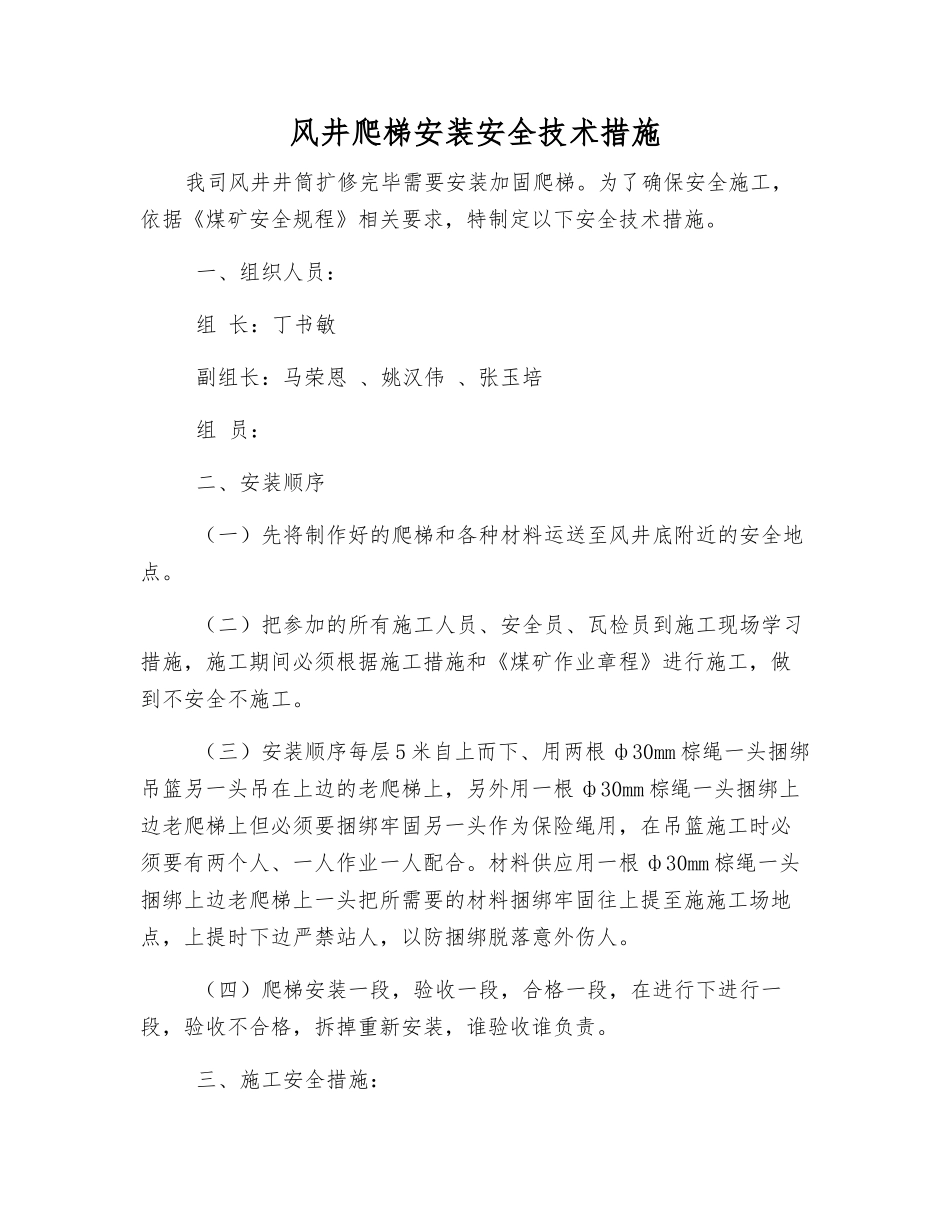

风井爬梯安装安全技术措施我司风井井筒扩修完毕需要安装加固爬梯
为了确保安全施工,依据《煤矿安全规程》相关要求,特制定以下安全技术措施
一、组织人员: 组 长:丁书敏 副组长:马荣恩 、姚汉伟 、张玉培 组 员: 二、安装顺序 (一)先将制作好的爬梯和各种材料运送至风井底附近的安全地点
(二)把参加的所有施工人员、安全员、瓦检员到施工现场学习措施,施工期间必须根据施工措施和《煤矿作业章程》进行施工,做到不安全不施工
(三)安装顺序每层 5 米自上而下、用两根 ф30mm 棕绳一头捆绑吊篮另一头吊在上边的老爬梯上,另外用一根 ф30mm 棕绳一头捆绑上边老爬梯上但必须要捆绑牢固另一头作为保险绳用,在吊篮施工时必须要有两个人、一人作业一人配合
材料供应用一根 ф30mm 棕绳一头捆绑上边老爬梯上一头把所需要的材料捆绑牢固往上提至施施工场地点,上提时下边严禁站人,以防捆绑脱落意外伤人
(四)爬梯安装一段,验收一段,合格一段,在进行下进行一段,验收不合格,拆掉重新安装,谁验收谁负责

三、施工安全措施: (一)贯彻学习安装爬梯安全措施,参加施工人员必须全部进行学习签字
(二)施工之前进行作业人员应详细分工,组长及技术人员必须现场指挥
(三)施工人员准备好保护用具、保险绳、保险带、安全帽、棕绳、电焊机、绳梯、吊篮等提前送到工作地点
(四)做好井口和井筒防坠保护工作,登高防护用具,确保安全可靠
(五)作业负责人在作业前、结束时向调度室汇报,调度室值班人员要做好记录工作
作业过程当中负责人全程监督、检查、验收工作
(六)井口及井底设置警戒线,设专人看管,禁止无关人员进入,井上下用电话联系
(七)安装爬梯前必须先对井筒检查一遍,发现问题时快速进行处理,以保证施工安全
(八)作业时作业人员站在安全地点进行工作,佩带安全帽、保险绳、保险带、坚持“二人工作制”,即一人工作,一
