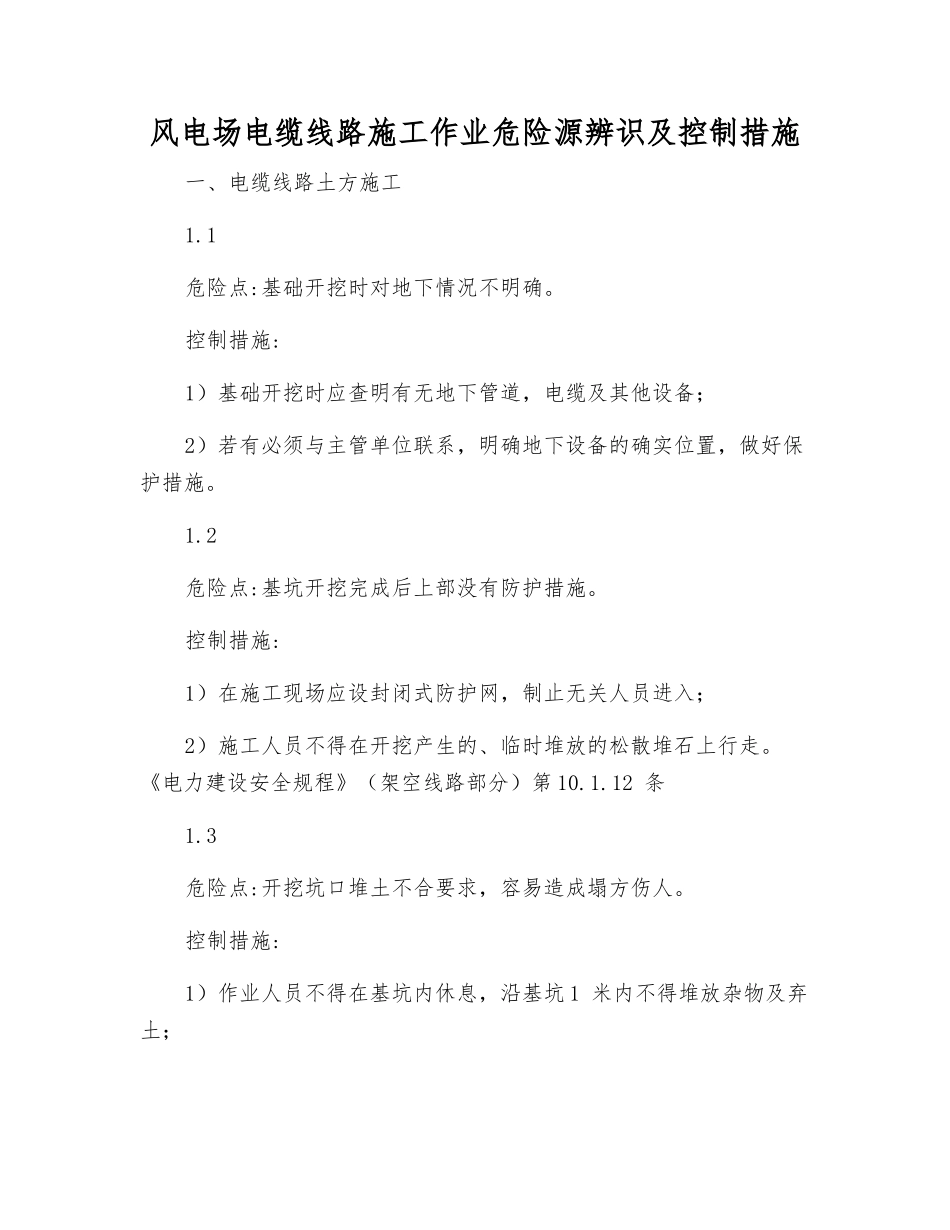

风电场电缆线路施工作业危险源辨识及控制措施一、电缆线路土方施工1
1危险点:基础开挖时对地下情况不明确
控制措施:1)基础开挖时应查明有无地下管道,电缆及其他设备;2)若有必须与主管单位联系,明确地下设备的确实位置,做好保护措施
2危险点:基坑开挖完成后上部没有防护措施
控制措施:1)在施工现场应设封闭式防护网,制止无关人员进入;2)施工人员不得在开挖产生的、临时堆放的松散堆石上行走
《电力建设安全规程》(架空线路部分)第 10
3危险点:开挖坑口堆土不合要求,容易造成塌方伤人

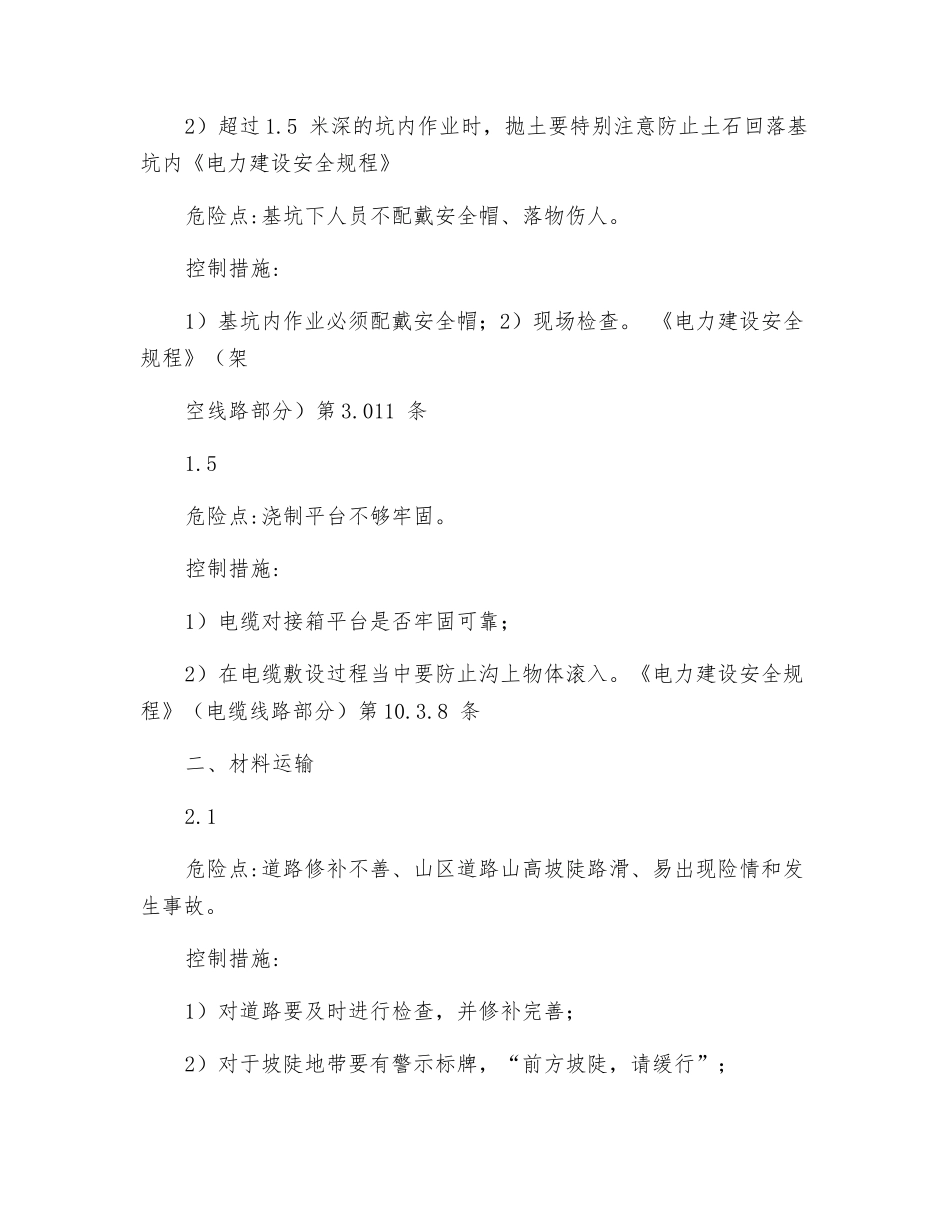

控制措施:1)作业人员不得在基坑内休息,沿基坑 1 米内不得堆放杂物及弃土;2)超过 1
5 米深的坑内作业时,抛土要特别注意防止土石回落基坑内《电力建设安全规程》危险点:基坑下人员不配戴安全帽、落物伤人
控制措施:1)基坑内作业必须配戴安全帽;2)现场检查
《电力建设安全规程》(架空线路部分)第 3
011 条1
5危险点:浇制平台不够牢固
控制措施:1)电缆对接箱平台是否牢固可靠;2)在电缆敷设过程当中要防止沟上物体滚入
《电力建设安全规程》(电缆线路部分)第 10
8 条二、材料运输2
1危险点:道路修补不善、山区道路山高坡陡路滑、易出现险情和发生事故

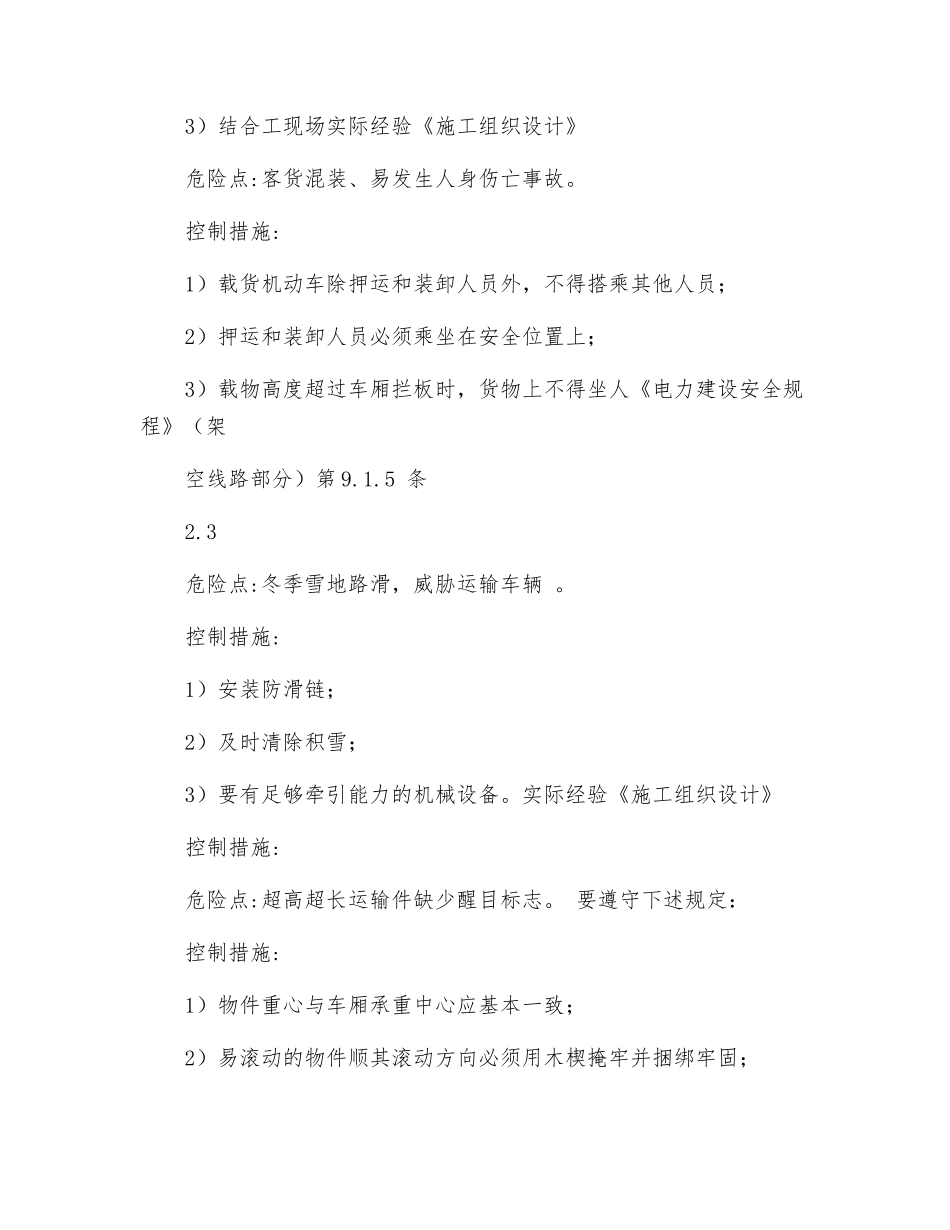

控制措施:1)对道路要及时进行检查,并修补完善;2)对于坡陡地带要有警示标牌,“前方坡陡,请缓行”;3)结合工现场实际经验《施工组织设计》危险点:客货混装、易发生人身伤亡事故
控制措施:1)载货机动车除押运和装卸人员外,不得搭乘其他人员;2)押运和装卸人员必须乘坐在安全位置上;3)载物高度超过车厢拦板时,货物上不得坐人《电力建设安全规程》(架空线路部分)第 9
3危险点:冬季雪地路滑,威胁运输车辆
控制措施:1)安装防滑链;2)及时清除积雪;3)要有足够牵引能力的机械设备
实际经验《施工组织设计》控制措
