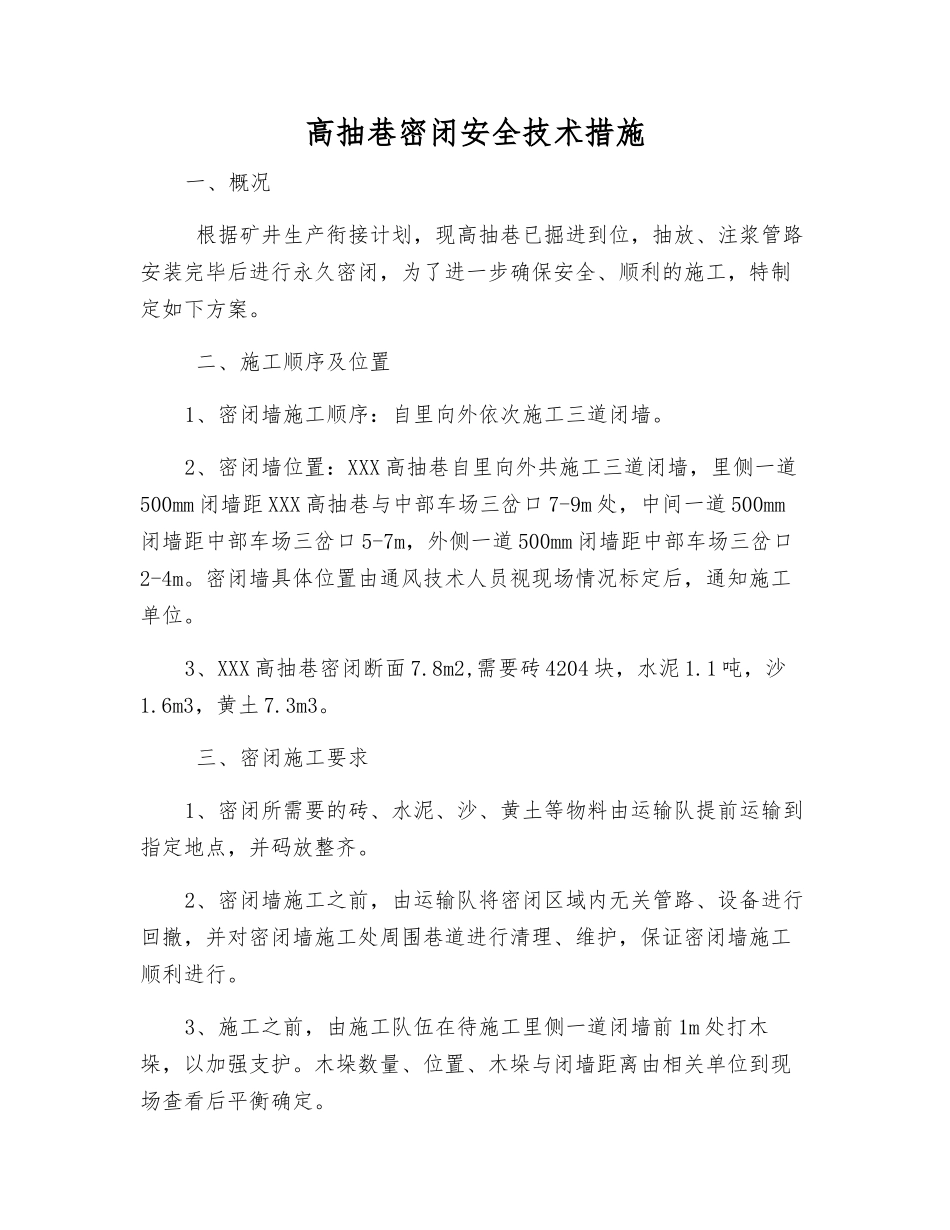

高抽巷密闭安全技术措施一、概况 根据矿井生产衔接计划,现高抽巷已掘进到位,抽放、注浆管路安装完毕后进行永久密闭,为了进一步确保安全、顺利的施工,特制定如下方案
二、施工顺序及位置1、密闭墙施工顺序:自里向外依次施工三道闭墙
2、密闭墙位置:XXX 高抽巷自里向外共施工三道闭墙,里侧一道500mm 闭墙距 XXX 高抽巷与中部车场三岔口 7-9m 处,中间一道 500mm闭墙距中部车场三岔口 5-7m,外侧一道 500mm 闭墙距中部车场三岔口2-4m
密闭墙具体位置由通风技术人员视现场情况标定后,通知施工单位
3、XXX 高抽巷密闭断面 7
8m2,需要砖 4204 块,水泥 1
1 吨,沙1
6m3,黄土 7
三、密闭施工要求1、密闭所需要的砖、水泥、沙、黄土等物料由运输队提前运输到指定地点,并码放整齐
2、密闭墙施工之前,由运输队将密闭区域内无关管路、设备进行回撤,并对密闭墙施工处周围巷道进行清理、维护,保证密闭墙施工顺利进行
3、施工之前,由施工队伍在待施工里侧一道闭墙前 1m 处打木垛,以加强支护
木垛数量、位置、木垛与闭墙距离由相关单位到现场查看后平衡确定

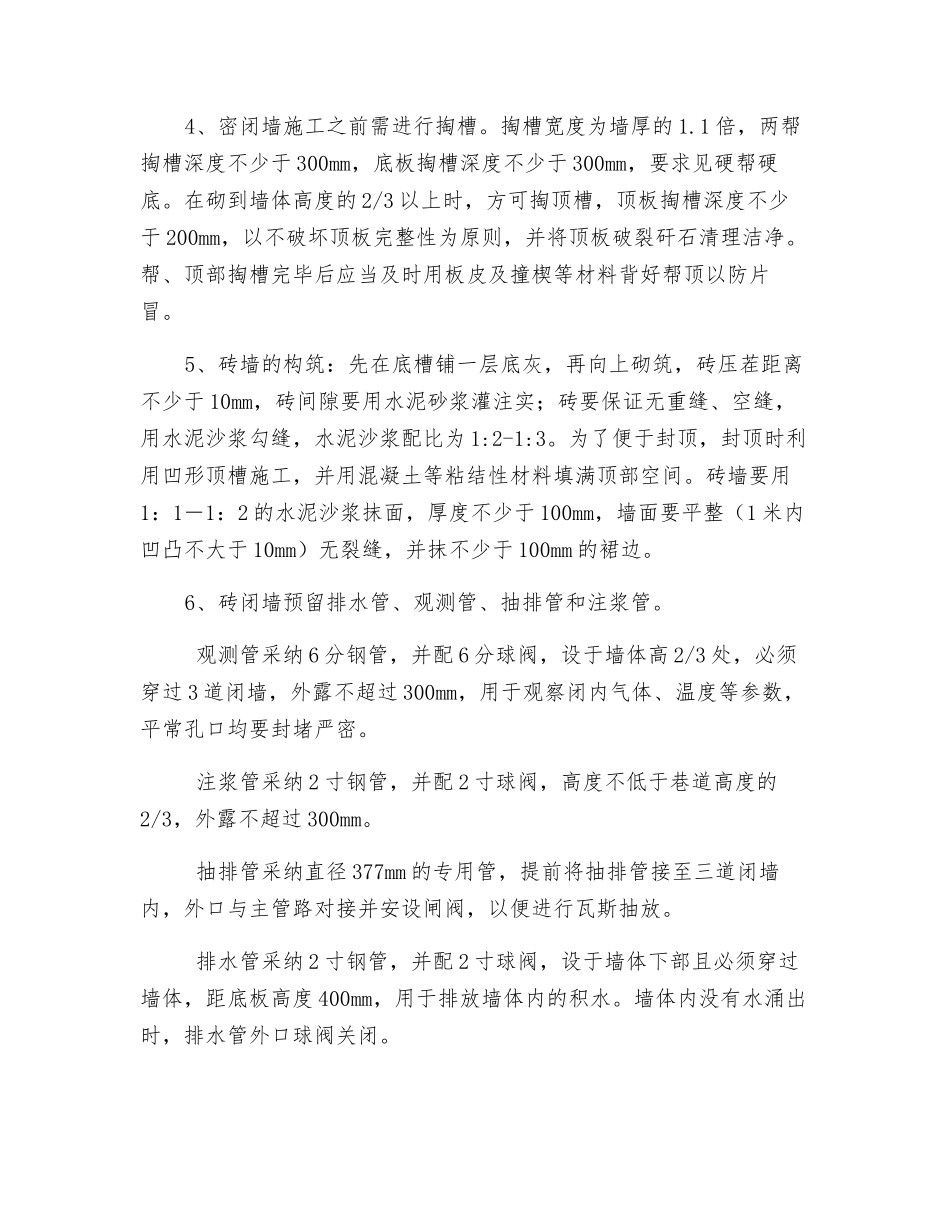

4、密闭墙施工之前需进行掏槽
掏槽宽度为墙厚的 1
1 倍,两帮掏槽深度不少于 300mm,底板掏槽深度不少于 300mm,要求见硬帮硬底
在砌到墙体高度的 2/3 以上时,方可掏顶槽,顶板掏槽深度不少于 200mm,以不破坏顶板完整性为原则,并将顶板破裂矸石清理洁净
帮、顶部掏槽完毕后应当及时用板皮及撞楔等材料背好帮顶以防片冒
5、砖墙的构筑:先在底槽铺一层底灰,再向上砌筑,砖压茬距离不少于 10mm,砖间隙要用水泥砂浆灌注实;砖要保证无重缝、空缝,用水泥沙浆勾缝,水泥沙浆配比为 1:2-1:3
为了便于封顶,封顶时利用凹形顶槽施工,并用混凝土等粘结性材料填满顶部空间
砖墙要用1:1-1:2 的水
