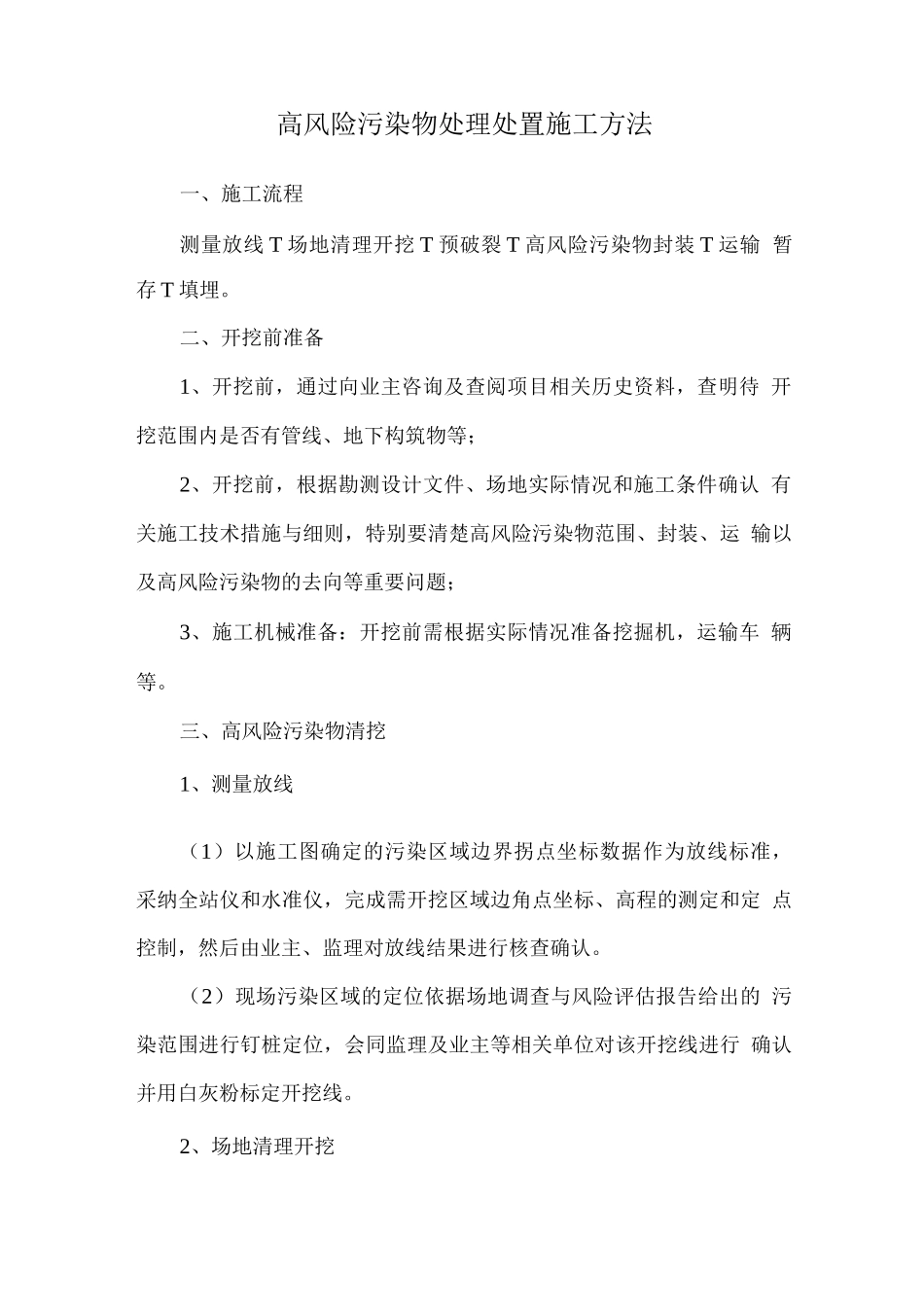

高风险污染物处理处置施工方法一、施工流程测量放线 T 场地清理开挖 T 预破裂 T 高风险污染物封装 T 运输 暂存 T 填埋
二、开挖前准备1、开挖前,通过向业主咨询及查阅项目相关历史资料,查明待 开挖范围内是否有管线、地下构筑物等;2、开挖前,根据勘测设计文件、场地实际情况和施工条件确认 有关施工技术措施与细则,特别要清楚高风险污染物范围、封装、运 输以及高风险污染物的去向等重要问题;3、施工机械准备:开挖前需根据实际情况准备挖掘机,运输车 辆等
三、高风险污染物清挖1、测量放线(1)以施工图确定的污染区域边界拐点坐标数据作为放线标准, 采纳全站仪和水准仪,完成需开挖区域边角点坐标、高程的测定和定 点控制,然后由业主、监理对放线结果进行核查确认
(2)现场污染区域的定位依据场地调查与风险评估报告给出的 污染范围进行钉桩定位,会同监理及业主等相关单位对该开挖线进行 确认并用白灰粉标定开挖线

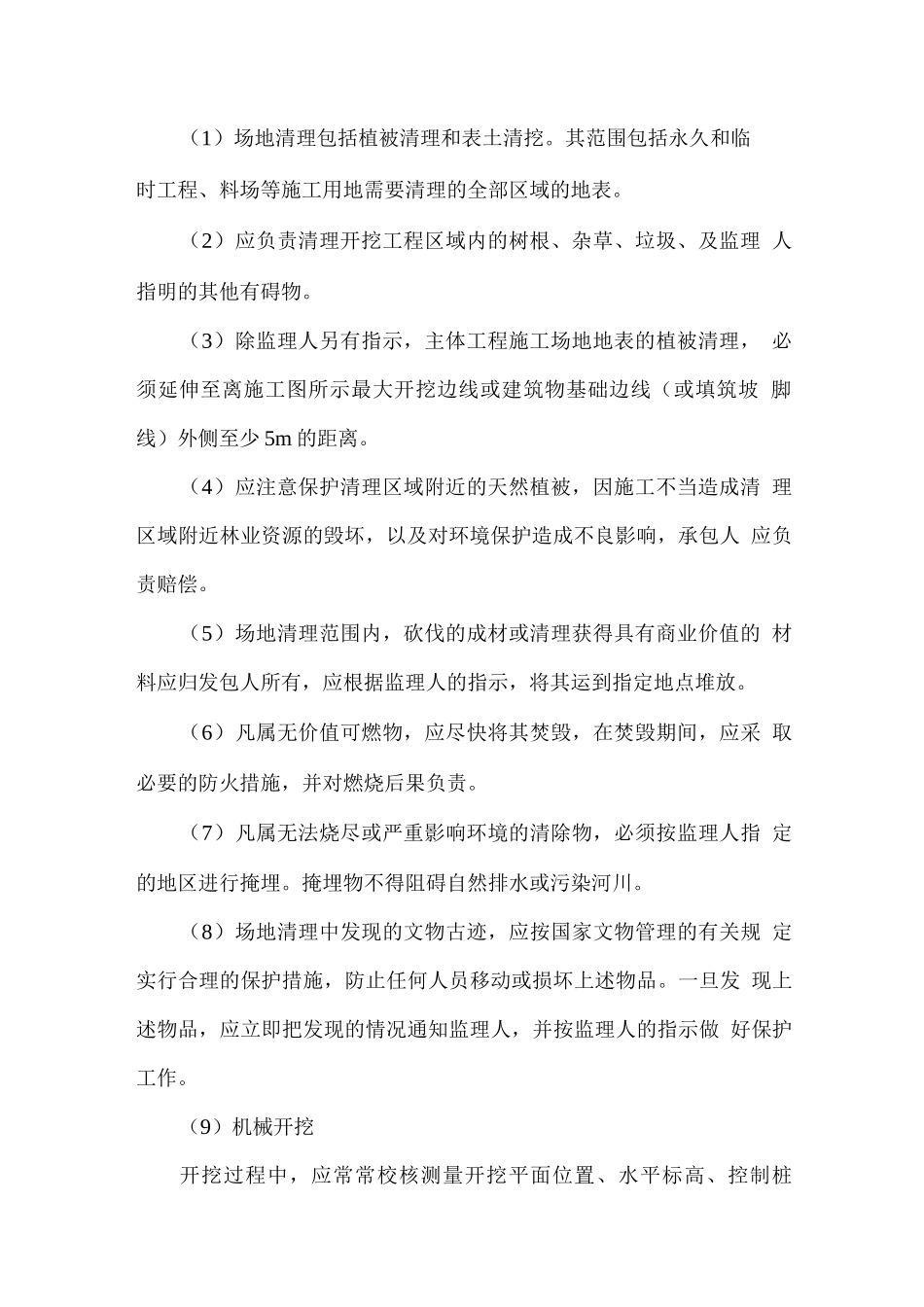

2、场地清理开挖(1)场地清理包括植被清理和表土清挖
其范围包括永久和临时工程、料场等施工用地需要清理的全部区域的地表
(2)应负责清理开挖工程区域内的树根、杂草、垃圾、及监理 人指明的其他有碍物
(3)除监理人另有指示,主体工程施工场地地表的植被清理, 必须延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡 脚线)外侧至少 5m 的距离
(4)应注意保护清理区域附近的天然植被,因施工不当造成清 理区域附近林业资源的毁坏,以及对环境保护造成不良影响,承包人 应负责赔偿
(5)场地清理范围内,砍伐的成材或清理获得具有商业价值的 材料应归发包人所有,应根据监理人的指示,将其运到指定地点堆放
(6)凡属无价值可燃物,应尽快将其焚毁,在焚毁期间,应采 取必要的防火措施,并对燃烧后果负责
(7)凡属无法烧尽或严重影响环境的清除物,必须按监理人指 定的地区进行掩埋

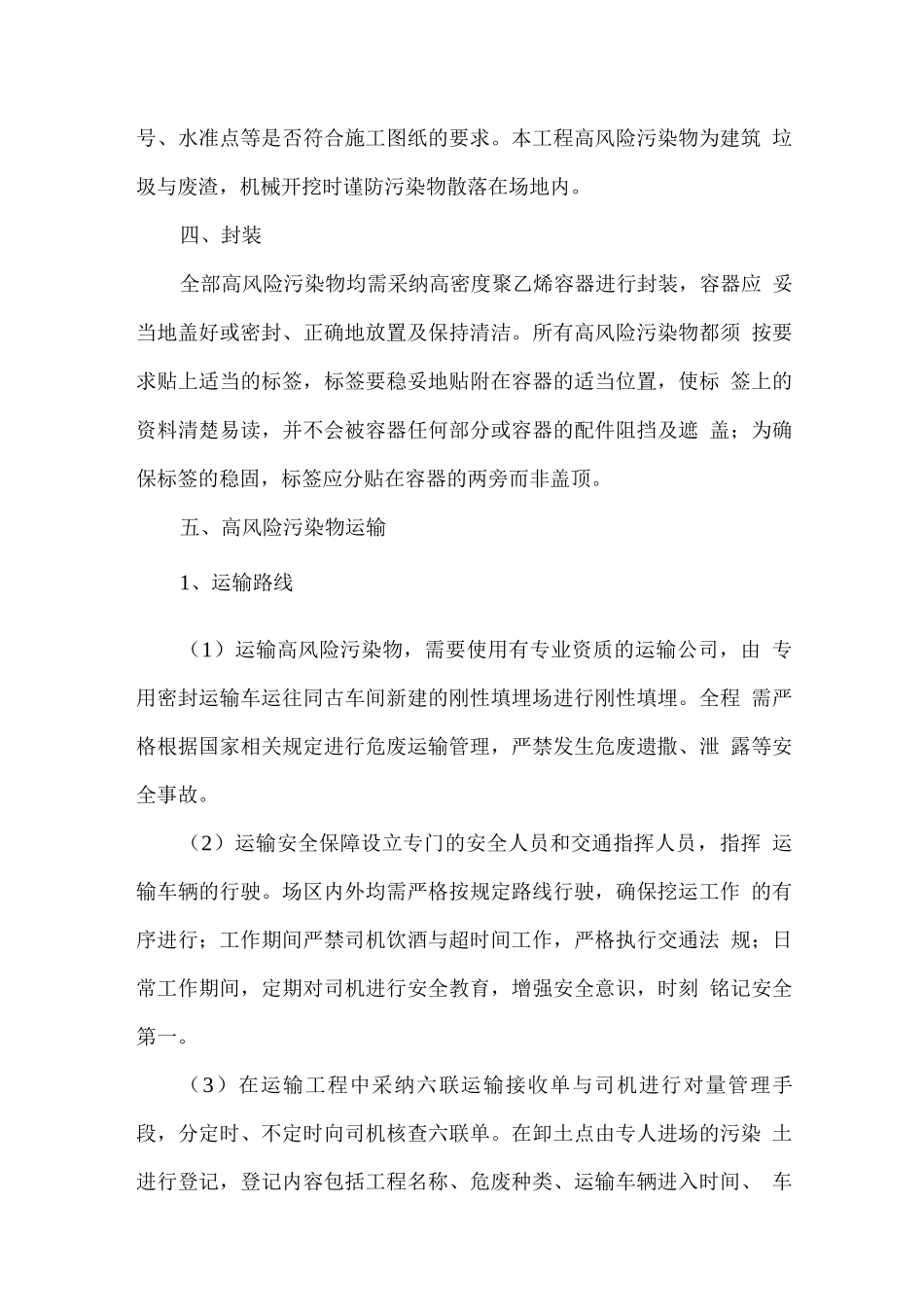

掩埋物不得阻碍自然排水或污
