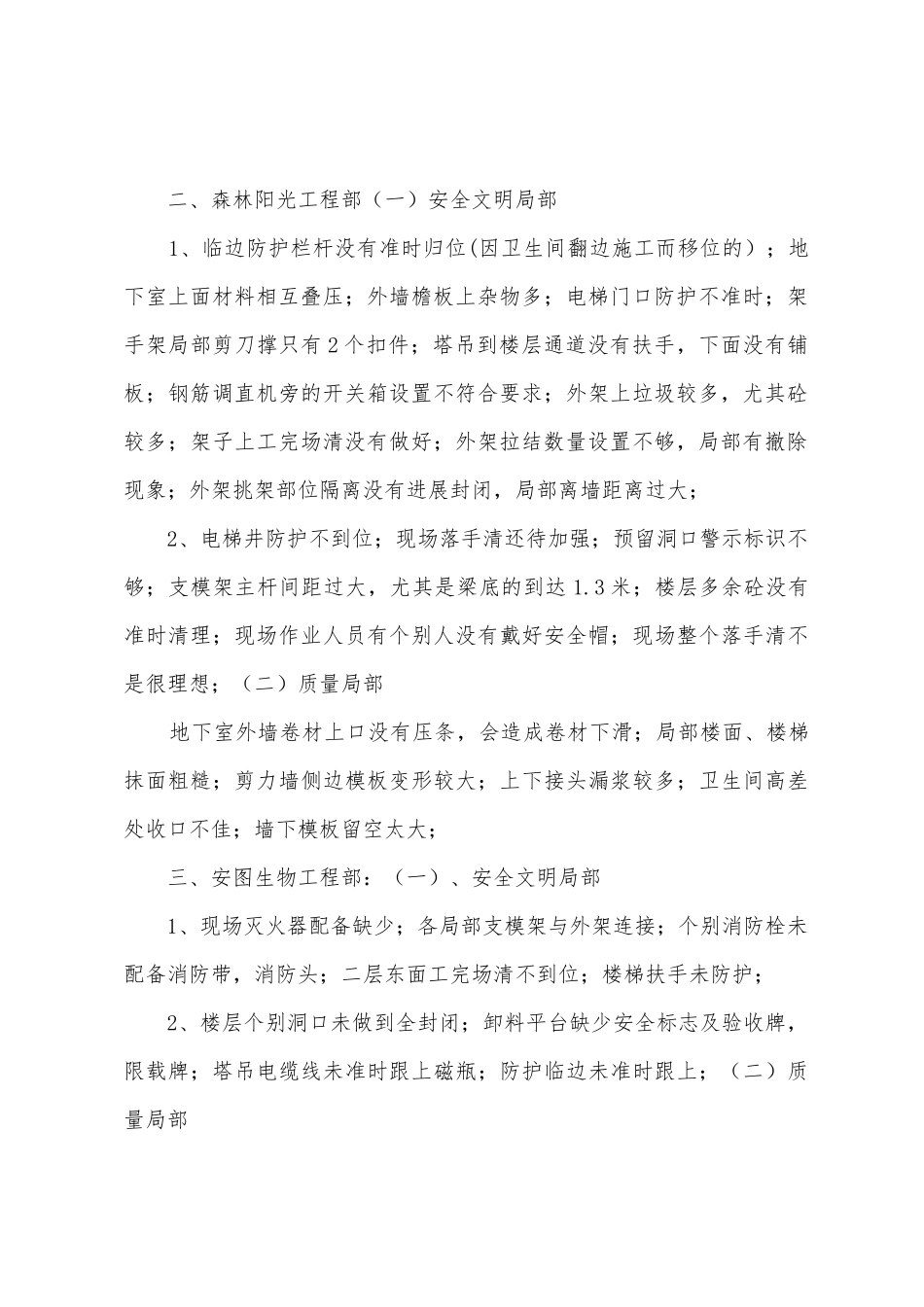

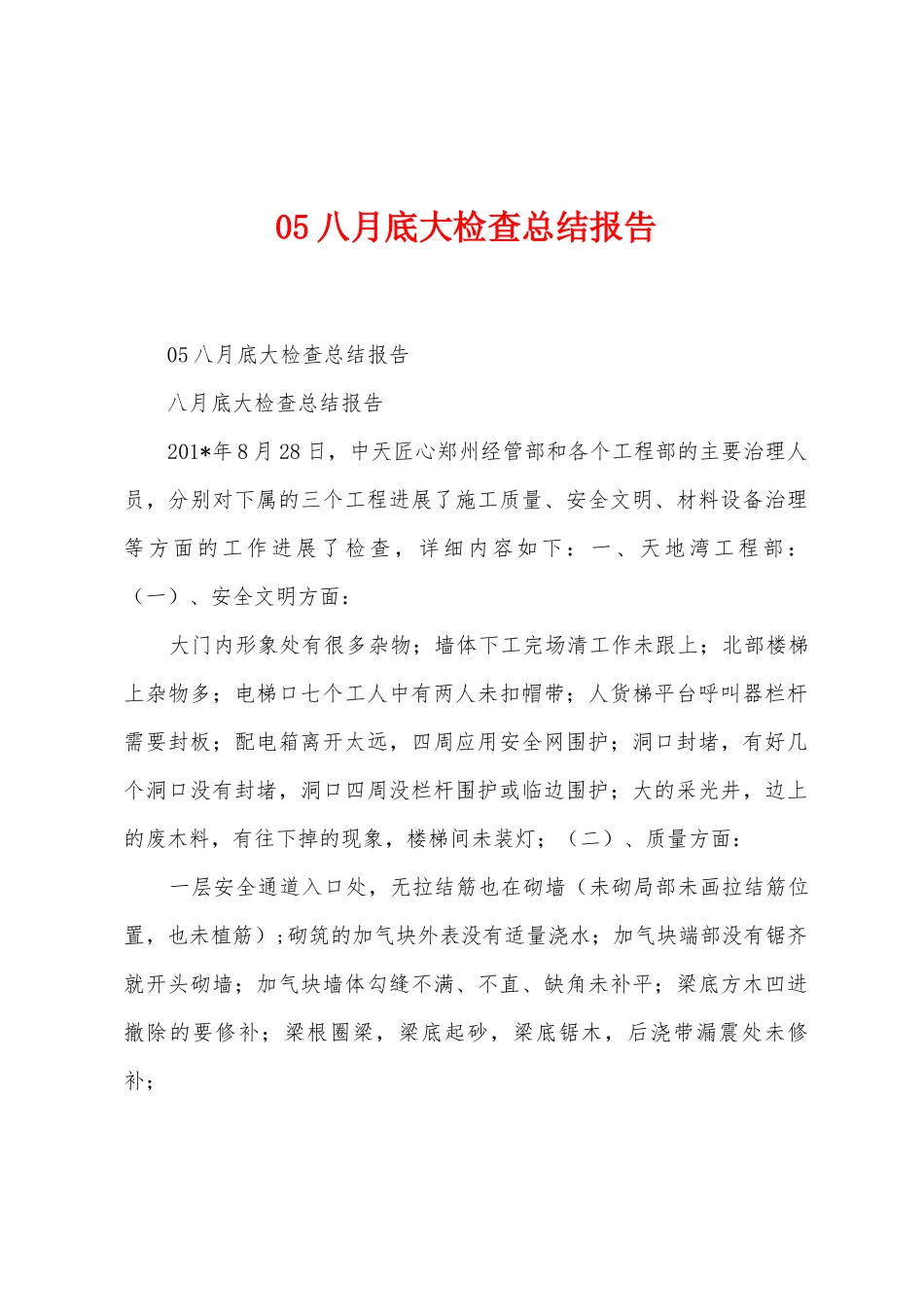

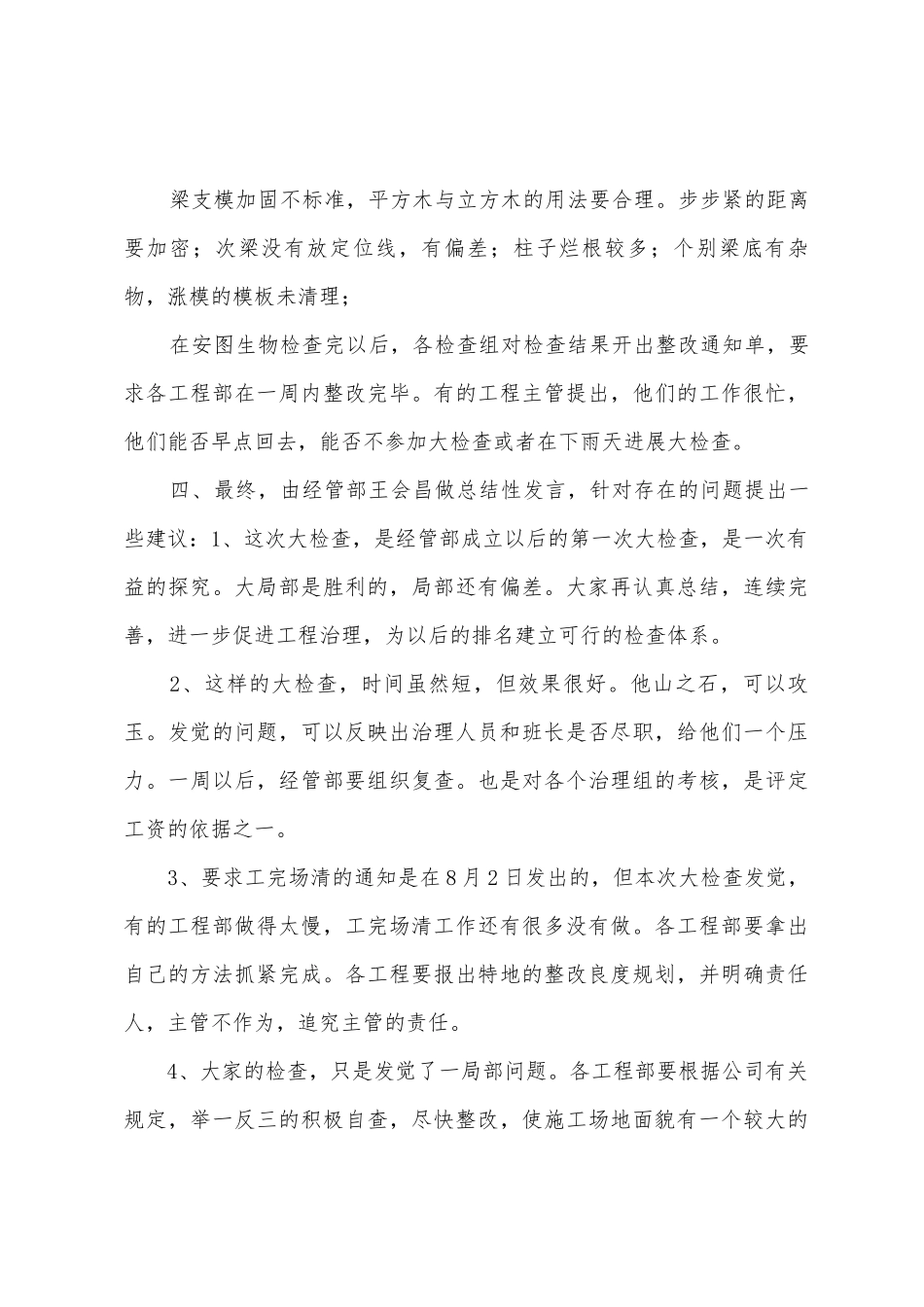

05 八月底大检查总结报告 05 八月底大检查总结报告 八月底大检查总结报告 201*年 8 月 28 日,中天匠心郑州经管部和各个工程部的主要治理人员,分别对下属的三个工程进展了施工质量、安全文明、材料设备治理等方面的工作进展了检查,详细内容如下:一、天地湾工程部:(一)、安全文明方面: 大门内形象处有很多杂物;墙体下工完场清工作未跟上;北部楼梯上杂物多;电梯口七个工人中有两人未扣帽带;人货梯平台呼叫器栏杆需要封板;配电箱离开太远,四周应用安全网围护;洞口封堵,有好几个洞口没有封堵,洞口四周没栏杆围护或临边围护;大的采光井,边上的废木料,有往下掉的现象,楼梯间未装灯;(二)、质量方面: 一层安全通道入口处,无拉结筋也在砌墙(未砌局部未画拉结筋位置,也未植筋);砌筑的加气块外表没有适量浇水;加气块端部没有锯齐就开头砌墙;加气块墙体勾缝不满、不直、缺角未补平;梁底方木凹进撤除的要修补;梁根圈梁,梁底起砂,梁底锯木,后浇带漏震处未修补; 二、森林阳光工程部(一)安全文明局部 1、临边防护栏杆没有准时归位(因卫生间翻边施工而移位的);地下室上面材料相互叠压;外墙檐板上杂物多;电梯门口防护不准时;架手架局部剪刀撑只有 2 个扣件;塔吊到楼层通道没有扶手,下面没有铺板;钢筋调直机旁的开关箱设置不符合要求;外架上垃圾较多,尤其砼较多;架子上工完场清没有做好;外架拉结数量设置不够,局部有撤除现象;外架挑架部位隔离没有进展封闭,局部离墙距离过大; 2、电梯井防护不到位;现场落手清还待加强;预留洞口警示标识不够;支模架主杆间距过大,尤其是梁底的到达 1.3 米;楼层多余砼没有准时清理;现场作业人员有个别人没有戴好安全帽;现场整个落手清不是很理想;(二)质量局部 地下室外墙卷材上口没有压条,会造成卷材下滑;局部楼面、楼梯抹面粗糙;剪力墙侧边模板变形较大;上下接头漏浆较多;卫生间高差处收口不佳;墙下模板留空太大; 三、安图生物工程部:(一)、安全文明局部 1、现场灭火器配备缺少;各局部支模架与外架连接;个别消防栓未配备消防带,消防头;二层东面工完场清不到位;楼梯扶手未防护; 2、楼层个别洞口未做到全封闭;卸料平台缺少安全标志及验收牌,限载牌;塔吊电缆线未准时跟上磁瓶;防护临边未准时跟上;(二)质量局部 梁支模加固不标准,平方木与立方木的用法要合理。步步紧的距离要加密;次梁没有放定位线,有偏差;柱子烂根较多...
