人行道、侧石、树池施工工艺

人行道、侧石、树池施工工艺_第1页
1/5
人行道、侧石、树池施工工艺_第2页
2/5
人行道、侧石、树池施工工艺_第3页
3/5

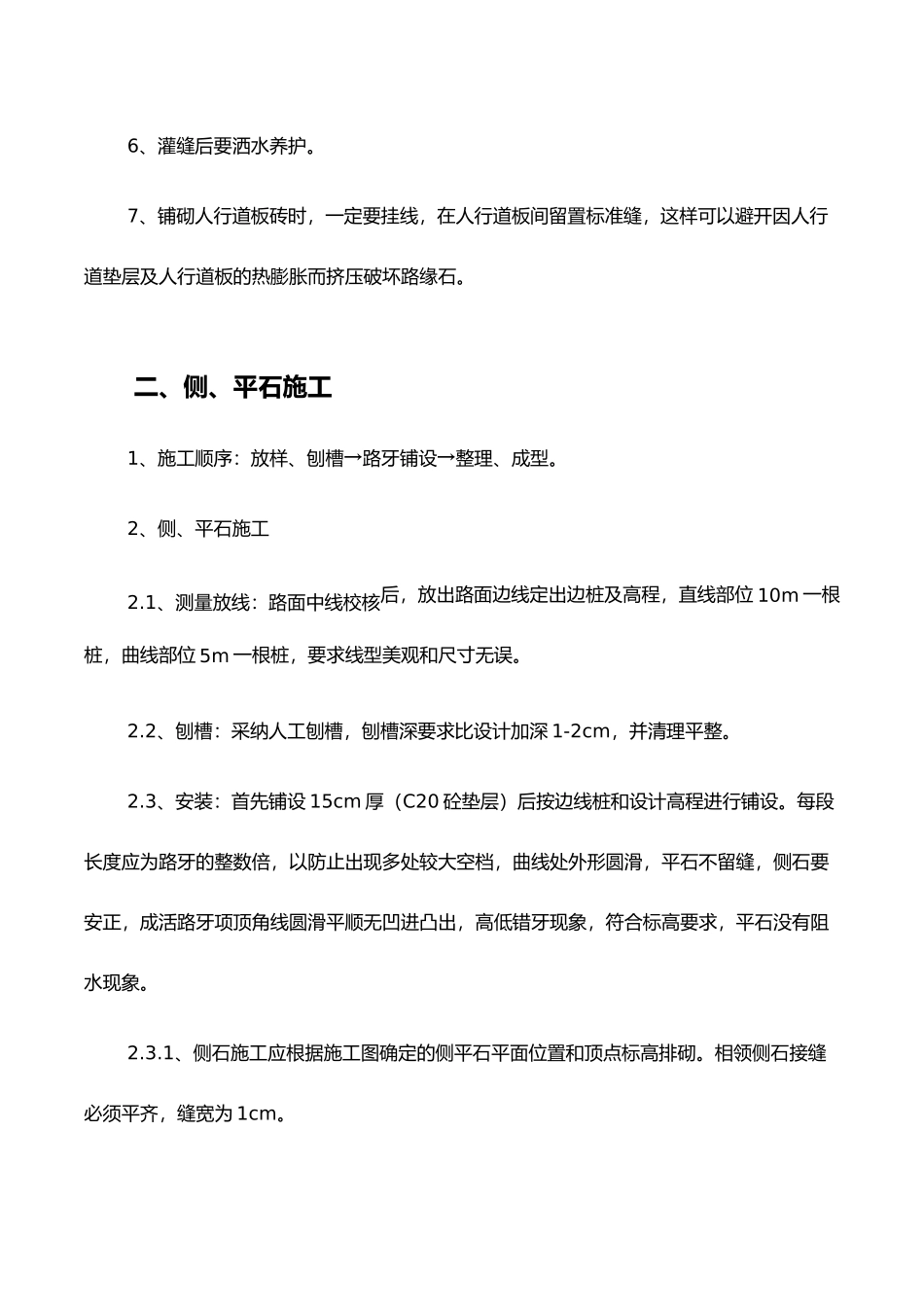

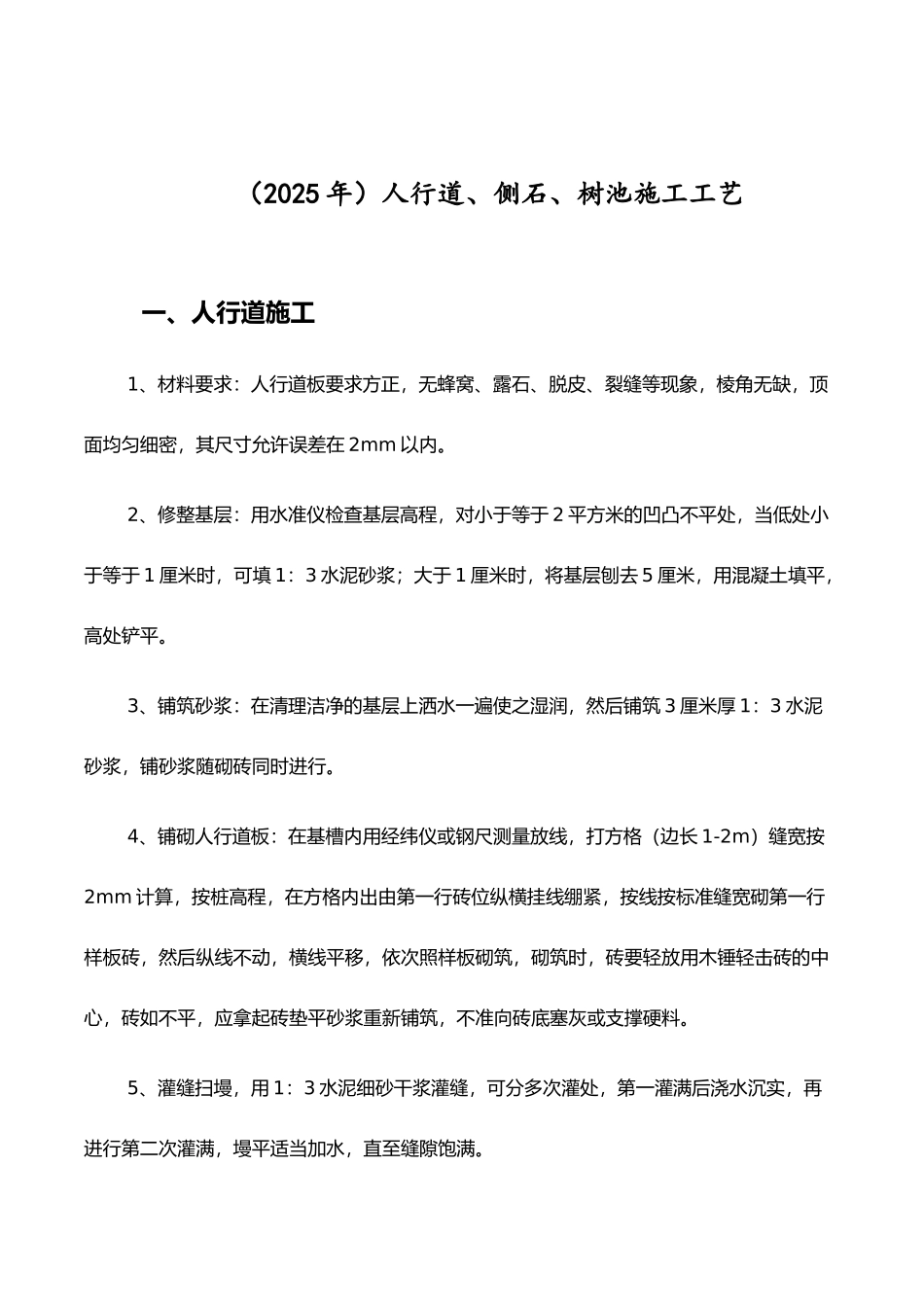

(2025 年)人行道、侧石、树池施工工艺 一、人行道施工 1、材料要求:人行道板要求方正,无蜂窝、露石、脱皮、裂缝等现象,棱角无缺,顶面均匀细密,其尺寸允许误差在 2mm 以内。 2、修整基层:用水准仪检查基层高程,对小于等于 2 平方米的凹凸不平处,当低处小于等于 1 厘米时,可填 1:3 水泥砂浆;大于 1 厘米时,将基层刨去 5 厘米,用混凝土填平,高处铲平。 3、铺筑砂浆:在清理洁净的基层上洒水一遍使之湿润,然后铺筑 3 厘米厚 1:3 水泥砂浆,铺砂浆随砌砖同时进行。 4、铺砌人行道板:在基槽内用经纬仪或钢尺测量放线,打方格(边长 1-2m)缝宽按2mm 计算,按桩高程,在方格内出由第一行砖位纵横挂线绷紧,按线按标准缝宽砌第一行样板砖,然后纵线不动,横线平移,依次照样板砌筑,砌筑时,砖要轻放用木锤轻击砖的中心,砖如不平,应拿起砖垫平砂浆重新铺筑,不准向砖底塞灰或支撑硬料。 5、灌缝扫墁,用 1:3 水泥细砂干浆灌缝,可分多次灌处,第一灌满后浇水沉实,再进行第二次灌满,墁平适当加水,直至缝隙饱满。 6、灌缝后要洒水养护。 7、铺砌人行道板砖时,一定要挂线,在人行道板间留置标准缝,这样可以避开因人行道垫层及人行道板的热膨胀而挤压破坏路缘石。二、侧、平石施工 1、施工顺序:放样、刨槽→路牙铺设→整理、成型。 2、侧、平石施工 2.1、测量放线:路面中线校核后,放出路面边线定出边桩及高程,直线部位 10m 一根桩,曲线部位 5m 一根桩,要求线型美观和尺寸无误。 2.2、刨槽:采纳人工刨槽,刨槽深要求比设计加深 1-2cm,并清理平整。 2.3、安装:首先铺设 15cm 厚(C20 砼垫层)后按边线桩和设计高程进行铺设。每段长度应为路牙的整数倍,以防止出现多处较大空档,曲线处外形圆滑,平石不留缝,侧石要安正,成活路牙项顶角线圆滑平顺无凹进凸出,高低错牙现象,符合标高要求,平石没有阻水现象。 2.3.1、侧石施工应根据施工图确定的侧平石平面位置和顶点标高排砌。相领侧石接缝必须平齐,缝宽为 1cm。刨槽 垫层安 装 路 牙 沿校 正 护 背勾 缝 整 型报 验 签 证预制侧平石检查成品质量运 输 测 量 放 样 2.3.2、平石施工应按平石和侧石错缝对中相接,平石间缝宽为 1cm ,与侧石的隙缝≯1cm.平石与路面接缝边线必须顺直。 2.3.3、侧平石灌缝:灌缝用水泥砂浆,抗压强度为 10Mpa。灌浆必须饱满嵌实。平石勾疑以平缝为宜,侧石勾缝为凹缝,深...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道、侧石、树池施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
