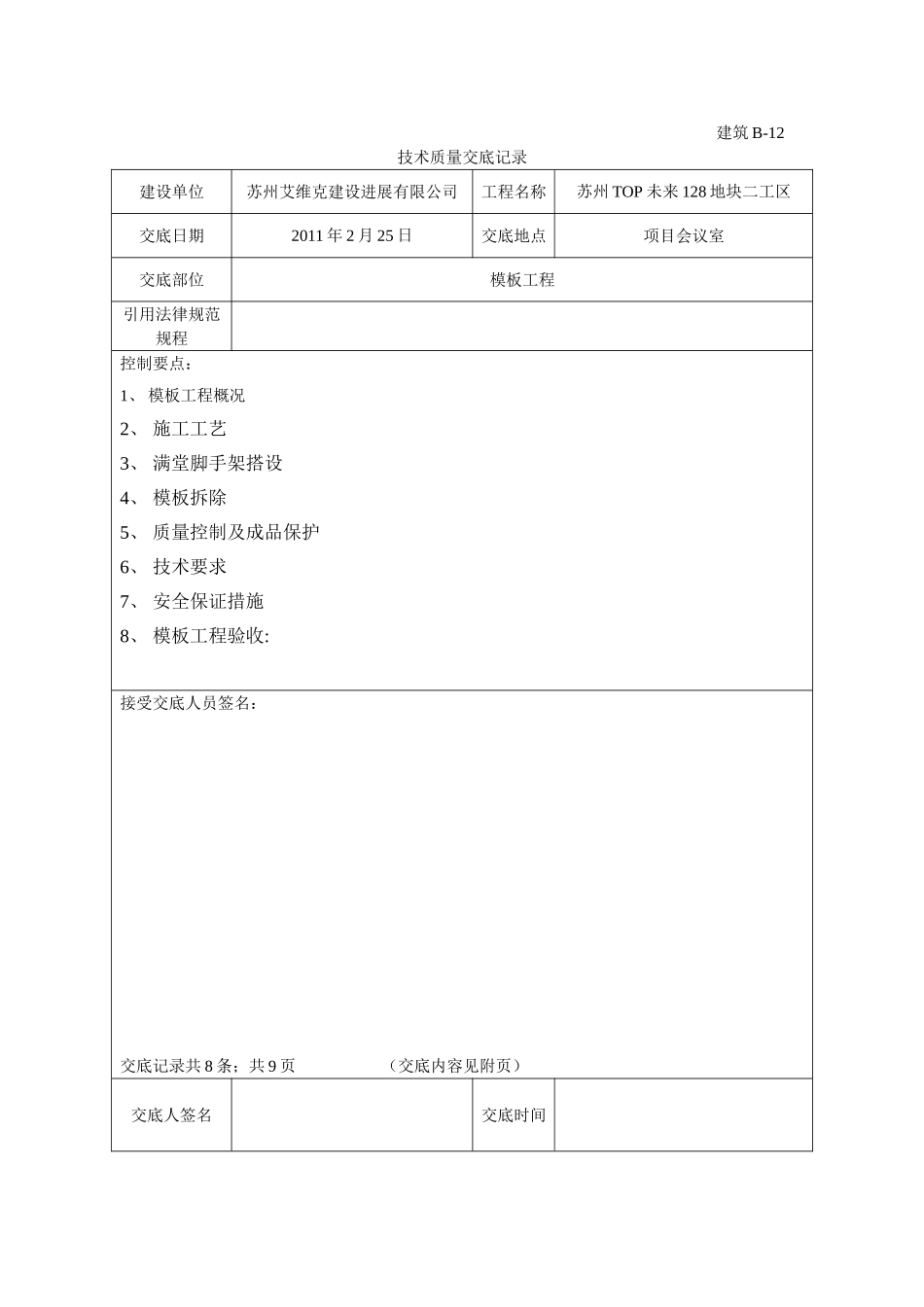

建筑 B-12技术质量交底记录建设单位苏州艾维克建设进展有限公司工程名称苏州 TOP 未来 128 地块二工区交底日期2011 年 2 月 25 日交底地点项目会议室交底部位模板工程引用法律规范规程控制要点:1、 模板工程概况2、 施工工艺3、 满堂脚手架搭设4、 模板拆除5、 质量控制及成品保护6、 技术要求7、 安全保证措施8、 模板工程验收:接受交底人员签名:交底记录共 8 条;共 9 页 (交底内容见附页)交底人签名交底时间模板施工技术交底1
模板工程概况1
层高:本层为地下室一层结构,层高为 3
8 米,板厚为 450㎜,净高为3
35 米, 1
主要材料:针对工程质量要求及文明施工目标的实现,为了确保混凝土的质量和美观,在材料上选用了 915*1830*15mm 厚多层板作为柱、墙、板的模板,木方选用“5*10”方料,承重材料采纳 Φ48*3
5 mm 钢管支撑满堂脚手架
墙和柱模加固材料采纳 Φ14 对拉螺杆配以方木和钢管加固
主要墙、柱、梁截面:内墙: 350mm 厚 外墙: 300mm 厚柱: 600mm*600mm 无梁板: 450㎜1
本模板支设立杆间距为 700㎜
施工工艺: 2
模板施工顺序为:2
满堂脚手架→柱模板→墙模板→顶板模板→模板加固与验收2
柱模施工顺序:弹柱位置线→找平层做定位→安装柱模板→安装柱箍→安装拉杆及加固→办理预检2
墙模施工顺序:弹线检查→安装门窗口模板→侧模板就位→安装斜撑→插入穿墙螺栓及塑料套管→清扫墙内垃圾→安装另一侧模2
板模施工顺序:搭设满堂支架→安装板模木楞→调整楼板下皮标高及起拱→铺设模板→检查模板上皮标高及平整度→板模验收3

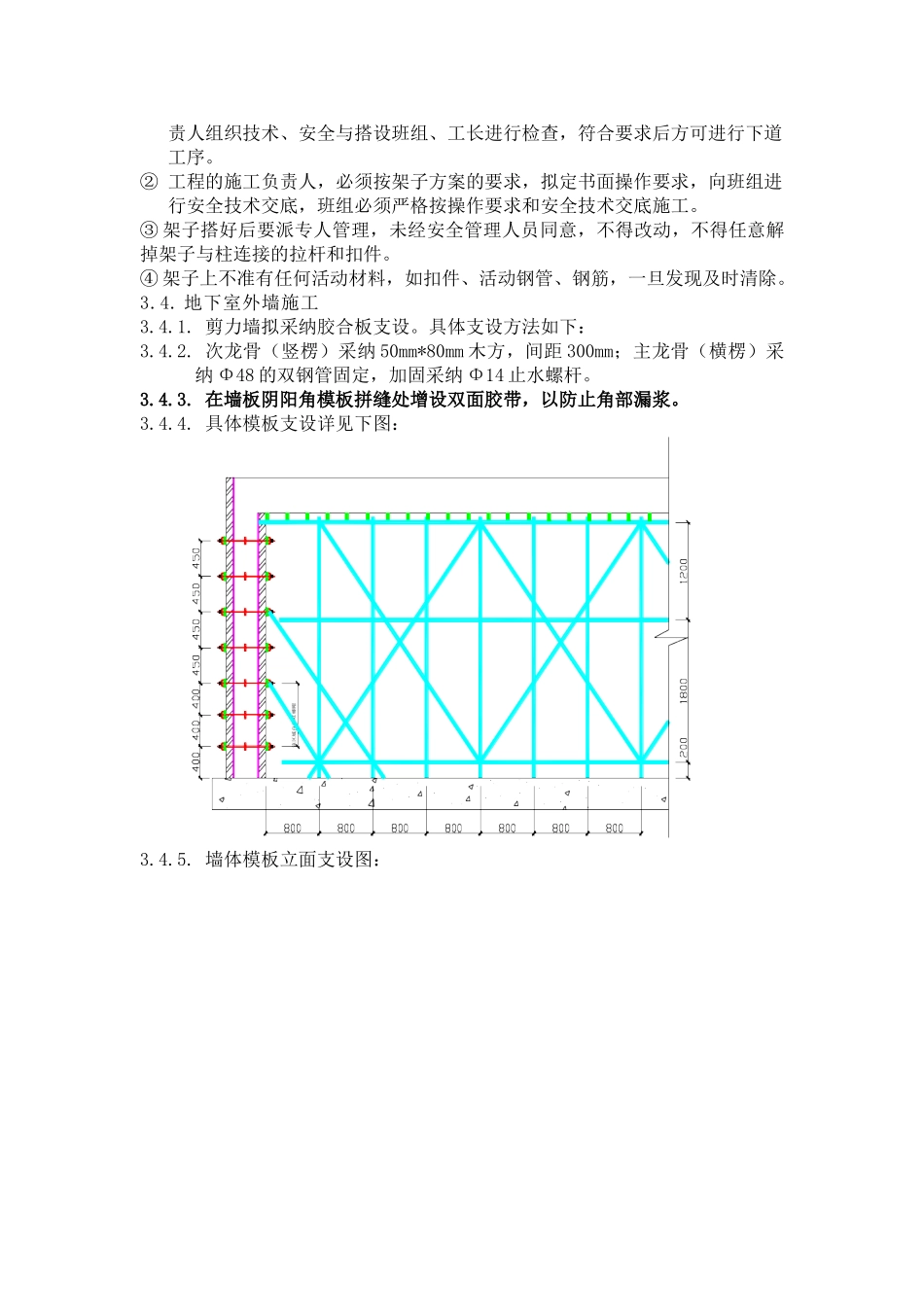

满堂脚手架的搭设3
使用材料① 钢管采纳力学性能适中的 Q235A(3 号)钢
钢管为外径 48mm,壁厚3
