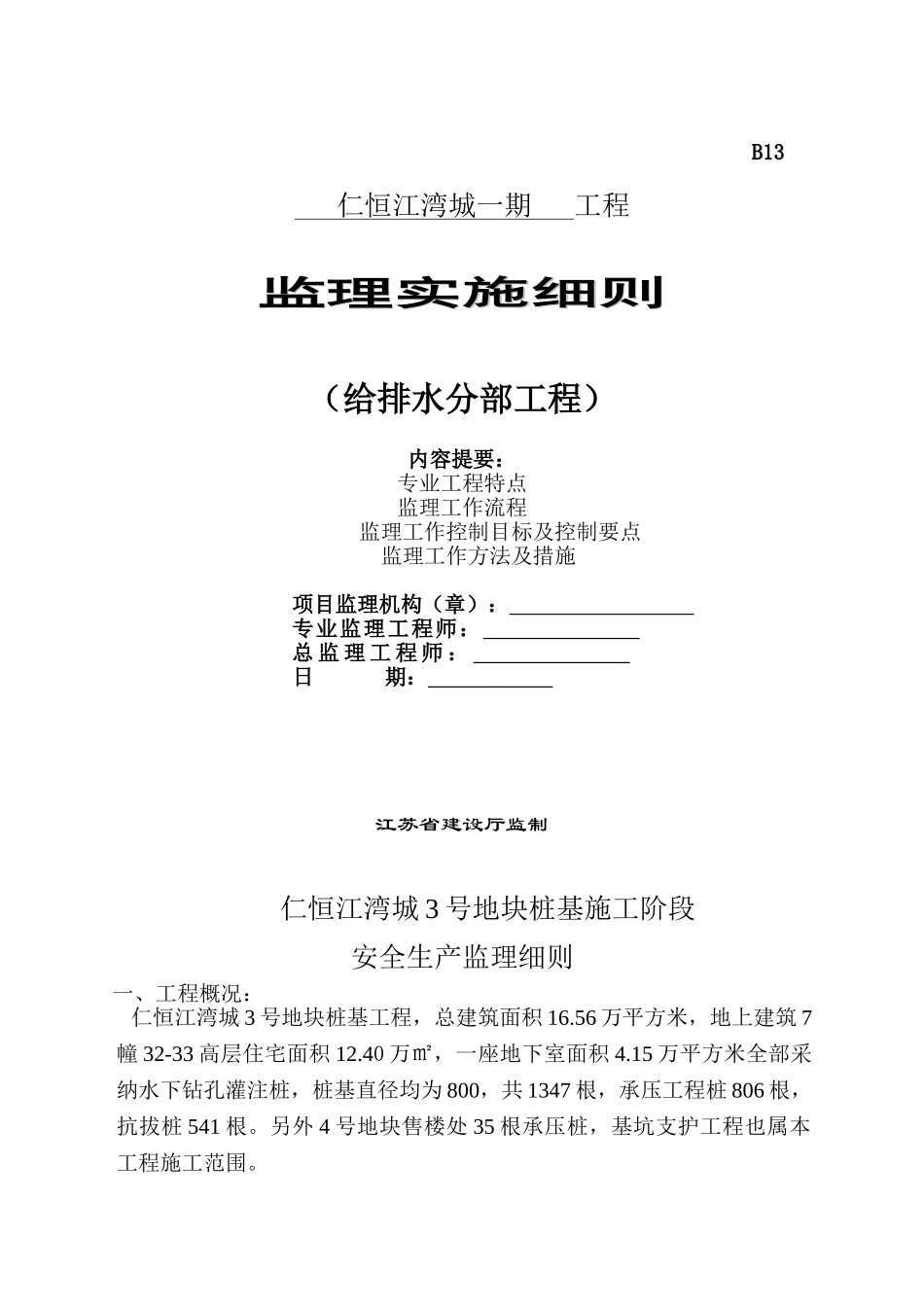

B13B13 仁恒江湾城一期 工程监理实施细则监理实施细则(给排水分部工程)内容提要:专业工程特点监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总 监 理 工 程 师 : 日 期: 江苏省建设厅监制仁恒江湾城 3 号地块桩基施工阶段安全生产监理细则一、工程概况: 仁恒江湾城 3 号地块桩基工程,总建筑面积 16

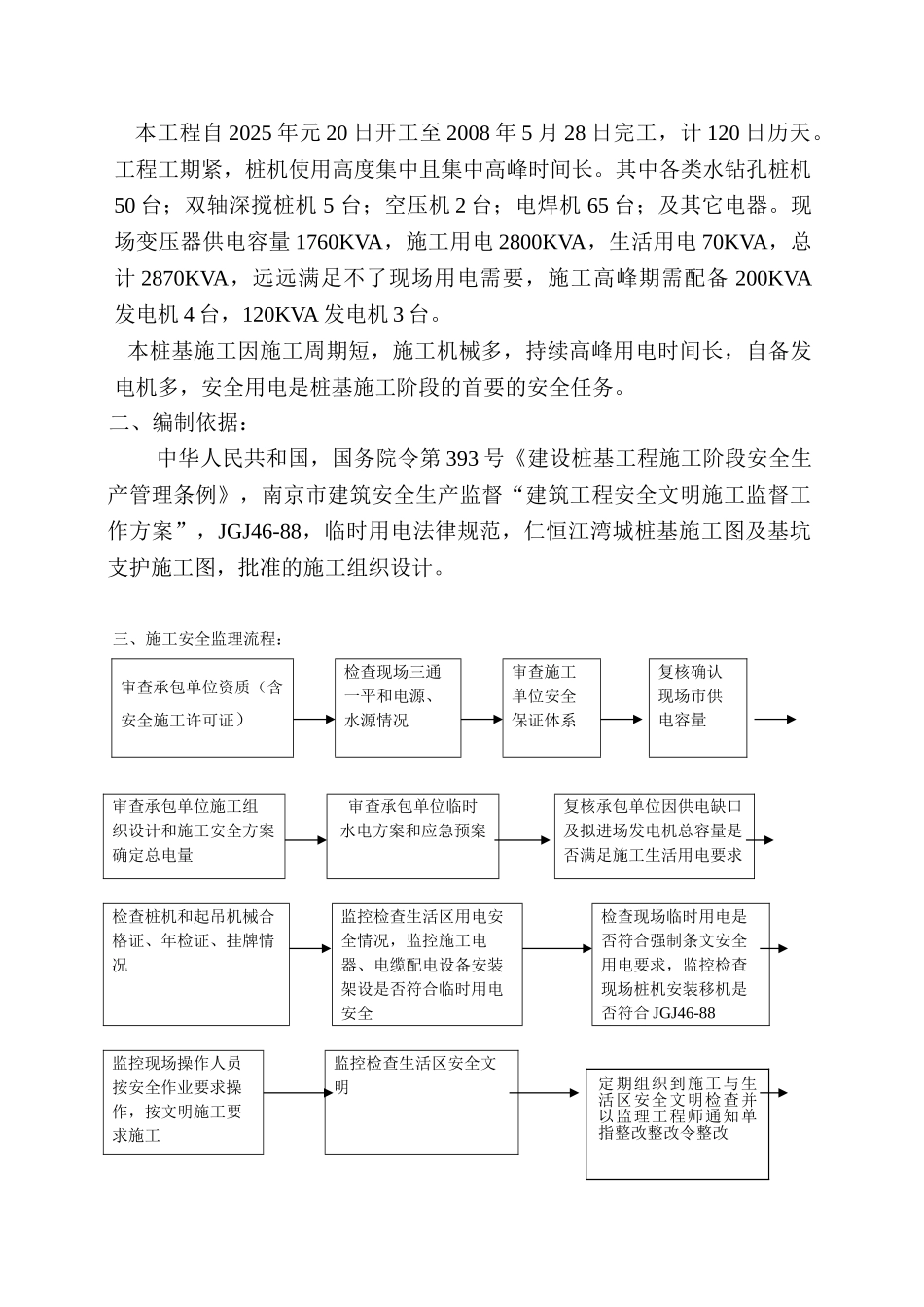

56 万平方米,地上建筑 7幢 32-33 高层住宅面积 12
40 万㎡,一座地下室面积 4
15 万平方米全部采纳水下钻孔灌注桩,桩基直径均为 800,共 1347 根,承压工程桩 806 根,抗拔桩 541 根
另外 4 号地块售楼处 35 根承压桩,基坑支护工程也属本工程施工范围
本工程自 2025 年元 20 日开工至 2008 年 5 月 28 日完工,计 120 日历天
工程工期紧,桩机使用高度集中且集中高峰时间长
其中各类水钻孔桩机50 台;双轴深搅桩机 5 台;空压机 2 台;电焊机 65 台;及其它电器
现场变压器供电容量 1760KVA,施工用电 2800KVA,生活用电 70KVA,总计 2870KVA,远远满足不了现场用电需要,施工高峰期需配备 200KVA发电机 4 台,120KVA 发电机 3 台
本桩基施工因施工周期短,施工机械多,持续高峰用电时间长,自备发电机多,安全用电是桩基施工阶段的首要的安全任务
二、编制依据:中华人民共和国,国务院令第 393 号《建设桩基工程施工阶段安全生产管理条例》,南京市建筑安全生产监督“建筑工程安全文明施工监督工作方案”,JGJ46-88,临时用电法律规范,仁恒江湾城桩基施工图及基坑支护施工图,批准的施工组织设计

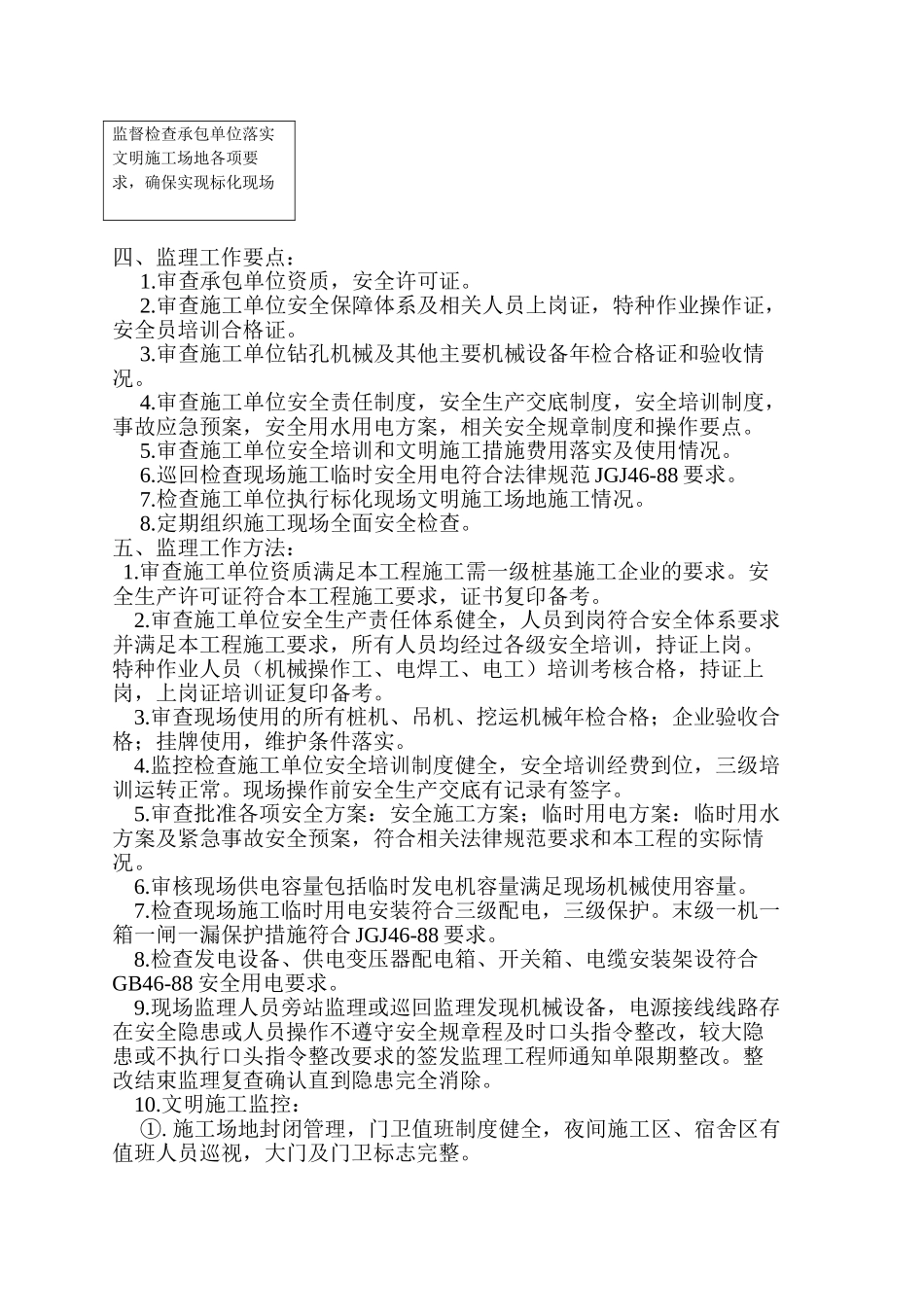

三、施工安全监理流程:审查承包单位资质(含安全施工许可证)检查现场三通一平和电源、水源情况审查施工单位安全保证体系复核确认现场市
