一、工程概况1、工程基本情况(见表 1-1)工程基本情况表 表 1-1工程名称 住宅楼工程工程地点 市 区 路工程性质民用建筑建设单位 集团开发有限公司勘察单位 勘察设计讨论院设计单位 建筑设计讨论院承包单位 建设集团有限公司质监单位 市质量监督站开工日期2025
竣工日期2025
工期天数 天质量等级合格合同价款 元承包方式包工包料工程项目一览表单位工程名称建筑面 积(㎡)结构类型地下层数地上层数总高(m)设备安装工程造价(元) 住宅楼工程水、电、暖、通风、消防等2、施工基本情况(1)各专业施工形象进度情况1)土建工程:截止到 月 日的形象进度:①四层Ⅳ段顶板混凝土完成;②五层结构全部完成;③六层顶板混凝土浇筑完;④地下室外墙防水卷材完成;⑤保护墙完成;⑥回填土完成 2/3
2)电气安装工程敷管预埋与土建配合进度一致
(2)安全生产、文明施工情况1)本月安全生产无事故
2)文明施工情况
基本做到工程材料、半成品、构件的对方整齐,材料的标识基本到位;施工过程中基本做到工完场清

二、承包单位项目组织系统1、承包单位组织框图及主要负责人(见图 1-1)2、主要分包单位承担分包工程的情况(1)地下室底板及外墙防水层施工由 防水工程有限公司分包施工
(2)建筑工程施工由 建设工程有限公司进行劳务施工
三、工程进度1、工程实际完成情况与总进度计划比较(见表 1-2)2、本月实际完成情况与进度计划比较(见表 1-3)图 1-1 承包单位组织框图3、本月工、料、机动态(见表 1-4)4、对进度完成情况的分析(1)本月施工进度计划与实际完成的比较四层Ⅳ段顶板混凝土按计划完成

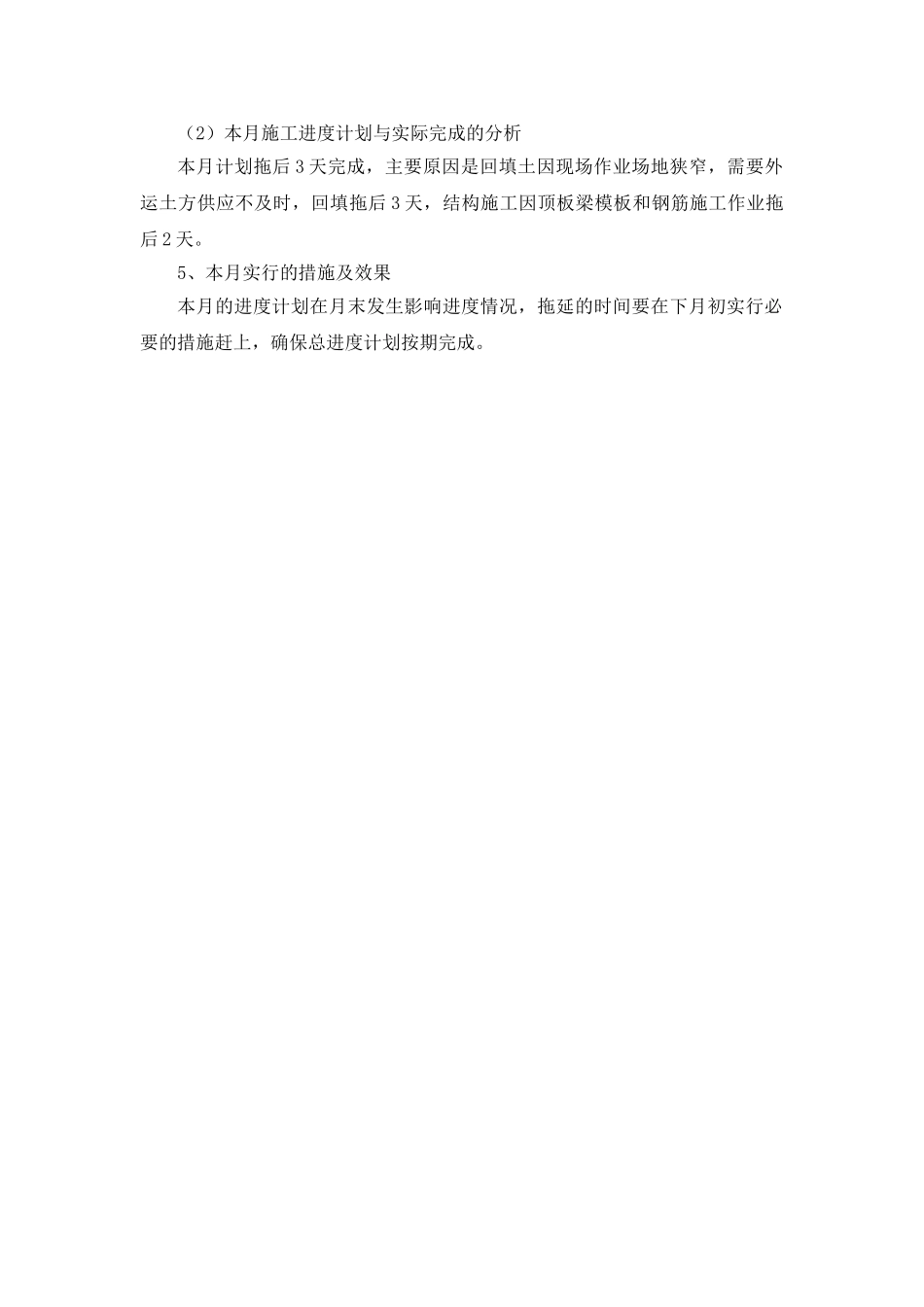

五层结构按计划拖后 1 天
六层结构按计划拖后 2 天
地下室防水层、保护墙和回填土拖后 3 天
项目经理:项目副经理:总工程师:主管工长:材料员:计划统计:安全保卫员:经营核算员:质量检查员:专业技术员:
