南京世茂外滩新城 3# 住宅楼 工程深基坑支护工程监理细则监 理 机 构:专业监理工程师:总 监 理工程师:日 期:1
本细则编写依椐1

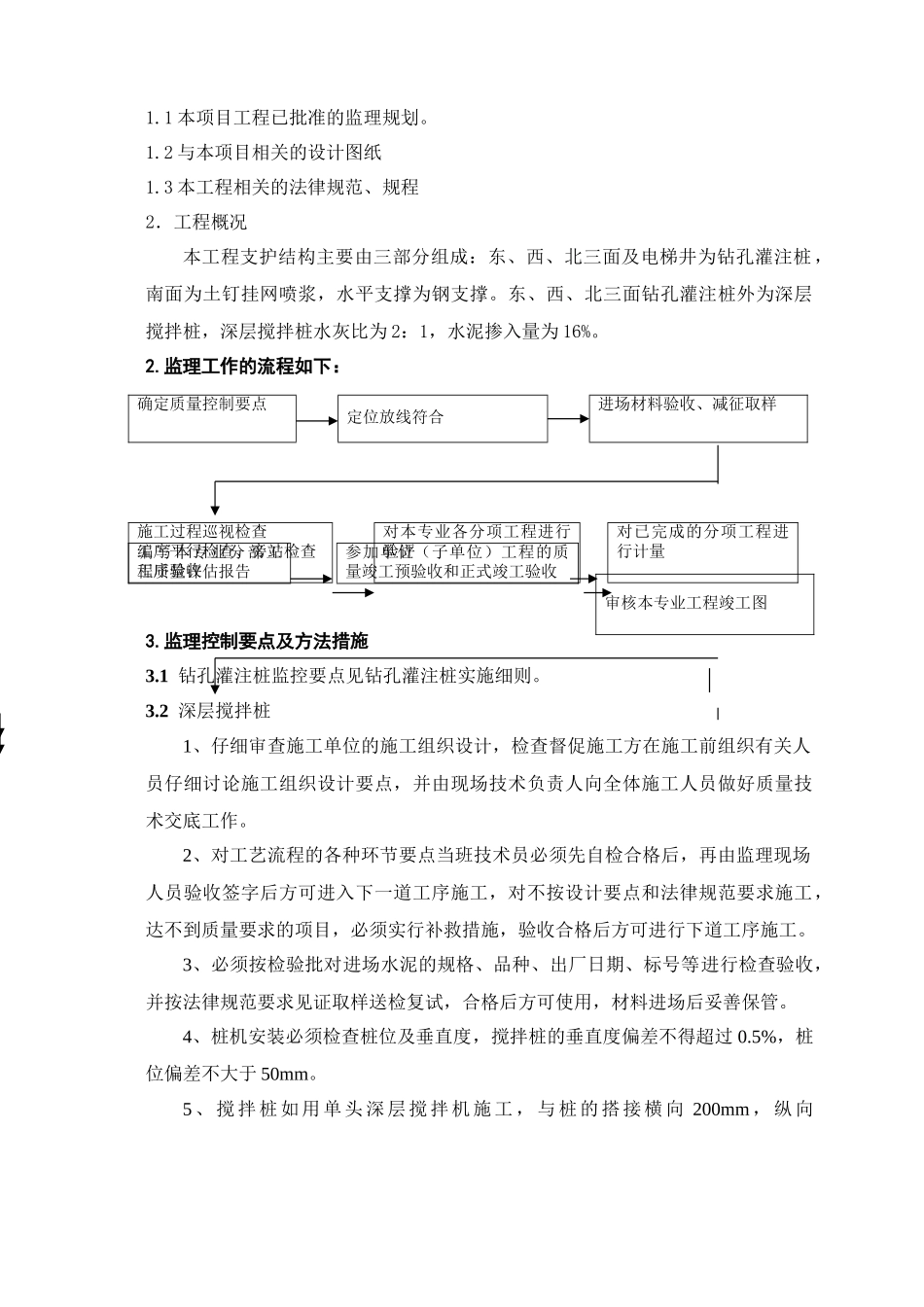

1 本项目工程已批准的监理规划
2 与本项目相关的设计图纸1
3 本工程相关的法律规范、规程2.工程概况本工程支护结构主要由三部分组成:东、西、北三面及电梯井为钻孔灌注桩,南面为土钉挂网喷浆,水平支撑为钢支撑
东、西、北三面钻孔灌注桩外为深层搅拌桩,深层搅拌桩水灰比为 2:1,水泥掺入量为 16%
监理工作的流程如下:3
监理控制要点及方法措施3
1 钻孔灌注桩监控要点见钻孔灌注桩实施细则
2 深层搅拌桩1、仔细审查施工单位的施工组织设计,检查督促施工方在施工前组织有关人员仔细讨论施工组织设计要点,并由现场技术负责人向全体施工人员做好质量技术交底工作
2、对工艺流程的各种环节要点当班技术员必须先自检合格后,再由监理现场人员验收签字后方可进入下一道工序施工,对不按设计要点和法律规范要求施工,达不到质量要求的项目,必须实行补救措施,验收合格后方可进行下道工序施工
3、必须按检验批对进场水泥的规格、品种、出厂日期、标号等进行检查验收,并按法律规范要求见证取样送检复试,合格后方可使用,材料进场后妥善保管
4、桩机安装必须检查桩位及垂直度,搅拌桩的垂直度偏差不得超过 0
5%,桩位偏差不大于 50mm
5、 搅拌桩如用单头深层搅拌机施工,与桩的搭接横向 200mm,纵向确定质量控制要点定位放线符合进场材料验收、减征取样施工过程巡视检查工序平行检查、旁站检查工序验收对本专业各分项工程进行验评对已完成的分项工程进行计量编写本专业分部工程质量评估报告参加单位(子单位)工程的质量竣工预验收和正式竣工验收审核本专业工程竣工图300mm,其搭接时间间隔不超过 24 小时,如超过时间,应增大水泥用量和延长搅拌时间或加桩处理

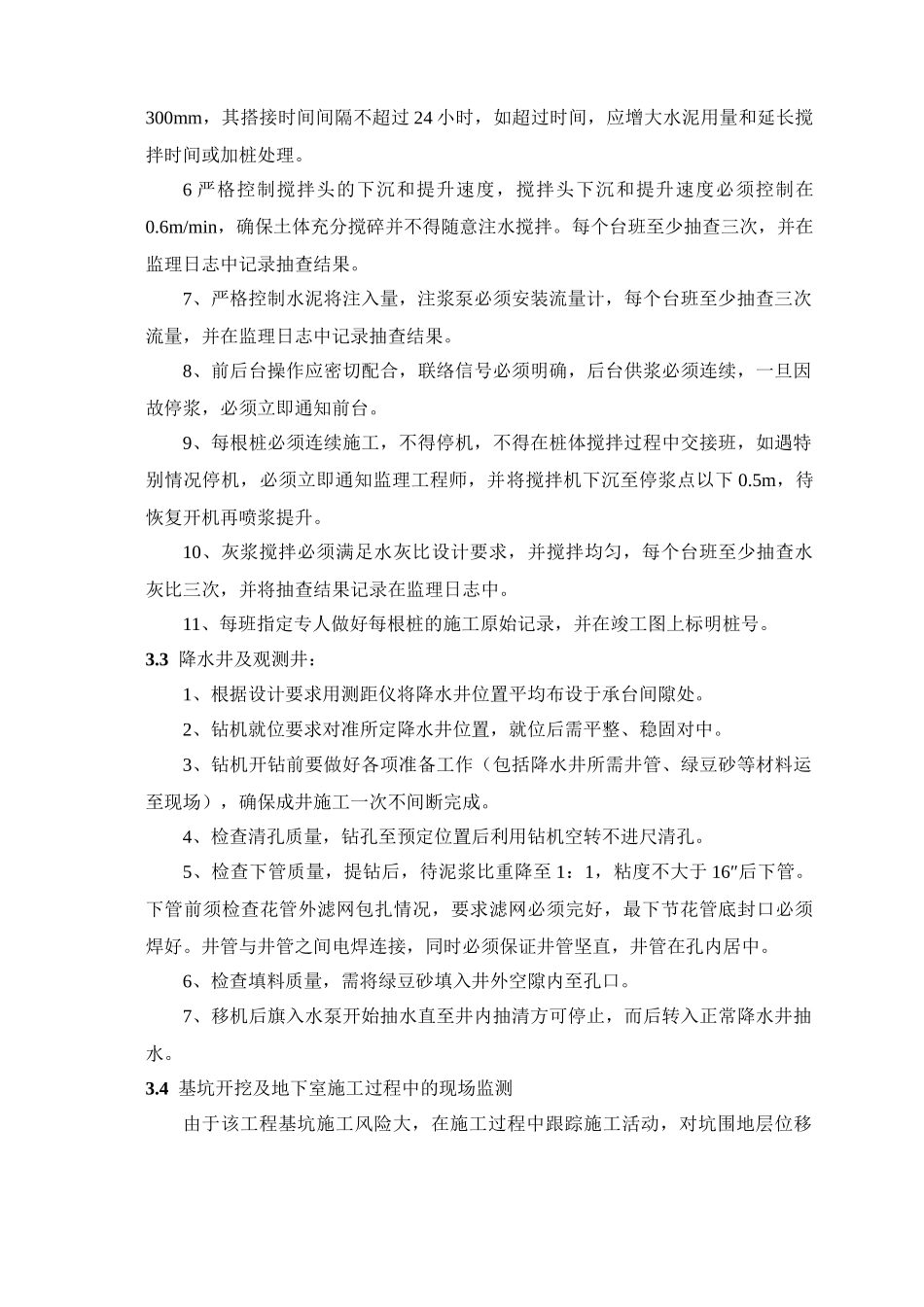

6 严格控制搅拌头的下沉
