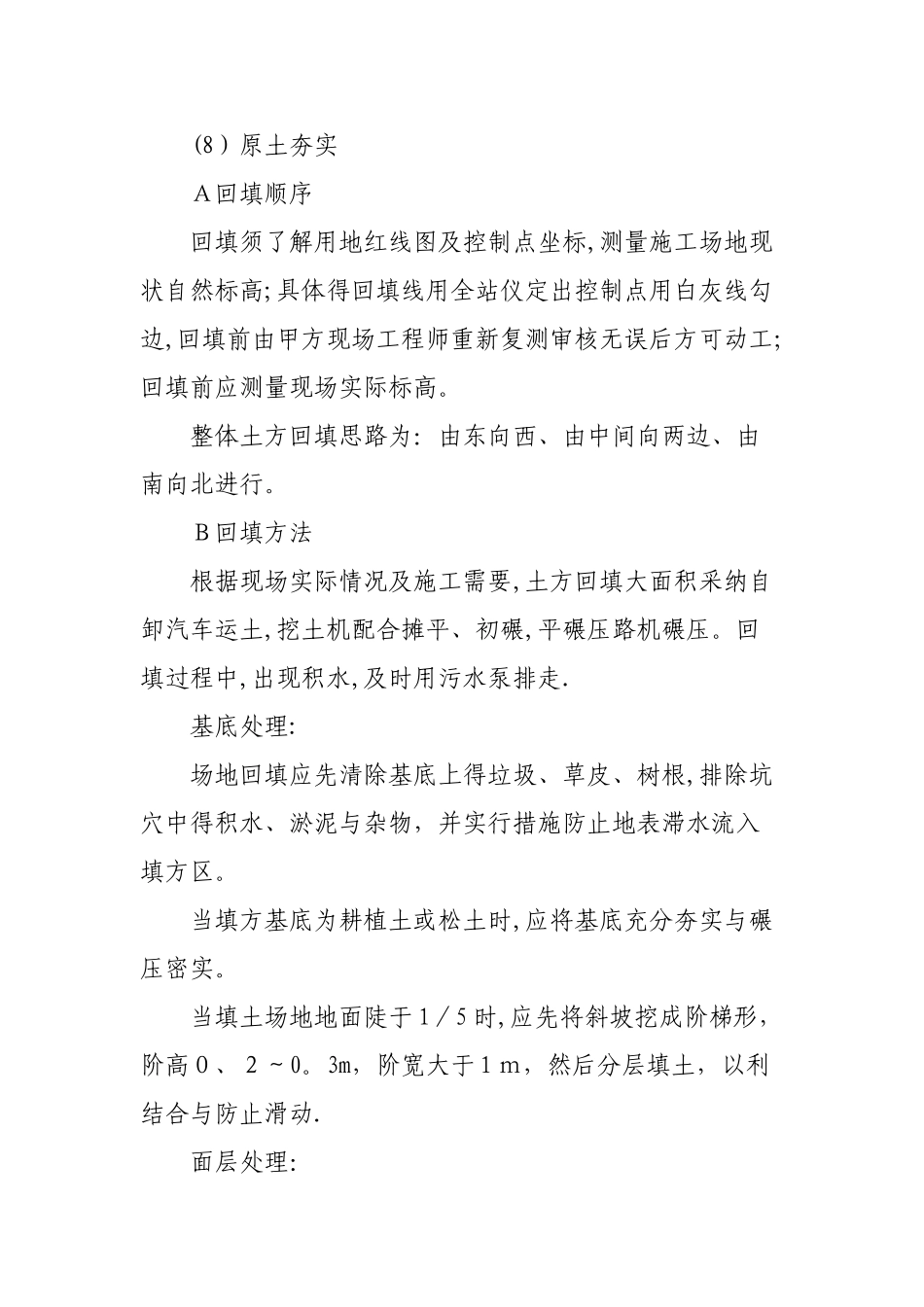

(8)原土夯实A回填顺序回填须了解用地红线图及控制点坐标,测量施工场地现状自然标高;具体得回填线用全站仪定出控制点用白灰线勾边,回填前由甲方现场工程师重新复测审核无误后方可动工;回填前应测量现场实际标高
整体土方回填思路为:由东向西、由中间向两边、由南向北进行
B回填方法根据现场实际情况及施工需要,土方回填大面积采纳自卸汽车运土,挖土机配合摊平、初碾,平碾压路机碾压
回填过程中,出现积水,及时用污水泵排走
基底处理:场地回填应先清除基底上得垃圾、草皮、树根,排除坑穴中得积水、淤泥与杂物,并实行措施防止地表滞水流入填方区
当填方基底为耕植土或松土时,应将基底充分夯实与碾压密实
当填土场地地面陡于 1/5 时,应先将斜坡挖成阶梯形,阶高0、2~0
3m,阶宽大于 1 m,然后分层填土,以利结合与防止滑动.面层处理:为了满足后期施工要求,对该回填区域采纳3 00 m m厚爆破石碴或砖碴(粒径不大于3 00mm)垫层且面层用 1 00m m厚 6%水泥石屑稳定层进行硬化

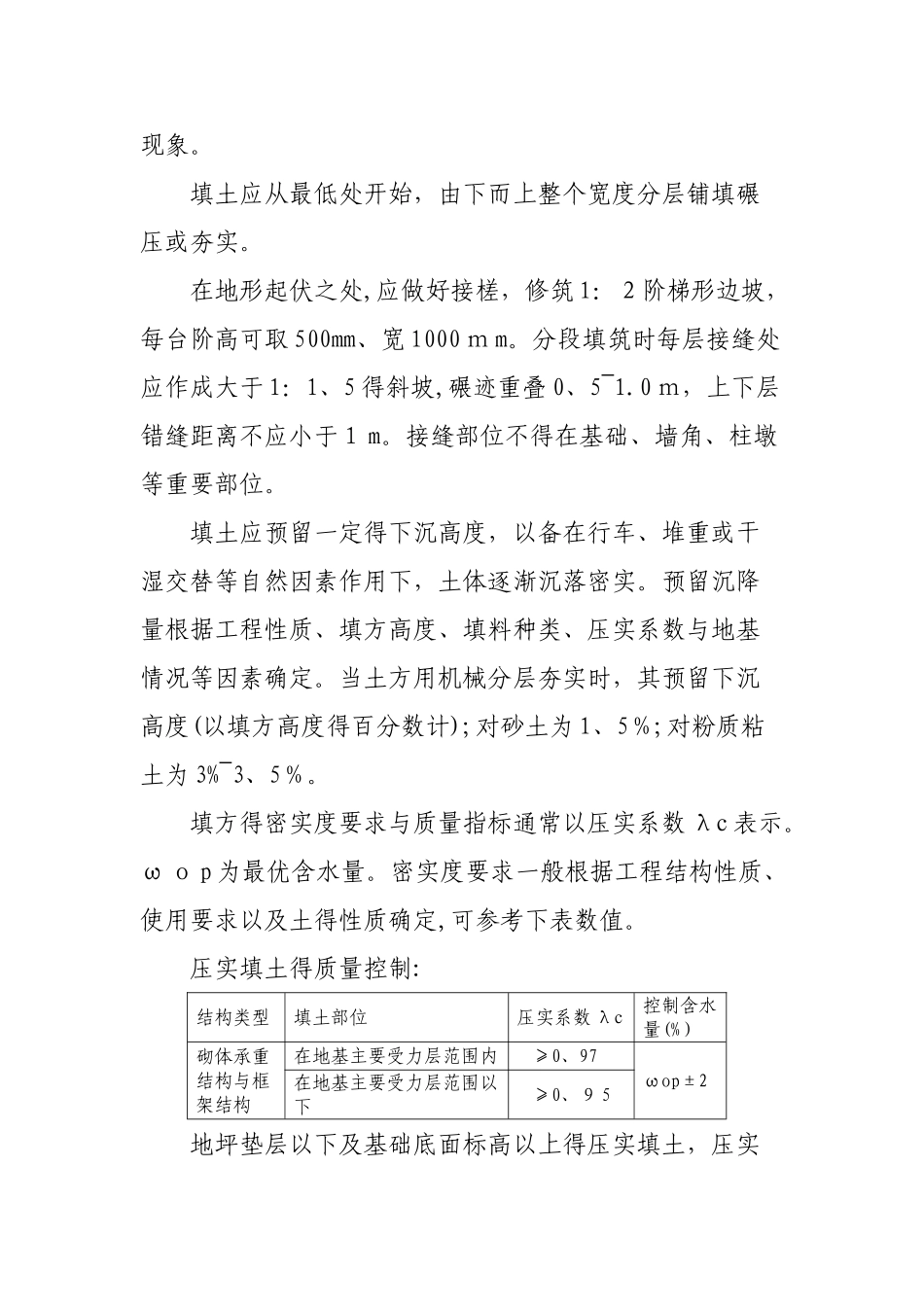

C 填方边坡填方得边坡坡度应根据填方高度、土得种类与其重要性可按下表采纳
填方边坡得高度限值:项次土得种类填方高度(m)边坡坡度1粘土类土、黄土、类黄土61:1、5 02粉质粘土、泥灰岩土6~71:1、5 03中砂或粗砂1 01:1、50D机械填土方法自卸汽车为成堆卸土,须配以挖土机铺土、摊平
每层得铺土厚度不大于 300~50 0mm
填土时可利用挖土机及汽车行驶作部分压实工作,行车路线须均匀分布于填土层上
汽车不能在虚土上行驶,卸土推平与压实工作须采纳分段交叉进行
E 填土压(夯)实得要求填土应尽量采纳同类土填筑,并宜控制土得含水率在最优含水量范围内

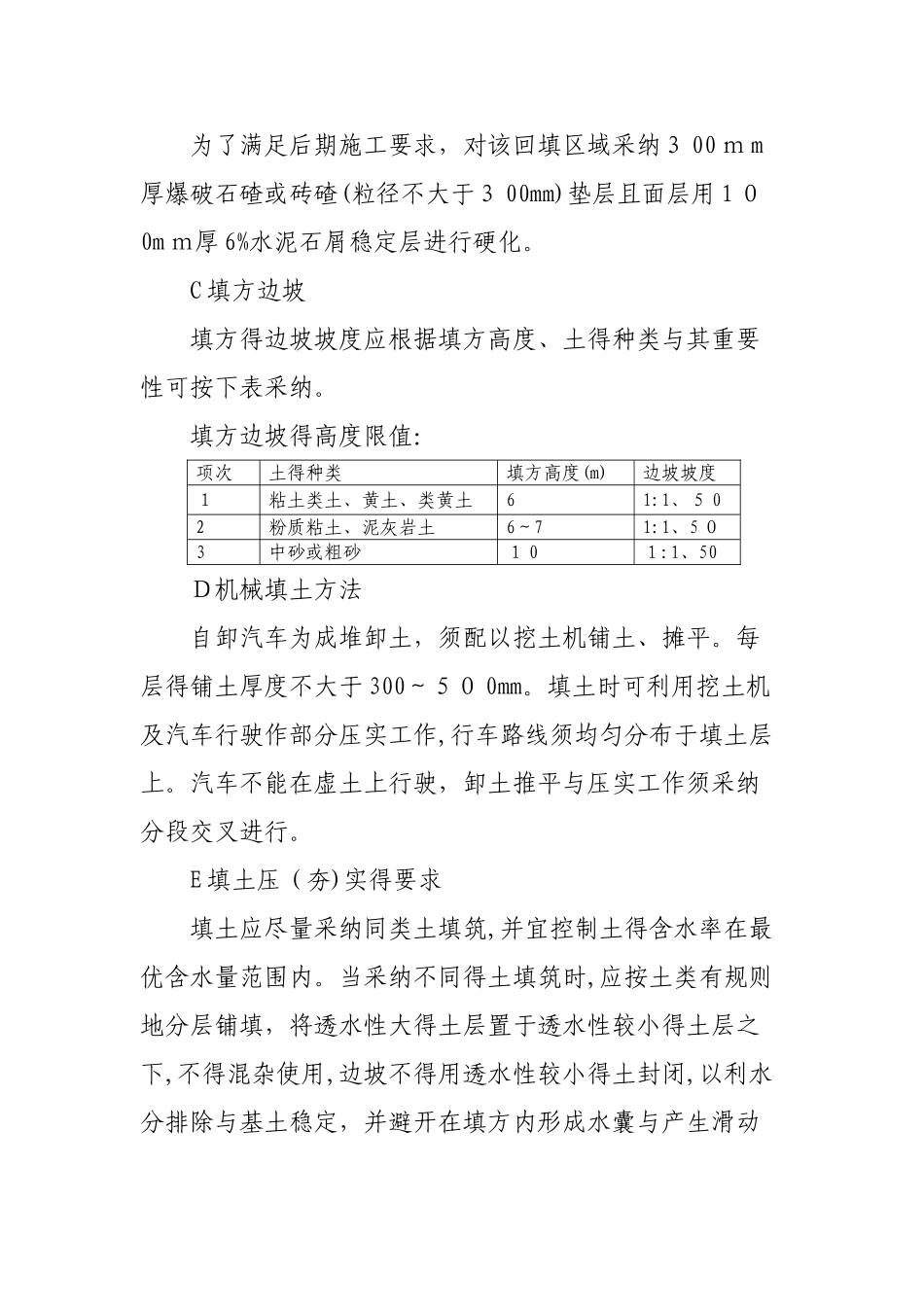

当采纳不同得土填筑时,应按土类有规则地分层铺填,将透水性大得土层置于透水性较小得土层之下,不得混杂使用,边坡不得用透水性较小得土封闭,以利水分排除与基土稳定,并避
