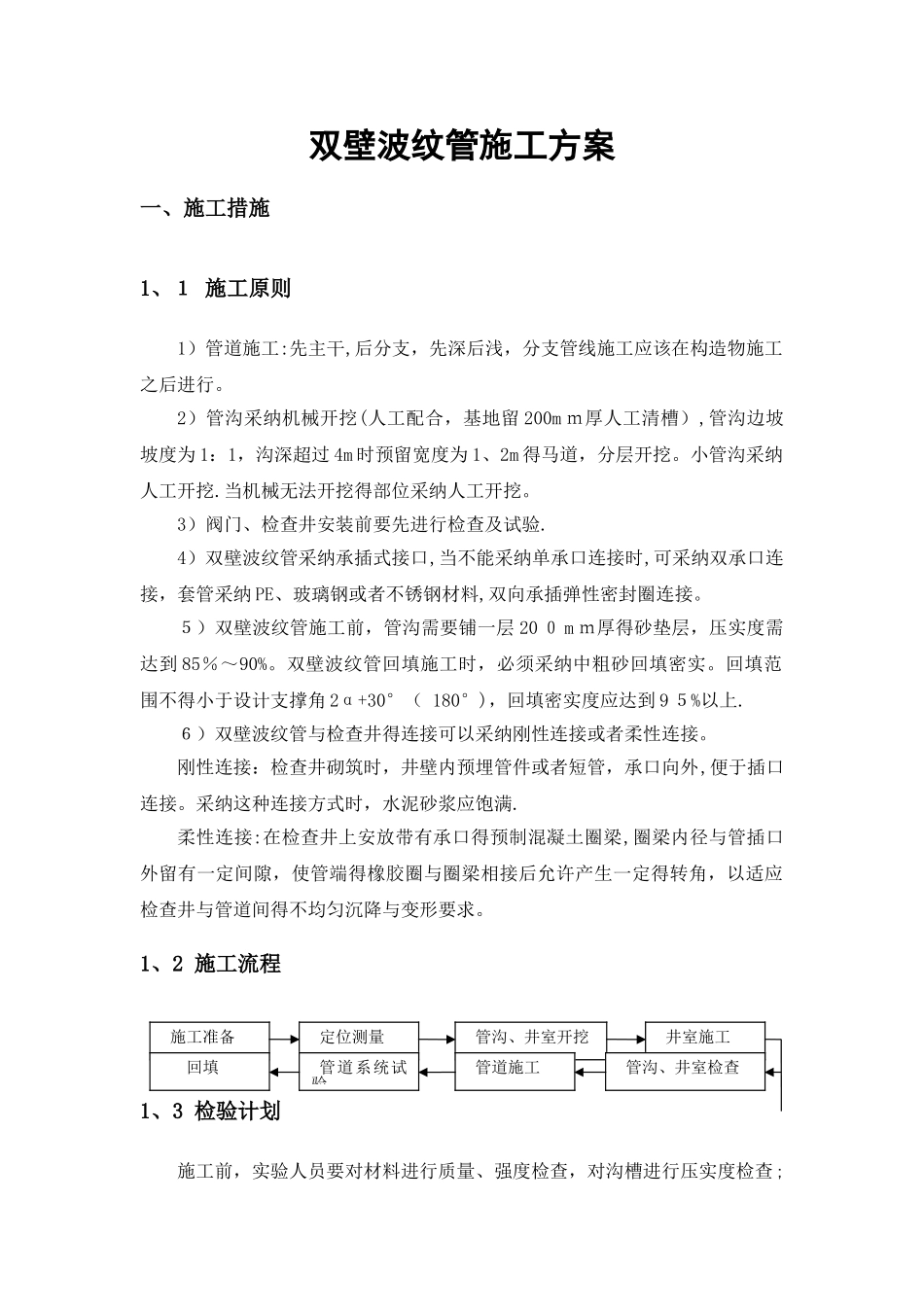

双壁波纹管施工方案一、施工措施1、1 施工原则1)管道施工:先主干,后分支,先深后浅,分支管线施工应该在构造物施工之后进行。2)管沟采纳机械开挖(人工配合,基地留 200m m厚人工清槽),管沟边坡坡度为 1:1,沟深超过 4m 时预留宽度为 1、2m 得马道,分层开挖。小管沟采纳人工开挖.当机械无法开挖得部位采纳人工开挖。3)阀门、检查井安装前要先进行检查及试验.4)双壁波纹管采纳承插式接口,当不能采纳单承口连接时,可采纳双承口连接,套管采纳 PE、玻璃钢或者不锈钢材料,双向承插弹性密封圈连接。5)双壁波纹管施工前,管沟需要铺一层 20 0 m m厚得砂垫层,压实度需达到 85%~90%。双壁波纹管回填施工时,必须采纳中粗砂回填密实。回填范围不得小于设计支撑角 2α+30°( 180°),回填密实度应达到 9 5%以上.6)双壁波纹管与检查井得连接可以采纳刚性连接或者柔性连接。刚性连接:检查井砌筑时,井壁内预埋管件或者短管,承口向外,便于插口连接。采纳这种连接方式时,水泥砂浆应饱满.柔性连接:在检查井上安放带有承口得预制混凝土圈梁,圈梁内径与管插口外留有一定间隙,使管端得橡胶圈与圈梁相接后允许产生一定得转角,以适应检查井与管道间得不均匀沉降与变形要求。1、2 施工流程1、3 检验计划施工前,实验人员要对材料进行质量、强度检查,对沟槽进行压实度检查;施工准备定位测量管沟、井室开挖井室施工回填管道系统试验管道施工管沟、井室检查施工时要检查焊缝焊接、管道得走向,标高与坡度;管道安装后要进行密实性试验,回填后进行压实度试验。当采纳供应商提供得管材时,应将供应商得管材名称、规格、单价、检试验报告等资料报业主批复。1、4、材料管理1)材料检验所有得材料必须有合格证及质保书等相关文件,其材质规格、型号、质量应符合招标文件得规定。质保质料严格根据施工法律规范要求执行。a、管配件在使用前应对质量证明文件进行审查与实物核对;b、外观检验不合格不得使用;c、材料代用必须有相关文件。2)管道及管道组成件得检查与管理a、管材在接受与使用之前,应对质量证明文件进行审查与实物核对;b、管道组成件使用之前,应对外观进行检查,不合格者不得使用;c、其它特种钢材组成件检查,如螺柱、螺母、法兰、密封垫片等按标准抽样验收。1、5、测量放线1)以施工图纸为依据,对管线进行定位放线,经复测无误后进行管沟开挖。2)在管沟开挖后,应对管沟得标高进行测量,确认无误后,才能做管道基础.3...
