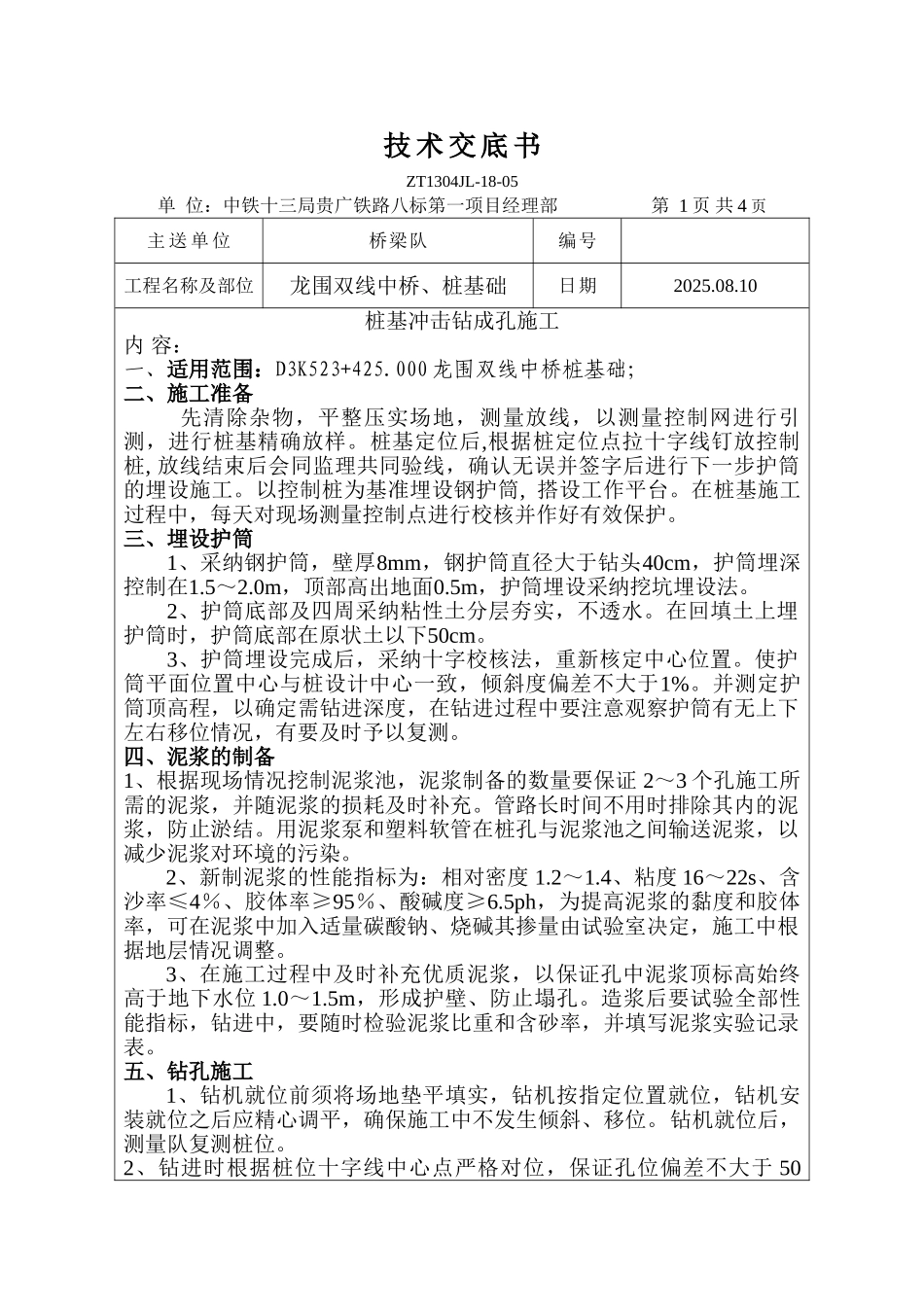

技 术 交 底 书ZT1304JL-18-05单 位:中铁十三局贵广铁路八标第一项目经理部 第 1 页 共 4 页主 送 单 位桥梁队编号工程名称及部位龙围双线中桥、桩基础日期2025.08.10桩基冲击钻成孔施工内 容:一、适用范围:D3K523+425.000 龙围双线中桥桩基础;二、施工准备 先清除杂物,平整压实场地,测量放线,以测量控制网进行引测,进行桩基精确放样。桩基定位后,根据桩定位点拉十字线钉放控制桩, 放线结束后会同监理共同验线,确认无误并签字后进行下一步护筒的埋设施工。以控制桩为基准埋设钢护筒, 搭设工作平台。在桩基施工过程中,每天对现场测量控制点进行校核并作好有效保护。三、埋设护筒1、采纳钢护筒,壁厚8mm,钢护筒直径大于钻头40cm,护筒埋深控制在1.5~2.0m,顶部高出地面0.5m,护筒埋设采纳挖坑埋设法。 2、护筒底部及四周采纳粘性土分层夯实,不透水。在回填土上埋护筒时,护筒底部在原状土以下50cm。3、护筒埋设完成后,采纳十字校核法,重新核定中心位置。使护筒平面位置中心与桩设计中心一致,倾斜度偏差不大于1%。并测定护筒顶高程,以确定需钻进深度,在钻进过程中要注意观察护筒有无上下左右移位情况,有要及时予以复测。四、泥浆的制备1、根据现场情况挖制泥浆池,泥浆制备的数量要保证 2~3 个孔施工所需的泥浆,并随泥浆的损耗及时补充。管路长时间不用时排除其内的泥浆,防止淤结。用泥浆泵和塑料软管在桩孔与泥浆池之间输送泥浆,以减少泥浆对环境的污染。2、新制泥浆的性能指标为:相对密度 1.2~1.4、粘度 16~22s、含沙率≤4%、胶体率≥95%、酸碱度≥6.5ph,为提高泥浆的黏度和胶体率,可在泥浆中加入适量碳酸钠、烧碱其掺量由试验室决定,施工中根据地层情况调整。3、在施工过程中及时补充优质泥浆,以保证孔中泥浆顶标高始终高于地下水位 1.0~1.5m,形成护壁、防止塌孔。造浆后要试验全部性能指标,钻进中,要随时检验泥浆比重和含砂率,并填写泥浆实验记录表。五、钻孔施工1、钻机就位前须将场地垫平填实,钻机按指定位置就位,钻机安装就位之后应精心调平,确保施工中不发生倾斜、移位。钻机就位后,测量队复测桩位。2、钻进时根据桩位十字线中心点严格对位,保证孔位偏差不大于 50㎜。首根桩施工时,要慢速施工,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。钻进过程中,控制其速度适中、稳定,不可进尺太快,并及时检查泥浆比重,随时用泥浆泵向孔内补浆,保持孔内液面...
