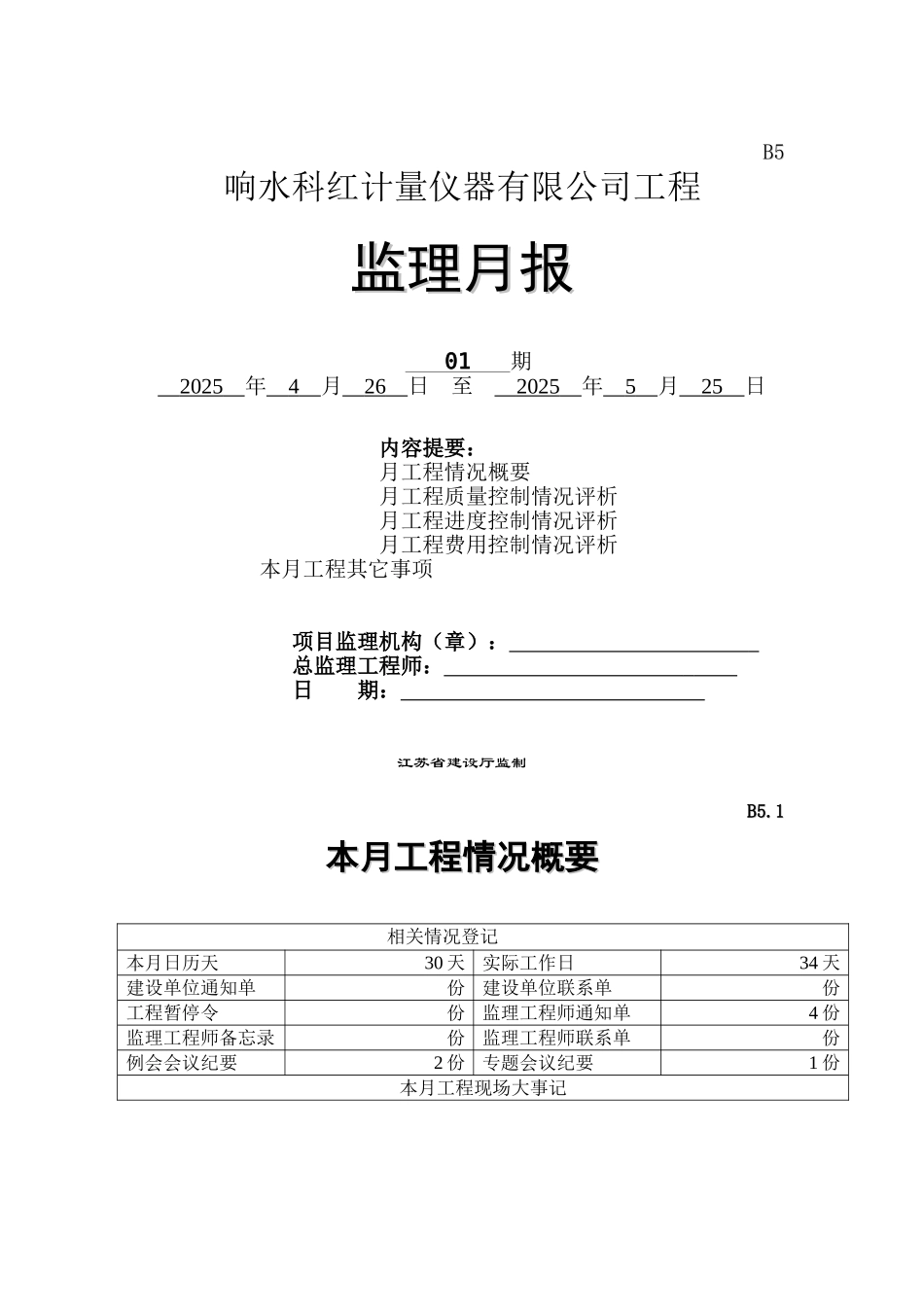

B5B5响水科红计量仪器有限公司工程监理月报监理月报 01 期 2025 年 4 月 26 日 至 2025 年 5 月 25 日内容提要:月工程情况概要月工程质量控制情况评析月工程进度控制情况评析月工程费用控制情况评析 本月工程其它事项 项目监理机构(章): 总监理工程师: 日 期: 江苏省建设厅监制B5
1本月工程情况概要本月工程情况概要 相关情况登记本月日历天30 天实际工作日34 天建设单位通知单份建设单位联系单份工程暂停令份监理工程师通知单4 份监理工程师备忘录份监理工程师联系单份例会会议纪要 2 份专题会议纪要1 份本月工程现场大事记1、4 月 19 日办公楼基槽开工

2、4 月 22 日办公楼桩基进行小应变检测
2、5 月 2 日办公楼地梁浇注
3、5 月 15 日、5 月 16 日,因雨停工
4、5 月 23 日完成办公楼一层梁、板、柱的浇筑
5、脚手架已完成本月计划进度的安排
江苏省建设厅监制B5

2本月工程质量控制情况评析本月工程质量控制情况评析本月质量控制情况登记本月抽查、见证试验次数次试 验 结 果 不 合 格 次 数次设 备 开 箱 检 查 次 数次检 查 不 符 合 要 求 次 数次本 月 查 验 分 项 工 程项其中一次验收合格计 项发 出 监 理 通 知 单 ( 质 量 控 制 类 ) 份工程质量情况简析(文字或图表)1、钢筋、模板工程:要求施工单位严格根据设计图纸及施工法律规范要求
2、混凝土养护:施工单位根据法律规范要求对混凝土进行养护,使混凝土始终处于湿润状态
3、基槽开挖:未控制好基槽底标高,经监理旁站,要求施工机械停靠的地基应坚实可靠,距基槽边不小于 0
控制好基槽标高,措施:当挖到基槽底部时,预留 0
3m的土层,再让人工清理至设计标高
下月质量情况估计和目标各工序严格按图纸设计及施工法律规范要求施工
