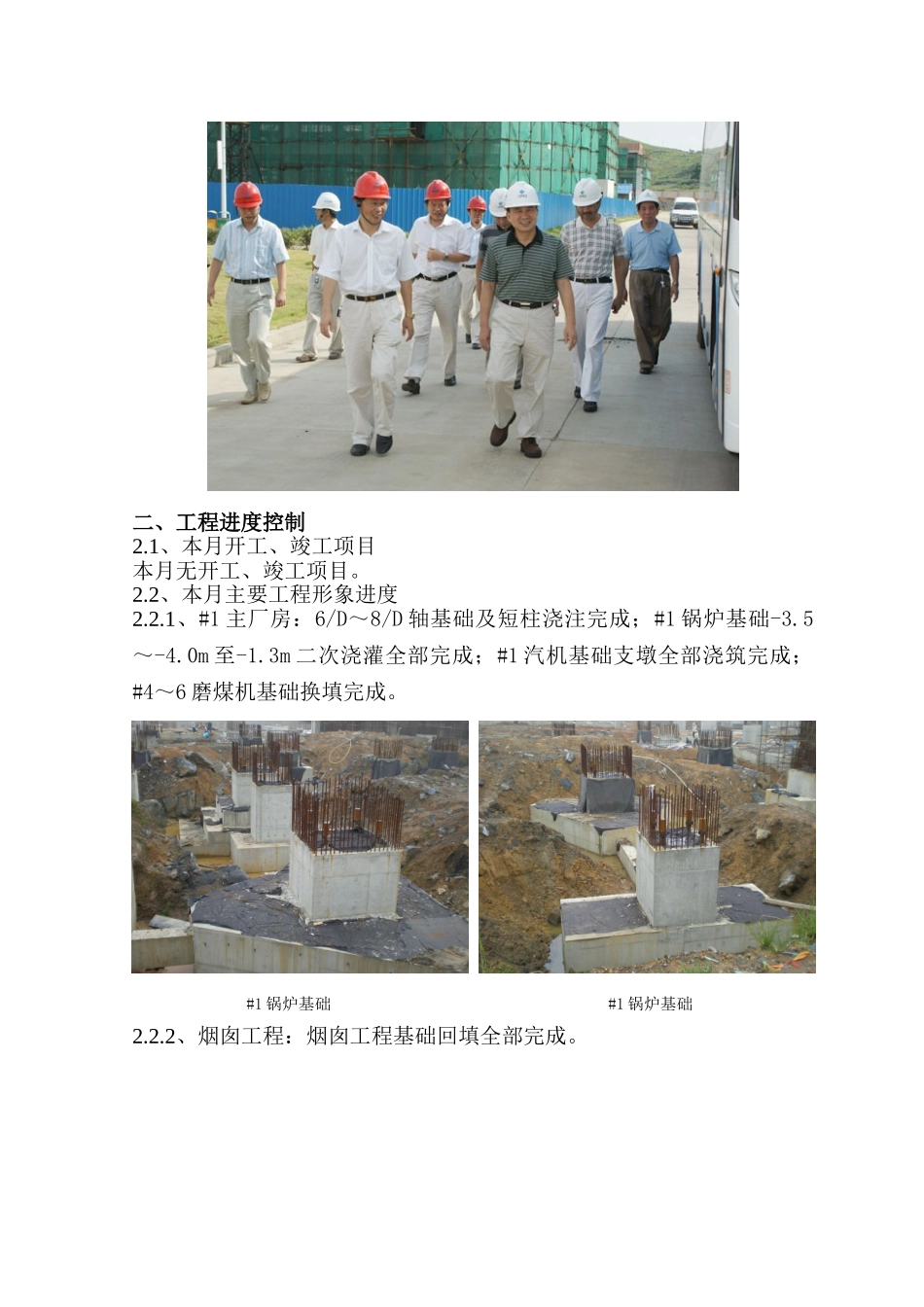

监 理 月 报 工程名称:国电湖南宝庆煤电有限公司 2×660MW 机组工程 合同编号:GDBQ-Z-JL-2025-042025 年 7 月 第 15 期 项目监理部(章): 总监理师:报告日期:二〇〇九年七月三十一日目 录一、本月大事记 ……………………………………………………… 2二、工程进度控制……………………………………………………… 2三、工程质量控制 …………………………………………………… 4四、工程安全控制 …………………………………………………… 6五、工程投资控制与合同管理 ……………………………………… 8六、本月监理工作小结 ……………………………………………… 10七、下月监理工作计划 ……………………………………………… 12一、本月大事记1.1、2009 年 7 月 21 日,湖南省发改委交通能源处处长陈巨初、调研员汪石林等一行四人,冒着酷暑烈日来到国电宝庆电厂施工场地调研考察。二、工程进度控制2.1、本月开工、竣工项目本月无开工、竣工项目。2.2、本月主要工程形象进度2.2.1、#1 主厂房:6/D~8/D 轴基础及短柱浇注完成;#1 锅炉基础-3.5~-4.0m 至-1.3m 二次浇灌全部完成;#1 汽机基础支墩全部浇筑完成;#4~6 磨煤机基础换填完成。 #1 锅炉基础 #1 锅炉基础2.2.2、烟囱工程:烟囱工程基础回填全部完成。 2.2.3、烟气脱硫工程:因设计优化,脱硫桩基工程暂停施工。2.2.4、场平工程 C 标段:累计完成总工作量的 98%左右,本月主要是进行边坡修整及边坡坍方整改工作。2.2.5、桩基工程 B 标段:本月桩基桩芯砼浇注完成 16 根,累计浇注 214根,余下 4 根未完。2.2.6、桩基工程 C 标段(冷却塔区域桩基工程):#1 冷却塔桩基累计浇注 176 根,余下 41 根未完,本月未施工。2.2.7、冷却塔区域水泥土搅拌桩基工程:#1 冷却塔区域桩基施工完毕,累计完成 940 根,#1、2 冷却塔区域桩基全部施工完毕。2.2.8、厂区护坡、截洪沟及挡墙工程 A 标段:累计完成总工作量的 85%左右,本月未施工。2.2.9、厂区护坡、截洪沟及挡墙工程 B 标段:累计完成总工作量的 85%左右,本月未施工。2.2.10、道路及雨排水工程:本月无工作面,处于停工状态。2.2.11、厂前综合办公楼工程:A 区四层柱及 B 区五层梁板砼浇注完;消防水管埋地管本月安装 20m,并试压合格;使用电器配管管线本月暗敷5500m。 综合生产楼 A 区 综合生产楼 B 区2.2.12、循环水管道工程:#1 出...
