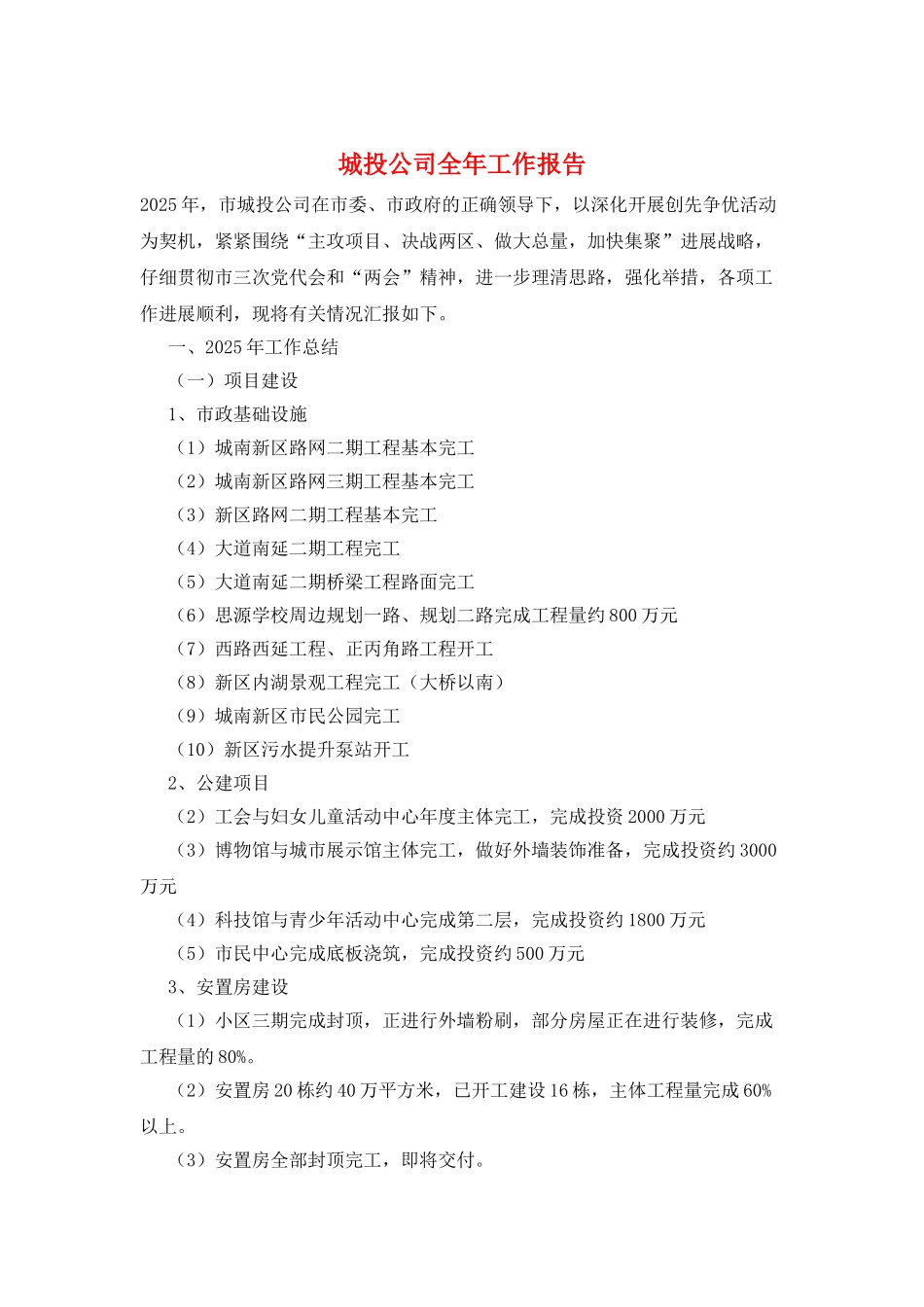

城投公司全年工作报告2025 年,市城投公司在市委、市政府的正确领导下,以深化开展创先争优活动为契机,紧紧围绕“主攻项目、决战两区、做大总量,加快集聚”进展战略,仔细贯彻市三次党代会和“两会”精神,进一步理清思路,强化举措,各项工作进展顺利,现将有关情况汇报如下
一、2025 年工作总结 (一)项目建设 1、市政基础设施 (1)城南新区路网二期工程基本完工 (2)城南新区路网三期工程基本完工 (3)新区路网二期工程基本完工 (4)大道南延二期工程完工 (5)大道南延二期桥梁工程路面完工 (6)思源学校周边规划一路、规划二路完成工程量约 800 万元 (7)西路西延工程、正丙角路工程开工 (8)新区内湖景观工程完工(大桥以南) (9)城南新区市民公园完工 (10)新区污水提升泵站开工 2、公建项目 (2)工会与妇女儿童活动中心年度主体完工,完成投资 2000 万元 (3)博物馆与城市展示馆主体完工,做好外墙装饰准备,完成投资约 3000万元 (4)科技馆与青少年活动中心完成第二层,完成投资约 1800 万元 (5)市民中心完成底板浇筑,完成投资约 500 万元 3、安置房建设 (1)小区三期完成封顶,正进行外墙粉刷,部分房屋正在进行装修,完成工程量的 80%
(2)安置房 20 栋约 40 万平方米,已开工建设 16 栋,主体工程量完成 60%以上
(3)安置房全部封顶完工,即将交付

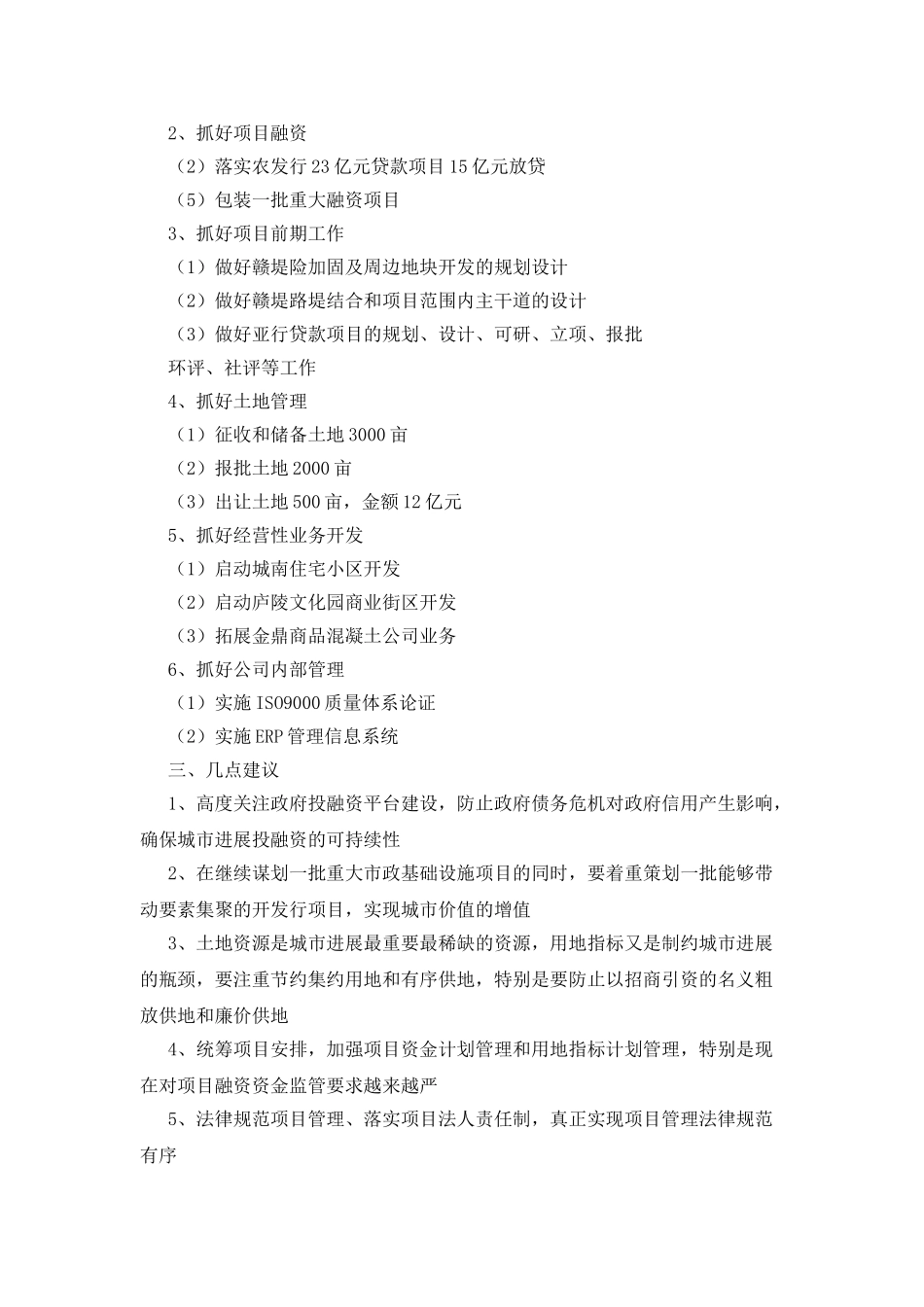

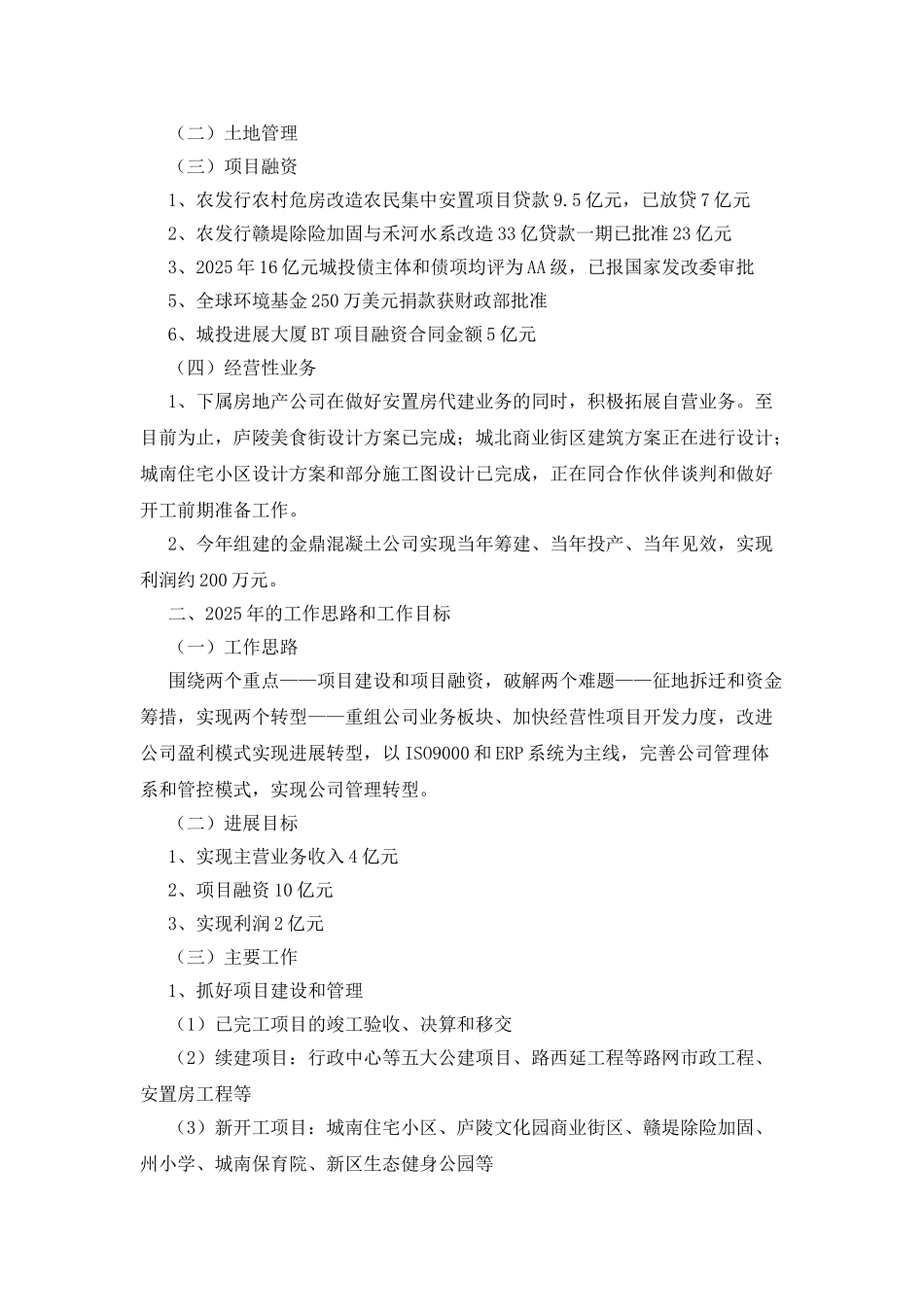

(二)土地管理 (三)项目融资 1、农发行农村危房改造农民集中安置项目贷款 9
5 亿元,已放贷 7 亿元 2、农发行赣堤除险加固与禾河水系改造 33 亿贷款一期已批准 23 亿元 3、2025 年 16 亿元城投债主体和债项均评为 AA 级,已报国家发改委审批 5、全球环境基金 250 万美元捐款获财政部批准 6、城投进展大厦 BT 项目融资合同金额 5 亿元 (四)经营性业务 1、下
