基土钎探 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一) 材料要求砂:一般为中砂
(二) 主要机具1、工打钎:一般钢钎,用直径 φ22~25mm 的钢筋制成,钎头是 60°尖锥形状,钎长1
1m;穿心锤(重 10kg)
2、机械打钎:轻便触探器
3、其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等
(三) 作业条件1、基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸要求
2、根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号,根据钎探图及有关规定进行钎探并记录

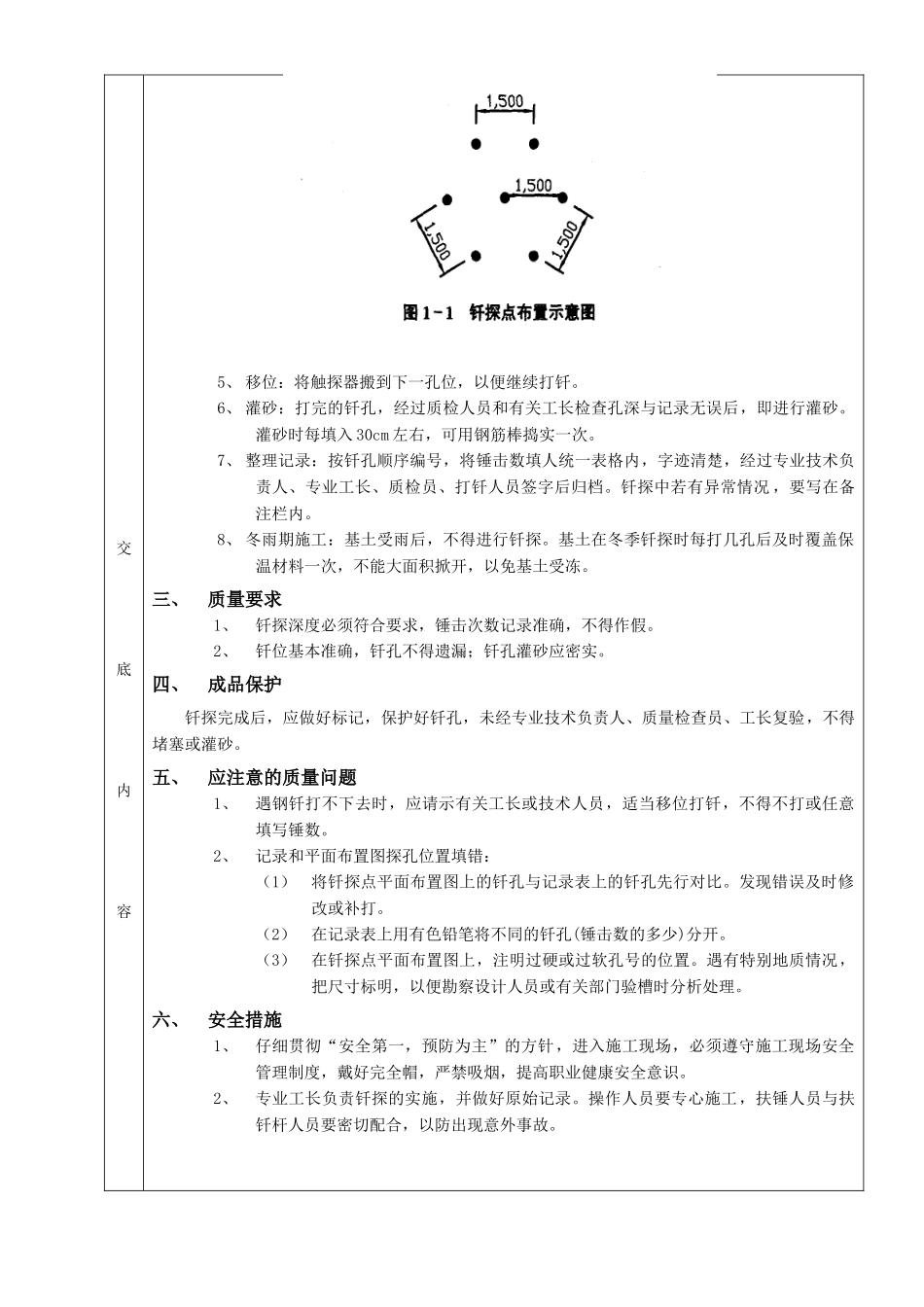

钎探点的布置依据设计要求 ,当设计无要求时,应按法律规范规定执行,也可参照表 l-l 执行
表 1-1槽宽(cm)排列方式及图示间距(m)深度(m)小于 80中心一排1
580~200两边错开1
5大于 200梅花型1
1柱基梅花型1
5,并不浅于短边3、按钎探点平面布置图放线并撒白灰点
4、扦上每 30cm 预先划好横线
二、操作工艺(一) 工艺流程放钎点线→就位打钎(记录锤击数)→拔钎(检查孔深)→灌砂(二) 施工方法和技术要求1、 按钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点
2、 就位打钎:将触探扦尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤落距为 50cm,把触探杆垂直打入土层中
3、 记录锤击数:钎扦每打入土层 30cm,记录一次锤击数
钎探深度如设计无规定时,一般按表“钎探点排列方式”执行,并做地基钎探记录
4、 拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用杠杆原理,将钎拔出
拔出后用砖盖孔
交底内容5、 移位:将触探器搬到下一孔位,以便继续打钎
6、 灌砂:打完的钎孔,经过质检人员和有关工长
