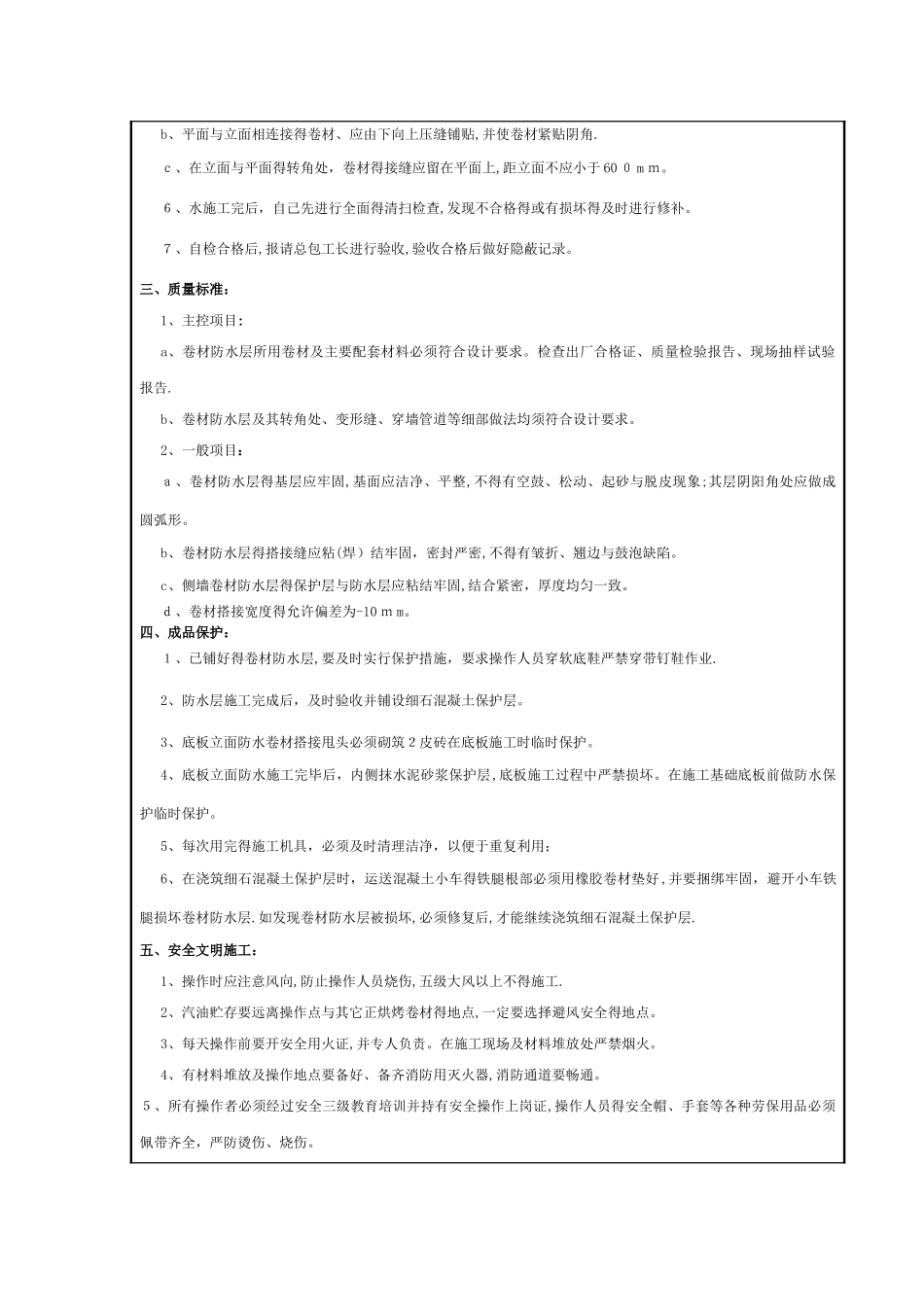

技术交底记录编 号工程名称恒景园(恒大帝景项目一期二标段及恒大帝景项目二期二标段工程)交底日期施工单位兰州市第一建设股份有限公司分项工程名称防水卷材铺贴交底提要基础底板防水卷材相关施工准备、施工工艺及质量标准交底内容:一、施工准备:1、材料准备:SBS 聚脂胎防水卷材、冷底子油、基层处理剂、防水渗透结晶等
防水卷材运到施工现场后,进行抽样检测,每 100 卷以下抽 2 卷,101~499 卷抽3组,5 00~999 卷抽 4 卷,≥1 0 00 卷抽 5 卷,作外观检查,然后任取一卷作物理性能检验
2、工具准备: 扫帚、钢丝刷、羊毛滚刷、剪刀、壁纸刀、彩色粉袋、粉笔、钢卷尺、皮卷尺、喷灯、刮板、灭火器等
3、作业条件:1)基层必须坚硬无空鼓、起砂、裂缝、松动、掉灰、凹凸不平等缺陷
2)防水施工前基层表面必须保持干燥,含水率不大于 9%
检查方法:中午时间用 1m 2得防水卷材干铺基层表面,且卷材四周密封严密不得留有缝隙,静置 4 小时后,掀开检查覆盖卷材表面无出现水印则证明基层表面已经干燥
3)防水基层表面必须清洁,施工前用扫帚及高压吹风机配合将基层表面尘土吹净,基层表面不得有空鼓、开裂及起砂等现象
阴阳角、立面内角与外角必须做成圆弧,圆弧半径为 50 mm
4)防水卷材经复试合格后,方可进行卷材铺贴施工
二、施工工艺:工艺流程:基层表面清理、修补 → 涂刷冷底子油处理剂 → 弹线 → 粘贴附加层 → 铺粘防水卷材 → 卷材搭接热熔封边 →防水层清理、检查、修补 → 验收
1、先对防水基层表面进行检查,卷材防水层得基面应平整牢固、清洁干燥即符合防水要求后方可进行施工
2、将清理洁净得基层涂刷冷底子油一道,涂刷时要均匀一致,不得漏刷或堆积
小面积或阴阳角等细部不易滚刷得部位,要用毛刷蘸冷底子油仔细涂刷,不得有麻点、漏刷等缺陷,切勿反复涂刷

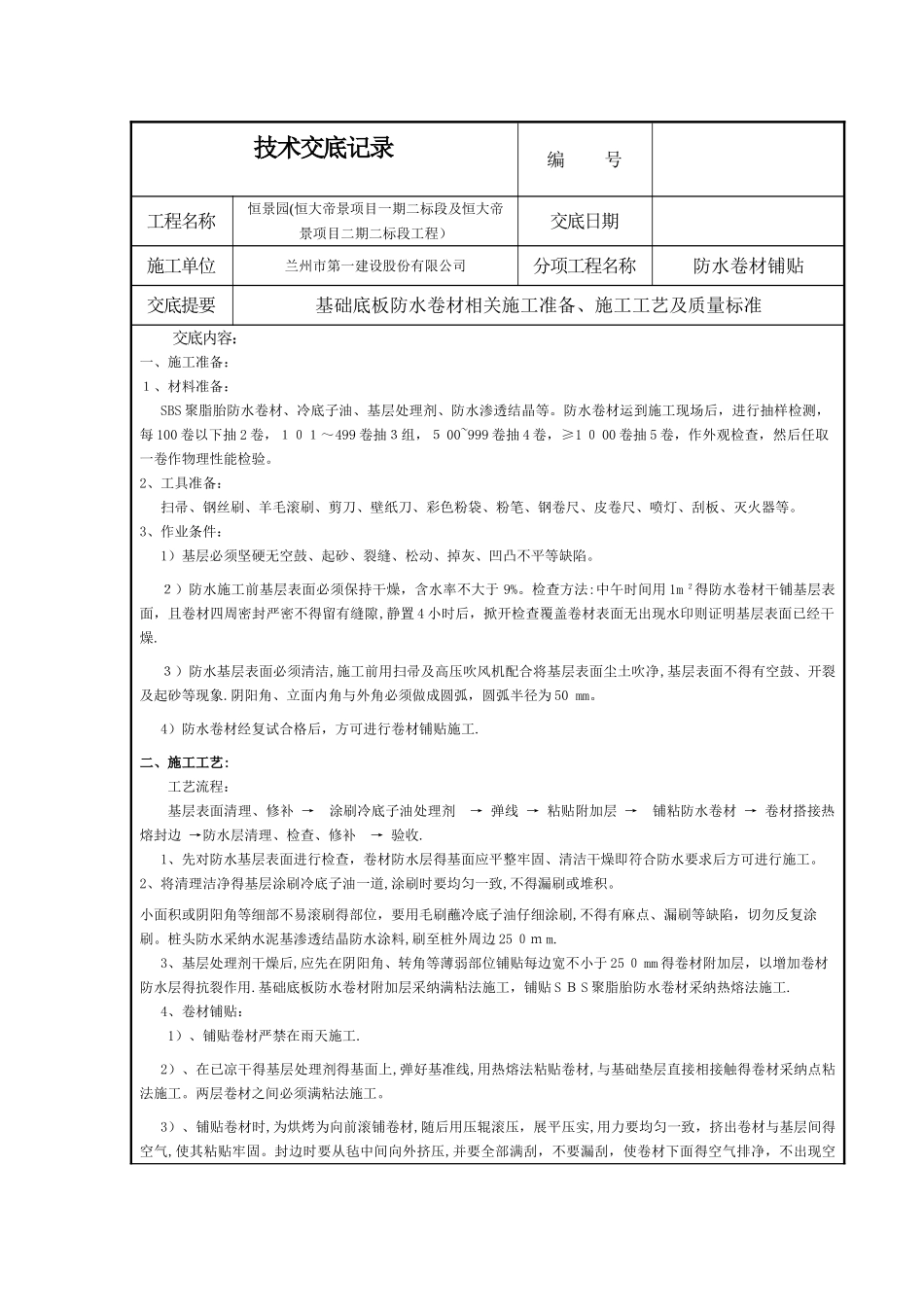

桩头防水采纳水泥基渗透结晶防水涂料,
