墙体 喷射混凝土 加固工程方案一ﻫ墙体喷射混凝土加固工程方案一 2025 年 0 1月 09 日星期日 10:4 1一、工程概况本工程为*住宅楼,基础原设计为夯扩桩,上部结构为砌体结构,层高 3、2 米,共计七层
底层原设计为 MU 2 0 页岩砖、M10水泥砂浆砌筑,其余各层采纳 M U 7、5红砖、M5 混合砂浆砌筑
该建筑底层墙体,特别就是较长得纵墙墙段中部,出现上下贯穿得竖向裂缝,其她各层也在相应部位出现了一些裂缝
根据省质检中心检测报告显示:墙体开裂主要就是由于基础得不均匀沉降引起
同时,报告还显示了底层页岩砖实测强度为M U13、5、砂浆为M 4、9;其余层红砖实测为 MU15、砂浆为 M2、1
由于基础不均匀沉降,并且沉降还在继续发生,故正在对于基础采纳锚杆静压桩加固处理
我公司受*公司委托,根据省建筑科学讨论设计院施工图,特制定了以下施工方案
二、加固方法采纳双面钢筋网喷射混凝土加固墙体:竖向钢筋 Φ8250mm,水平钢筋 Φ62 50 mm,水平拉筋 Φ 6 500 m m,混凝土设计强度等级 C 2 0
三、施工工序首先掏除区内墙边架空板下填土,然后分单元间隔施工:铲除面层,挖外墙基填土与挂钢筋网,最后待静压桩稳定后进行喷射混凝土施工

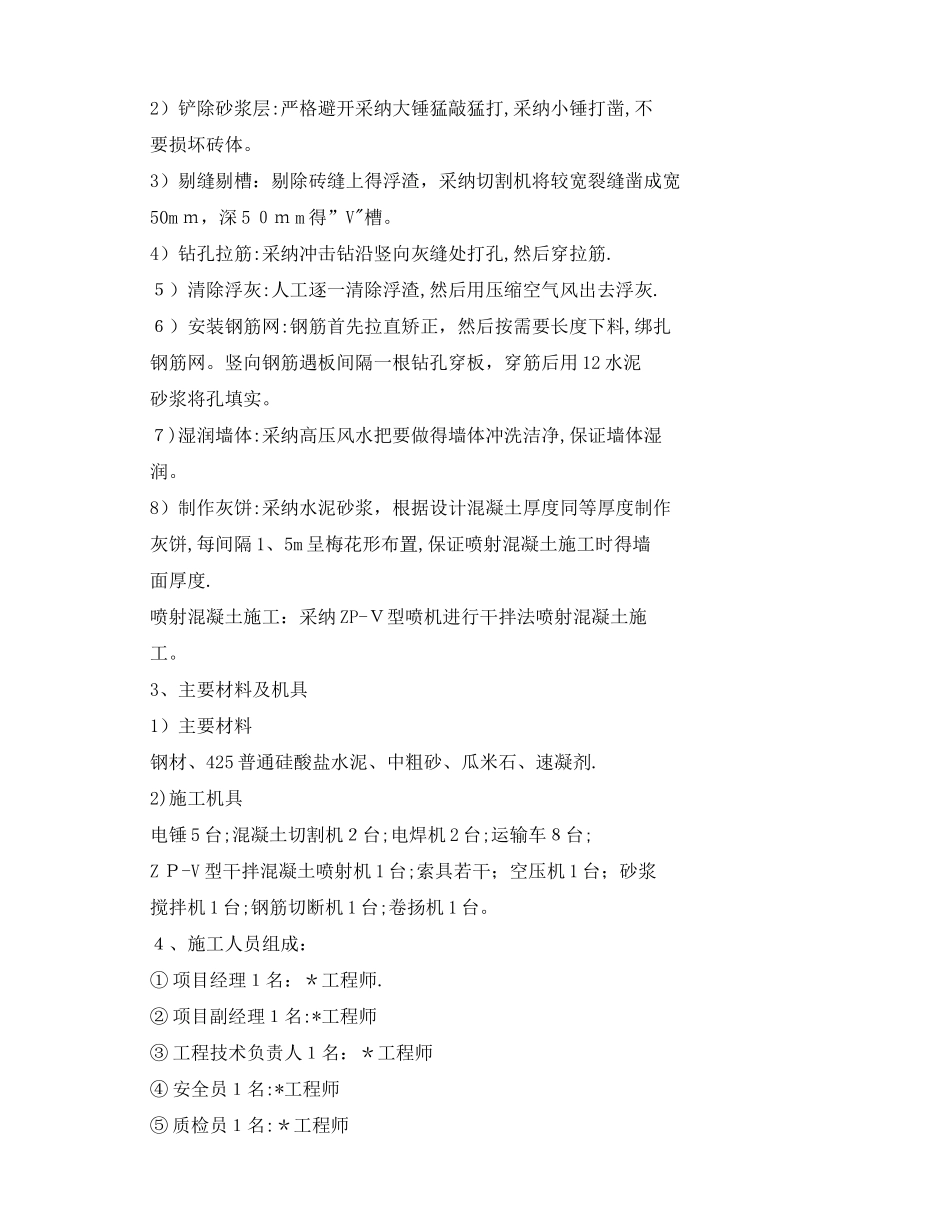

四、施工工艺1、施工流程掏板下填土→铲除砂浆面层→剔砖缝剔 V 形槽→钻孔穿拉筋↓喷射 C2 0砼←制作灰饼←湿润墙体←安装钢筋网←清除浮灰2、主要工艺1)掏板下填土:沿室内墙边取出预制板1-2 块(注意从板两端沿墙边切断),然后沿墙边挖去板下填土,深度到桩承台顶面
2)铲除砂浆层:严格避开采纳大锤猛敲猛打,采纳小锤打凿,不要损坏砖体
3)剔缝剔槽:剔除砖缝上得浮渣,采纳切割机将较宽裂缝凿成宽50m m,深 5 0m m 得”V"槽
4)钻孔拉筋:采纳冲击钻沿竖向灰缝处打孔,然后穿拉筋
5)清除浮灰:人工逐一清除浮渣,然后
