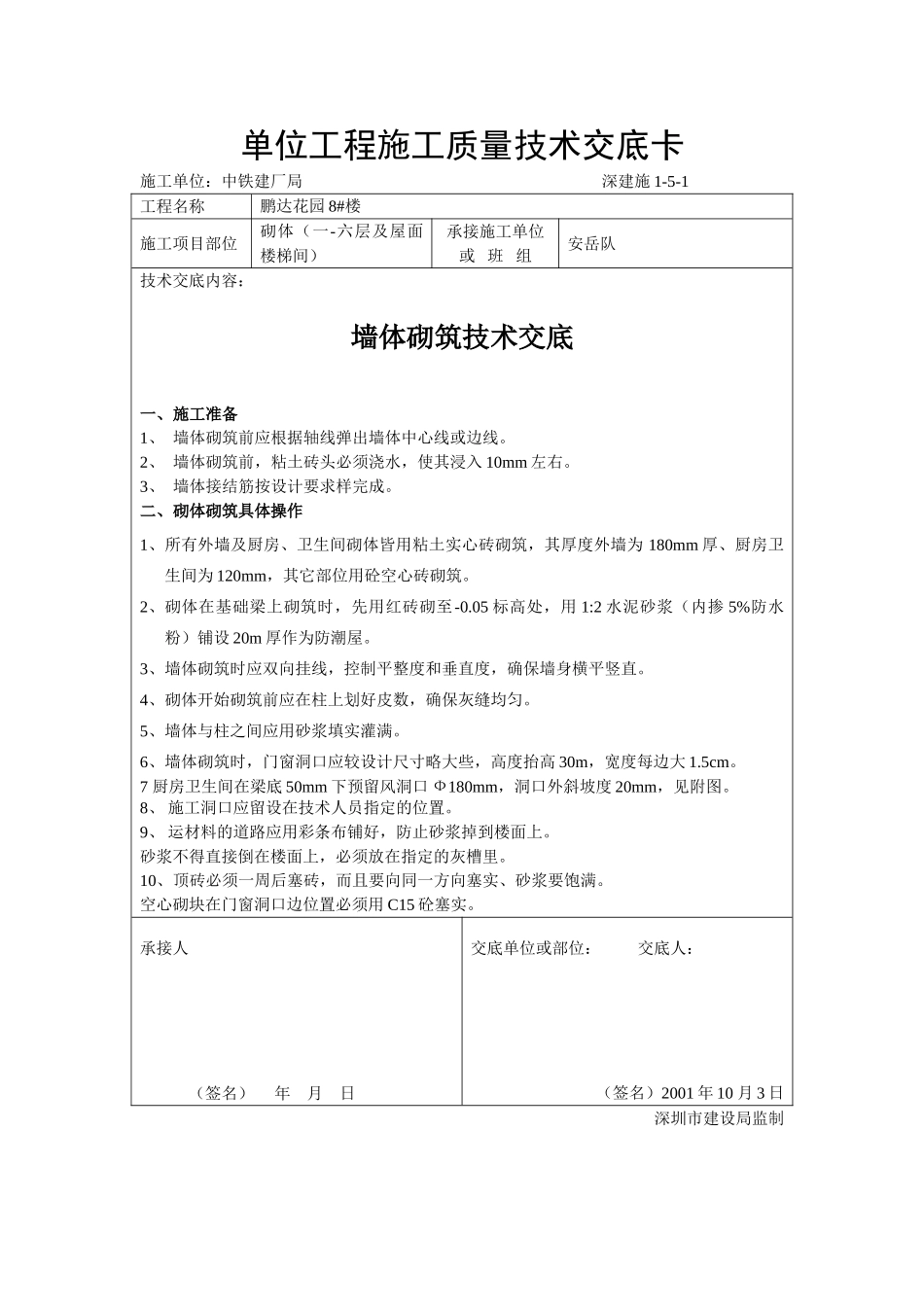

单位工程施工质量技术交底卡施工单位:中铁建厂局 深建施 1-5-1工程名称鹏达花园 8#楼施工项目部位砌体(一-六层及屋面楼梯间)承接施工单位或 班 组安岳队技术交底内容:墙体砌筑技术交底一、施工准备1、 墙体砌筑前应根据轴线弹出墙体中心线或边线
2、 墙体砌筑前,粘土砖头必须浇水,使其浸入 10mm 左右
3、 墙体接结筋按设计要求样完成
二、砌体砌筑具体操作1、所有外墙及厨房、卫生间砌体皆用粘土实心砖砌筑,其厚度外墙为 180mm 厚、厨房卫生间为 120mm,其它部位用砼空心砖砌筑
2、砌体在基础梁上砌筑时,先用红砖砌至-0
05 标高处,用 1:2 水泥砂浆(内掺 5%防水粉)铺设 20m 厚作为防潮屋
3、墙体砌筑时应双向挂线,控制平整度和垂直度,确保墙身横平竖直
4、砌体开始砌筑前应在柱上划好皮数,确保灰缝均匀
5、墙体与柱之间应用砂浆填实灌满
6、墙体砌筑时,门窗洞口应较设计尺寸略大些,高度抬高 30m,宽度每边大 1
7 厨房卫生间在梁底 50mm 下预留风洞口 Ф180mm,洞口外斜坡度 20mm,见附图
8、 施工洞口应留设在技术人员指定的位置
9、 运材料的道路应用彩条布铺好,防止砂浆掉到楼面上
砂浆不得直接倒在楼面上,必须放在指定的灰槽里
10、顶砖必须一周后塞砖,而且要向同一方向塞实、砂浆要饱满
空心砌块在门窗洞口边位置必须用 C15 砼塞实
承接人 (签名) 年 月 日交底单位或部位: 交底人: (签名)2001 年 10 月 3 日 深圳市建设局监制单位工程施工质量技术交底卡施工单位:中铁建厂局 深建施 1-5-1工程名称鹏达花园 8#楼施工项目部位砌体(一-六层及屋面楼梯间)承接施工单位或 班 组安岳队技术交底内容:三、质量要求1、 墙体砌筑其灰缝应饱满、密实,缝隙应错开搭接,不得出现通缝、透光现象
2、 墙体灰缝宽度最大不应超过 1
