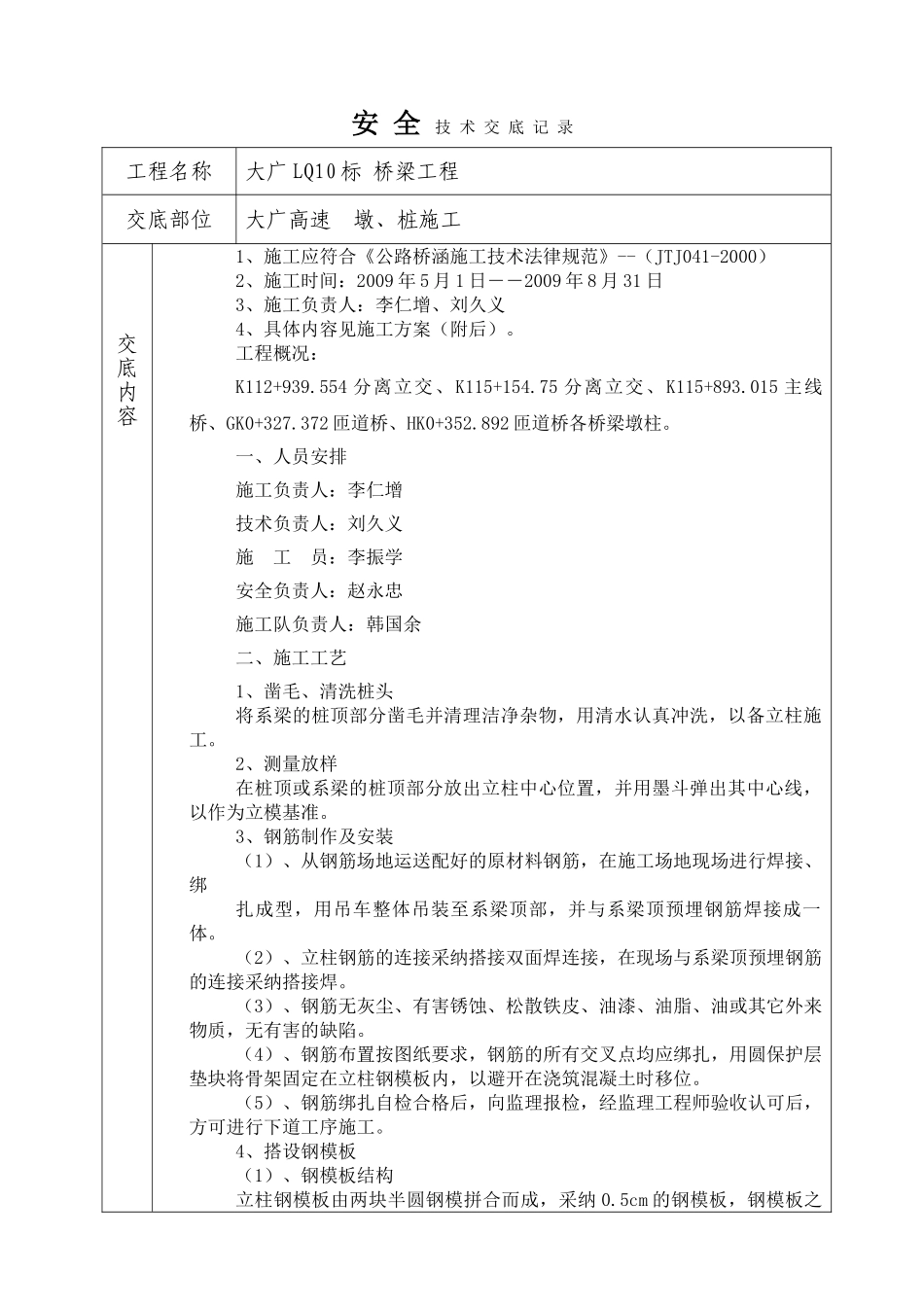

安 全 技 术 交 底 记 录工程名称大广 LQ10 标 桥梁工程交底部位大广高速 墩、桩施工交底内容1、施工应符合《公路桥涵施工技术法律规范》--(JTJ041-2000)2、施工时间:2009 年 5 月 1 日――2009 年 8 月 31 日3、施工负责人:李仁增、刘久义4、具体内容见施工方案(附后)
工程概况:K112+939
554 分离立交、K115+154
75 分离立交、K115+893
015 主线桥、GK0+327
372 匝道桥、HK0+352
892 匝道桥各桥梁墩柱
一、人员安排施工负责人:李仁增技术负责人:刘久义施 工 员:李振学安全负责人:赵永忠施工队负责人:韩国余二、施工工艺1、凿毛、清洗桩头将系梁的桩顶部分凿毛并清理洁净杂物,用清水认真冲洗,以备立柱施工
2、测量放样在桩顶或系梁的桩顶部分放出立柱中心位置,并用墨斗弹出其中心线,以作为立模基准
3、钢筋制作及安装(1)、从钢筋场地运送配好的原材料钢筋,在施工场地现场进行焊接、绑扎成型,用吊车整体吊装至系梁顶部,并与系梁顶预埋钢筋焊接成一体
(2)、立柱钢筋的连接采纳搭接双面焊连接,在现场与系梁顶预埋钢筋的连接采纳搭接焊
(3)、钢筋无灰尘、有害锈蚀、松散铁皮、油漆、油脂、油或其它外来物质,无有害的缺陷
(4)、钢筋布置按图纸要求,钢筋的所有交叉点均应绑扎,用圆保护层垫块将骨架固定在立柱钢模板内,以避开在浇筑混凝土时移位

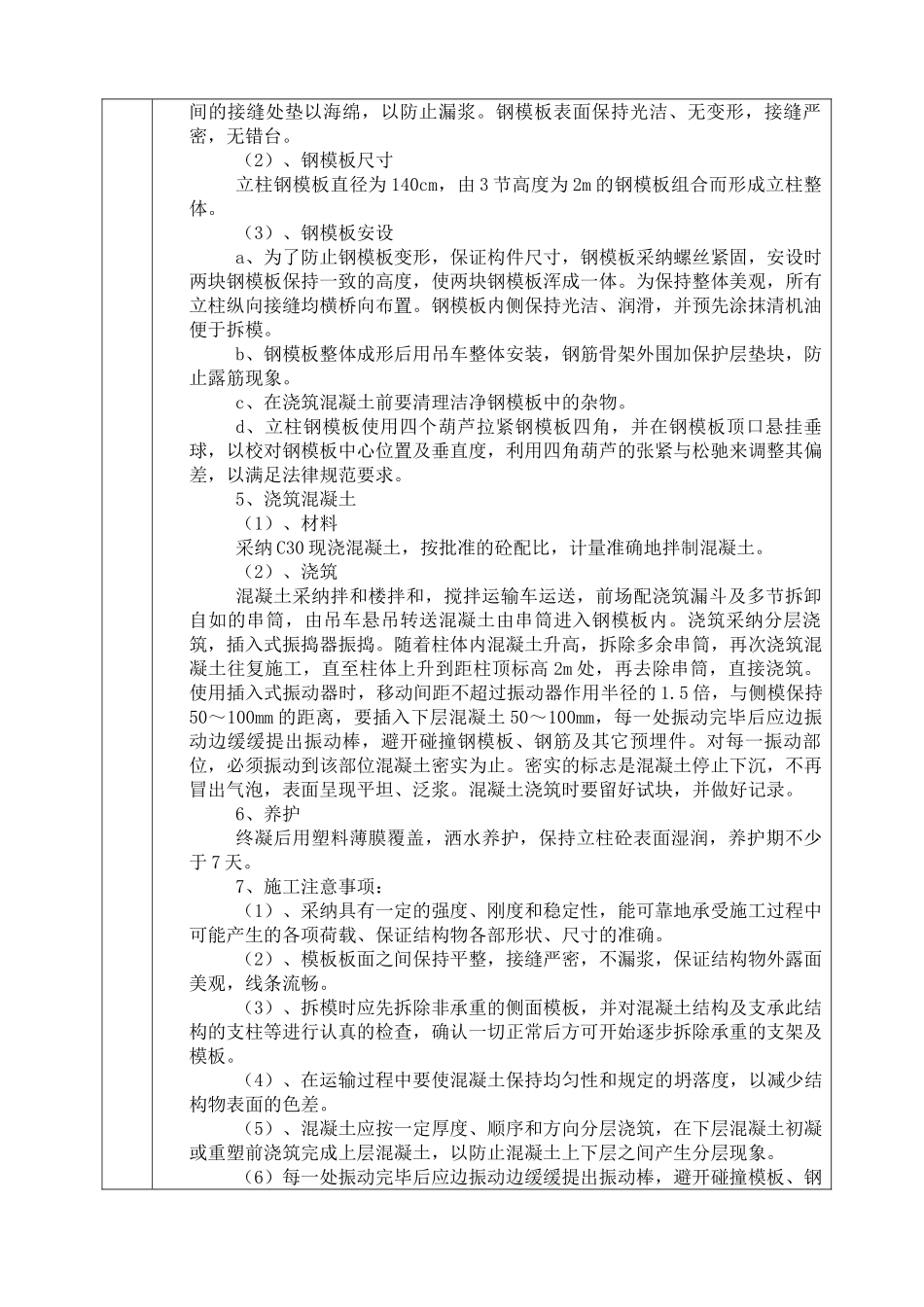

(5)、钢筋绑扎自检合格后,向监理报检,经监理工程师验收认可后,方可进行下道工序施工
4、搭设钢模板(1)、钢模板结构立柱钢模板由两块半圆钢模拼合而成,采纳 0
5cm 的钢模板,钢模板之间的接缝处垫以海绵,以防止漏浆
钢模板表面保持光洁、无变形,接缝严密,无错台
(2)、钢模板尺寸立柱钢模板直径为 140cm,由 3 节高度为 2m 的钢模板组合而形成立柱整体
