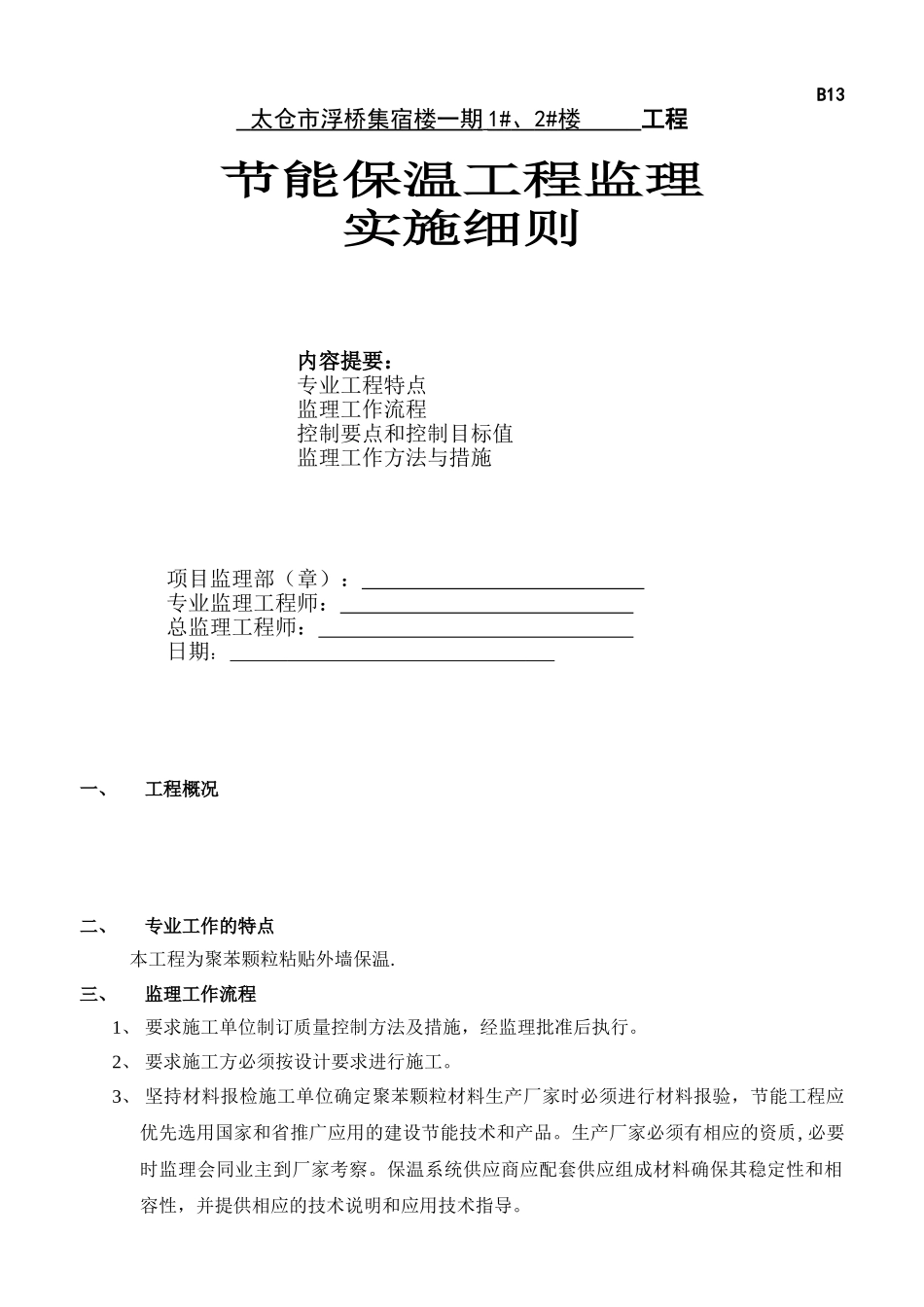

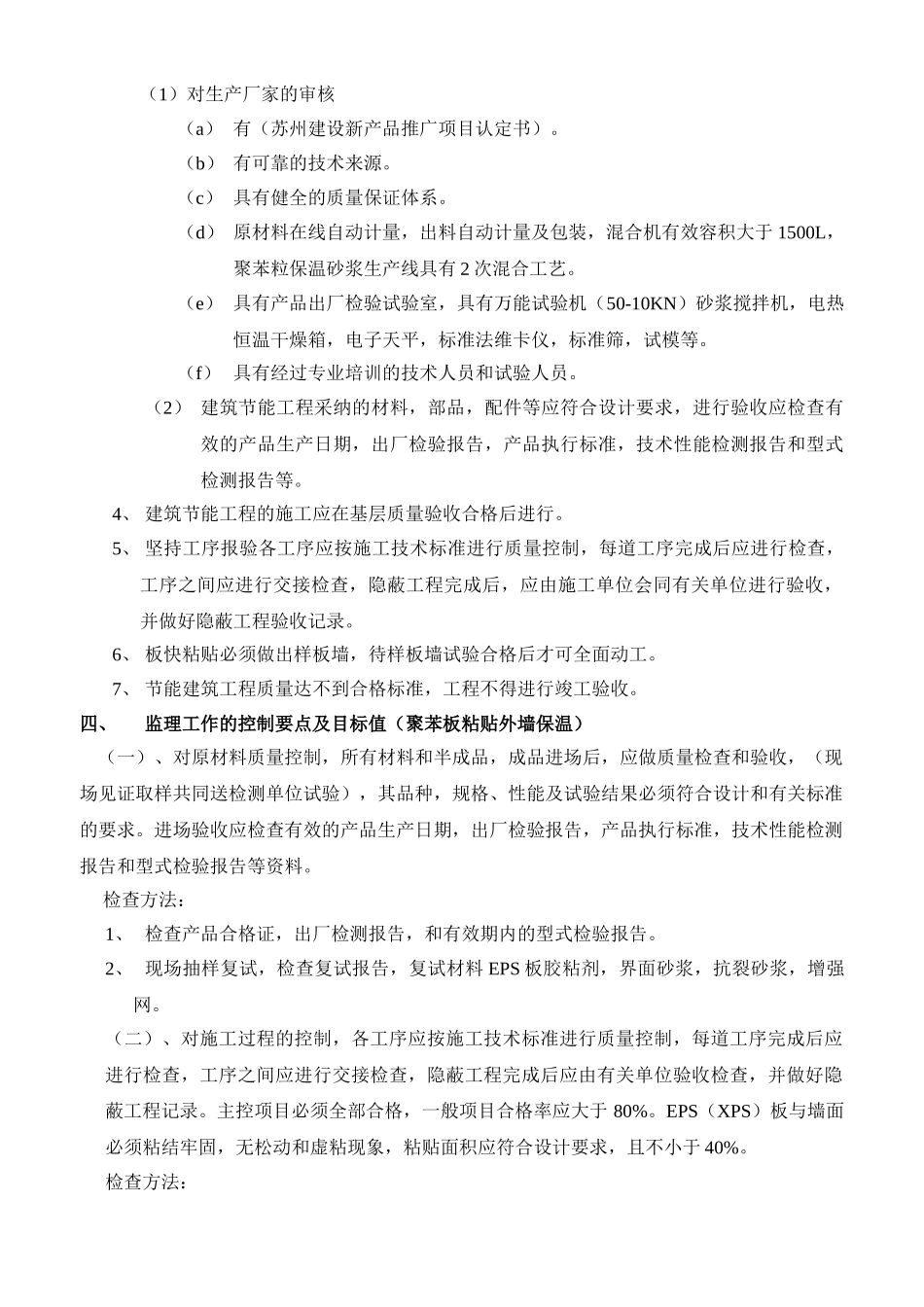

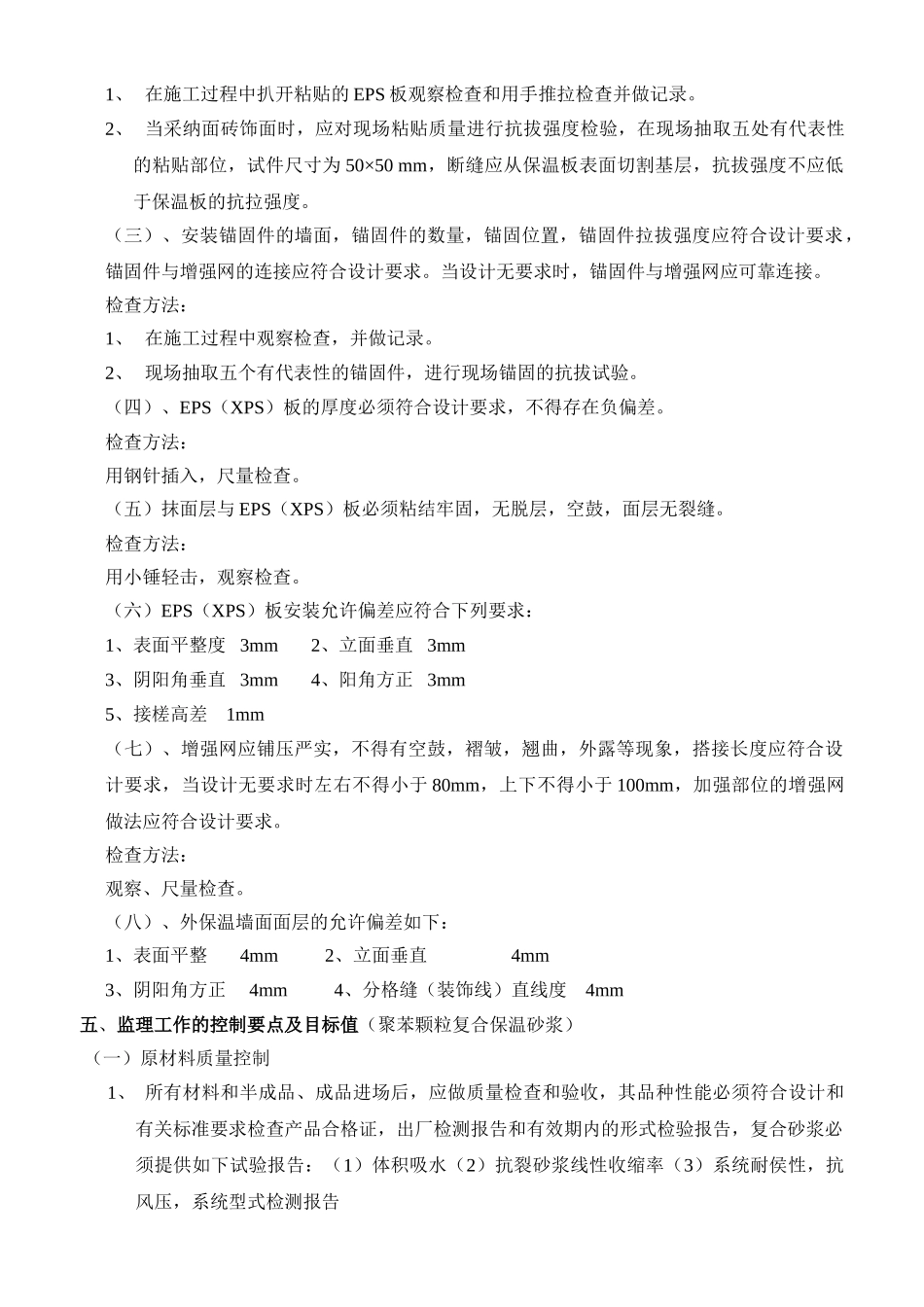

B13 太仓市浮桥集宿楼一期 1# 、 2# 楼 工程节能保温工程监理实施细则内容提要:专业工程特点监理工作流程控制要点和控制目标值监理工作方法与措施项目监理部(章): 专业监理工程师: 总监理工程师: 日期: 一、工程概况 二、专业工作的特点本工程为聚苯颗粒粘贴外墙保温.三、监理工作流程1、 要求施工单位制订质量控制方法及措施,经监理批准后执行。2、 要求施工方必须按设计要求进行施工。3、 坚持材料报检施工单位确定聚苯颗粒材料生产厂家时必须进行材料报验,节能工程应优先选用国家和省推广应用的建设节能技术和产品。生产厂家必须有相应的资质, 必要时监理会同业主到厂家考察。保温系统供应商应配套供应组成材料确保其稳定性和相容性,并提供相应的技术说明和应用技术指导。(1)对生产厂家的审核(a) 有(苏州建设新产品推广项目认定书)。(b) 有可靠的技术来源。(c) 具有健全的质量保证体系。(d) 原材料在线自动计量,出料自动计量及包装,混合机有效容积大于 1500L,聚苯粒保温砂浆生产线具有 2 次混合工艺。(e) 具有产品出厂检验试验室,具有万能试验机(50-10KN)砂浆搅拌机,电热恒温干燥箱,电子天平,标准法维卡仪,标准筛,试模等。(f) 具有经过专业培训的技术人员和试验人员。(2) 建筑节能工程采纳的材料,部品,配件等应符合设计要求,进行验收应检查有效的产品生产日期,出厂检验报告,产品执行标准,技术性能检测报告和型式检测报告等。4、 建筑节能工程的施工应在基层质量验收合格后进行。5、 坚持工序报验各工序应按施工技术标准进行质量控制,每道工序完成后应进行检查,工序之间应进行交接检查,隐蔽工程完成后,应由施工单位会同有关单位进行验收,并做好隐蔽工程验收记录。6、 板快粘贴必须做出样板墙,待样板墙试验合格后才可全面动工。7、 节能建筑工程质量达不到合格标准,工程不得进行竣工验收。四、监理工作的控制要点及目标值(聚苯板粘贴外墙保温)(一)、对原材料质量控制,所有材料和半成品,成品进场后,应做质量检查和验收,(现场见证取样共同送检测单位试验),其品种,规格、性能及试验结果必须符合设计和有关标准的要求。进场验收应检查有效的产品生产日期,出厂检验报告,产品执行标准,技术性能检测报告和型式检验报告等资料。 检查方法:1、 检查产品合格证,出厂检测报告,和有效期内的型式检验报告。2、 现场抽样复试,检查复试报告,复试材料 ...
