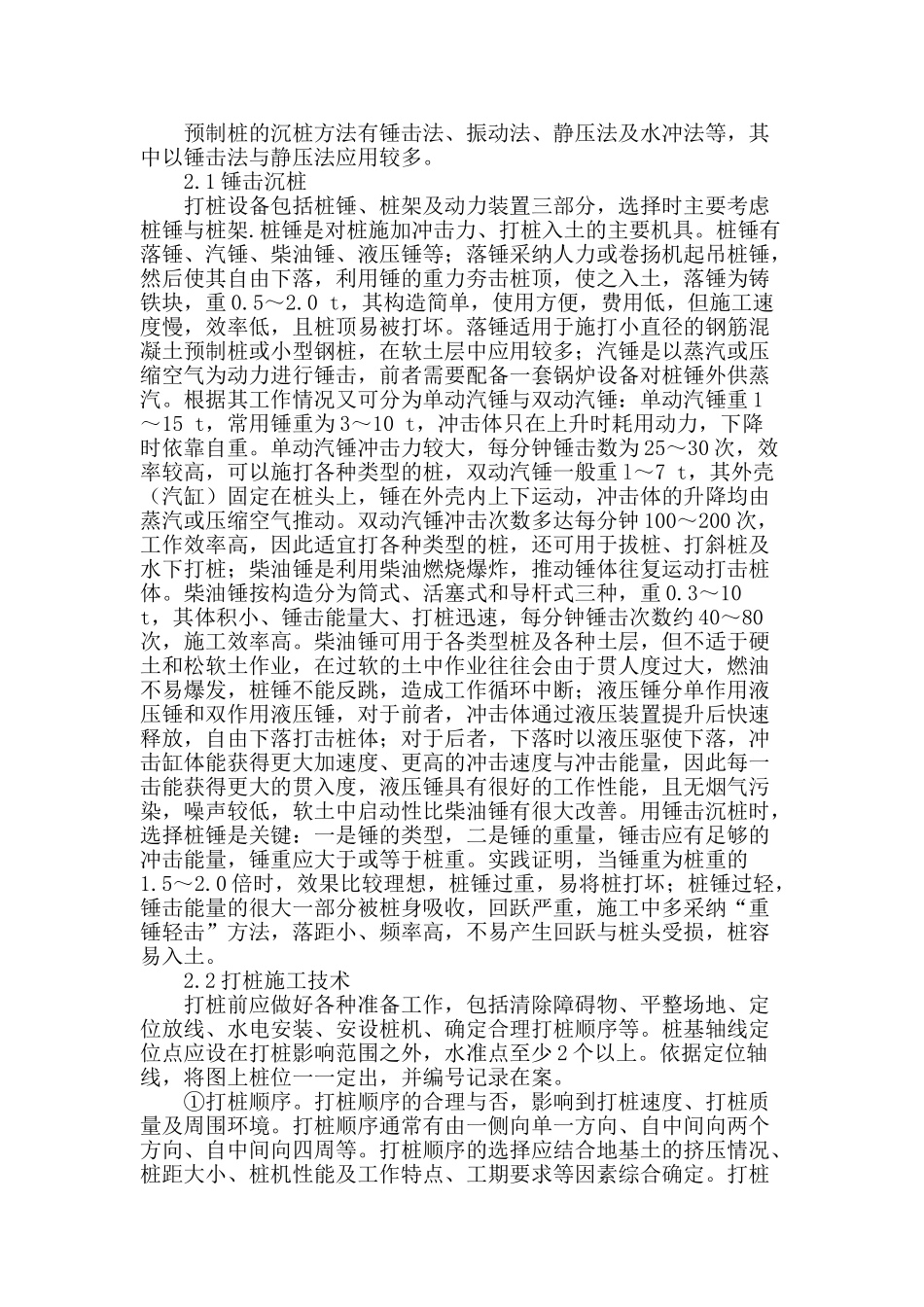

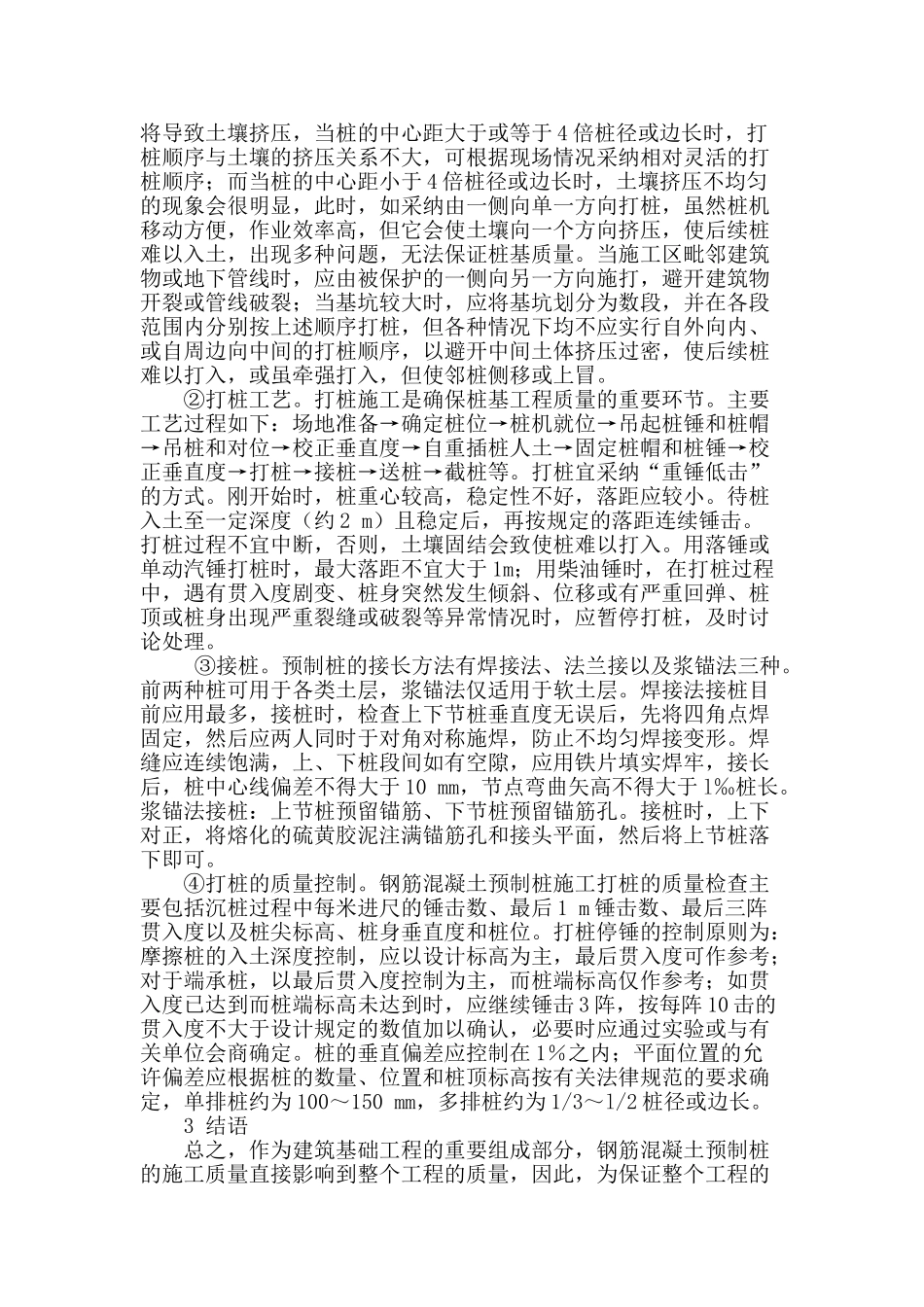

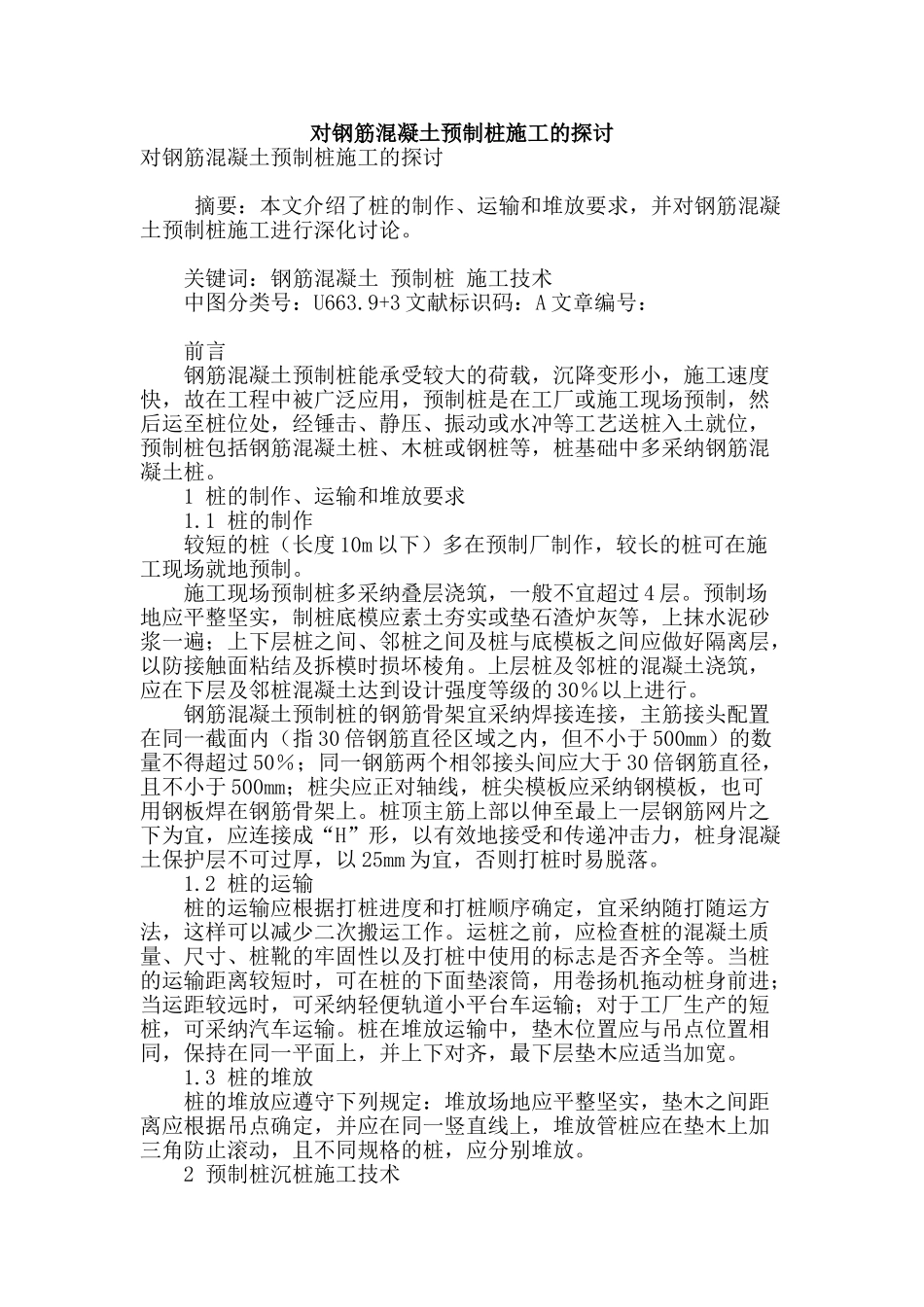

对钢筋混凝土预制桩施工的探讨对钢筋混凝土预制桩施工的探讨 摘要:本文介绍了桩的制作、运输和堆放要求,并对钢筋混凝土预制桩施工进行深化讨论。 关键词:钢筋混凝土 预制桩 施工技术 中图分类号:U663.9+3 文献标识码:A 文章编号: 前言 钢筋混凝土预制桩能承受较大的荷载,沉降变形小,施工速度快,故在工程中被广泛应用,预制桩是在工厂或施工现场预制,然后运至桩位处,经锤击、静压、振动或水冲等工艺送桩入土就位,预制桩包括钢筋混凝土桩、木桩或钢桩等,桩基础中多采纳钢筋混凝土桩。 1 桩的制作、运输和堆放要求 1.1 桩的制作 较短的桩(长度 10m 以下)多在预制厂制作,较长的桩可在施工现场就地预制。 施工现场预制桩多采纳叠层浇筑,一般不宜超过 4 层。预制场地应平整坚实,制桩底模应素土夯实或垫石渣炉灰等,上抹水泥砂浆一遍;上下层桩之间、邻桩之间及桩与底模板之间应做好隔离层,以防接触面粘结及拆模时损坏棱角。上层桩及邻桩的混凝土浇筑,应在下层及邻桩混凝土达到设计强度等级的 30%以上进行。 钢筋混凝土预制桩的钢筋骨架宜采纳焊接连接,主筋接头配置在同一截面内(指 30 倍钢筋直径区域之内,但不小于 500mm)的数量不得超过 50%;同一钢筋两个相邻接头间应大于 30 倍钢筋直径,且不小于 500mm;桩尖应正对轴线,桩尖模板应采纳钢模板,也可用钢板焊在钢筋骨架上。桩顶主筋上部以伸至最上一层钢筋网片之下为宜,应连接成“H”形,以有效地接受和传递冲击力,桩身混凝土保护层不可过厚,以 25mm 为宜,否则打桩时易脱落。 1.2 桩的运输 桩的运输应根据打桩进度和打桩顺序确定,宜采纳随打随运方法,这样可以减少二次搬运工作。运桩之前,应检查桩的混凝土质量、尺寸、桩靴的牢固性以及打桩中使用的标志是否齐全等。当桩的运输距离较短时,可在桩的下面垫滚筒,用卷扬机拖动桩身前进;当运距较远时,可采纳轻便轨道小平台车运输;对于工厂生产的短桩,可采纳汽车运输。桩在堆放运输中,垫木位置应与吊点位置相同,保持在同一平面上,并上下对齐,最下层垫木应适当加宽。 1.3 桩的堆放 桩的堆放应遵守下列规定:堆放场地应平整坚实,垫木之间距离应根据吊点确定,并应在同一竖直线上,堆放管桩应在垫木上加三角防止滚动,且不同规格的桩,应分别堆放。 2 预制桩沉桩施工技术 预制桩的沉桩方法有锤击法、振动法、静压法及水冲法等,其中以锤击法与静压法应用较多。 2.1 锤击...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

对钢筋混凝土预制桩施工的探讨

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
