电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

幕墙工程监理实施细则b

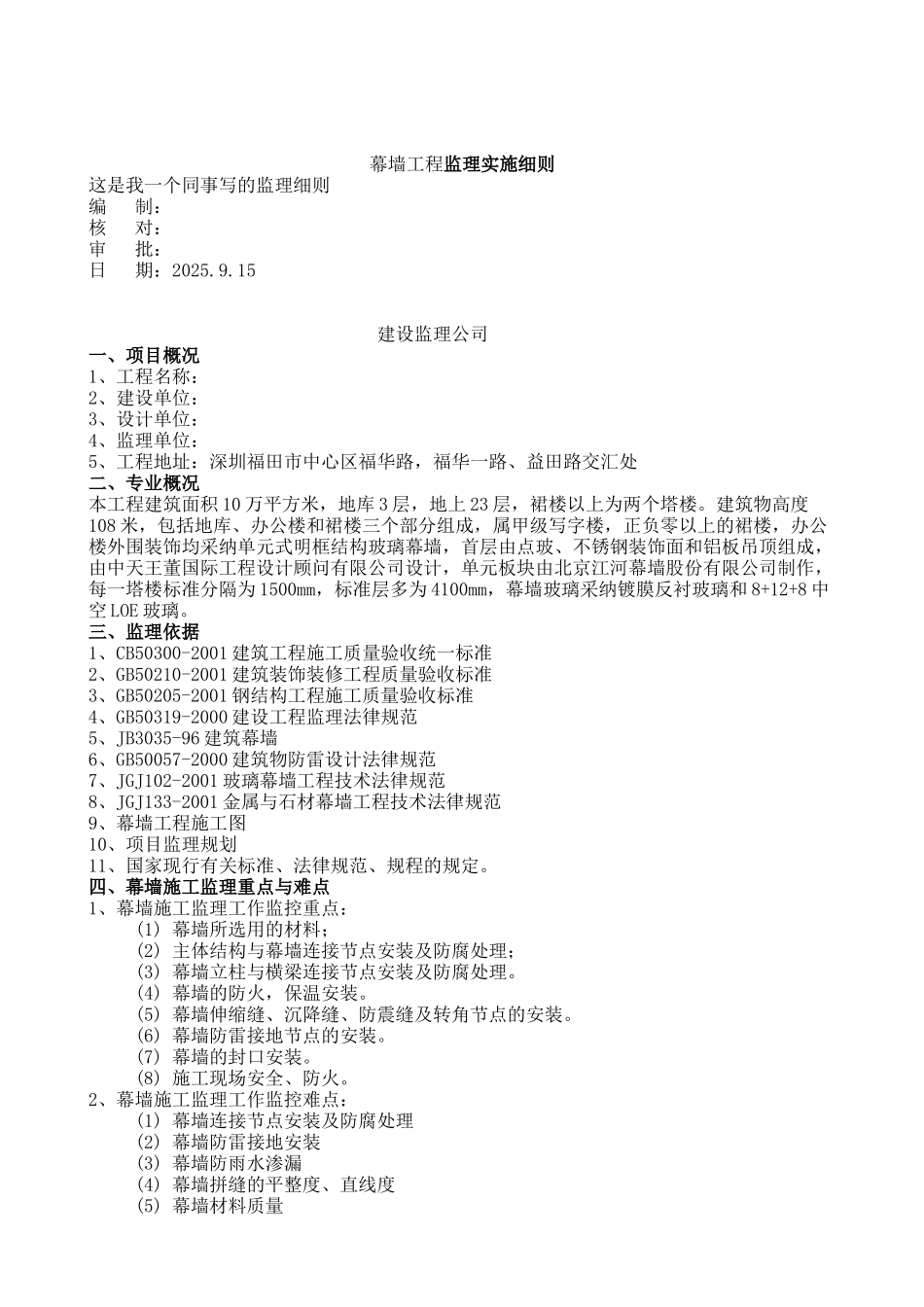

幕墙工程监理实施细则b_第1页
1/6

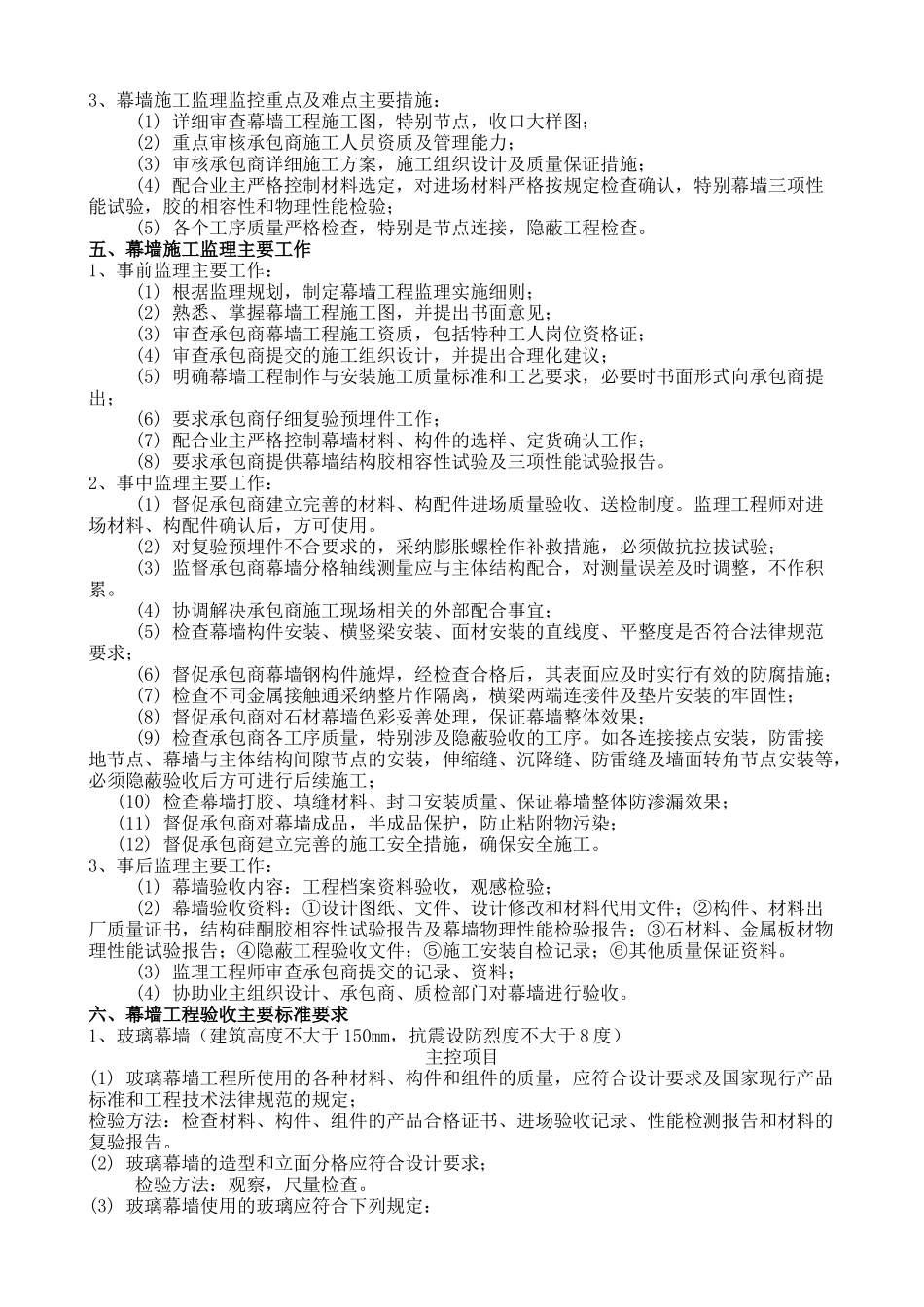

幕墙工程监理实施细则b_第2页
2/6

幕墙工程监理实施细则b_第3页
3/6
幕墙工程监理实施细则这是我一个同事写的监理细则编 制:核 对:审 批:日 期:2025.9.15 建设监理公司一、项目概况1、工程名称:2、建设单位:3、设计单位:4、监理单位:5、工程地址:深圳福田市中心区福华路,福华一路、益田路交汇处二、专业概况本工程建筑面积 10 万平方米,地库 3 层,地上 23 层,裙楼以上为两个塔楼。建筑物高度108 米,包括地库、办公楼和裙楼三个部分组成,属甲级写字楼,正负零以上的裙楼,办公楼外围装饰均采纳单元式明框结构玻璃幕墙,首层由点玻、不锈钢装饰面和铝板吊顶组成,由中天王董国际工程设计顾问有限公司设计,单元板块由北京江河幕墙股份有限公司制作,每一塔楼标准分隔为 1500mm,标准层多为 4100mm,幕墙玻璃采纳镀膜反衬玻璃和 8+12+8 中空 LOE 玻璃。三、监理依据1、CB50300-2001 建筑工程施工质量验收统一标准2、GB50210-2001 建筑装饰装修工程质量验收标准3、GB50205-2001 钢结构工程施工质量验收标准4、GB50319-2000 建设工程监理法律规范5、JB3035-96 建筑幕墙6、GB50057-2000 建筑物防雷设计法律规范7、JGJ102-2001 玻璃幕墙工程技术法律规范8、JGJ133-2001 金属与石材幕墙工程技术法律规范9、幕墙工程施工图10、项目监理规划11、国家现行有关标准、法律规范、规程的规定。四、幕墙施工监理重点与难点1、幕墙施工监理工作监控重点: (1) 幕墙所选用的材料; (2) 主体结构与幕墙连接节点安装及防腐处理; (3) 幕墙立柱与横梁连接节点安装及防腐处理。 (4) 幕墙的防火,保温安装。 (5) 幕墙伸缩缝、沉降缝、防震缝及转角节点的安装。 (6) 幕墙防雷接地节点的安装。 (7) 幕墙的封口安装。 (8) 施工现场安全、防火。2、幕墙施工监理工作监控难点: (1) 幕墙连接节点安装及防腐处理 (2) 幕墙防雷接地安装 (3) 幕墙防雨水渗漏 (4) 幕墙拼缝的平整度、直线度 (5) 幕墙材料质量3、幕墙施工监理监控重点及难点主要措施: (1) 详细审查幕墙工程施工图,特别节点,收口大样图; (2) 重点审核承包商施工人员资质及管理能力; (3) 审核承包商详细施工方案,施工组织设计及质量保证措施; (4) 配合业主严格控制材料选定,对进场材料严格按规定检查确认,特别幕墙三项性能试验,胶的相容性和物理性能检验; (5) 各个工序质量严格检查,特别是节点连接,隐蔽工程检查。五、幕墙施工监理主要工作1、事前监理主要工作: (1) 根据监理规划,制定幕...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

幕墙工程监理实施细则b

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
