监理工作总结报告 工程名称:慈城南门寻芳景区工程 业 主:慈城开发建设办公室 承 包 商:上海植物园 设计单位: 浙江大学园林规划设计室 总监理工程师: 监理单位(盖章):宁波市斯正建设监理有限公司 报告日期:2025 年 9 月 8 日一、工程概况本工程位于宁波市江北区慈城镇南大门甬余公路北面,占地 39615 平方米,包括建筑、小品、园路广场、内外河驳岸、桥坝、绿化、给排水及电气等工程,该工程的特点是:小而全,交叉内容多,变更多

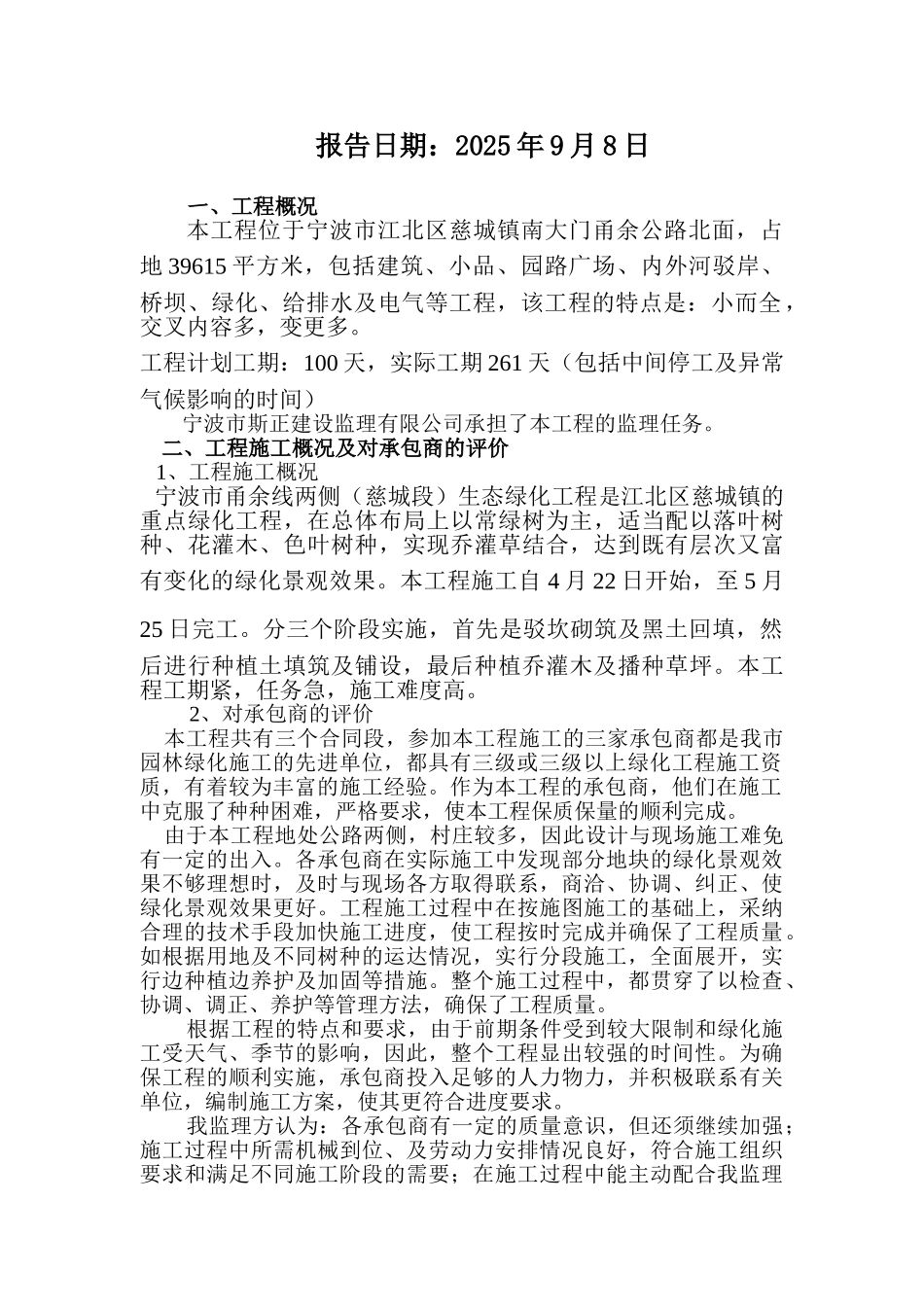

工程计划工期:100 天,实际工期 261 天(包括中间停工及异常气候影响的时间)宁波市斯正建设监理有限公司承担了本工程的监理任务
二、工程施工概况及对承包商的评价 1、工程施工概况 宁波市甬余线两侧(慈城段)生态绿化工程是江北区慈城镇的重点绿化工程,在总体布局上以常绿树为主,适当配以落叶树种、花灌木、色叶树种,实现乔灌草结合,达到既有层次又富有变化的绿化景观效果
本工程施工自 4 月 22 日开始,至 5 月25 日完工
分三个阶段实施,首先是驳坎砌筑及黑土回填,然后进行种植土填筑及铺设,最后种植乔灌木及播种草坪
本工程工期紧,任务急,施工难度高

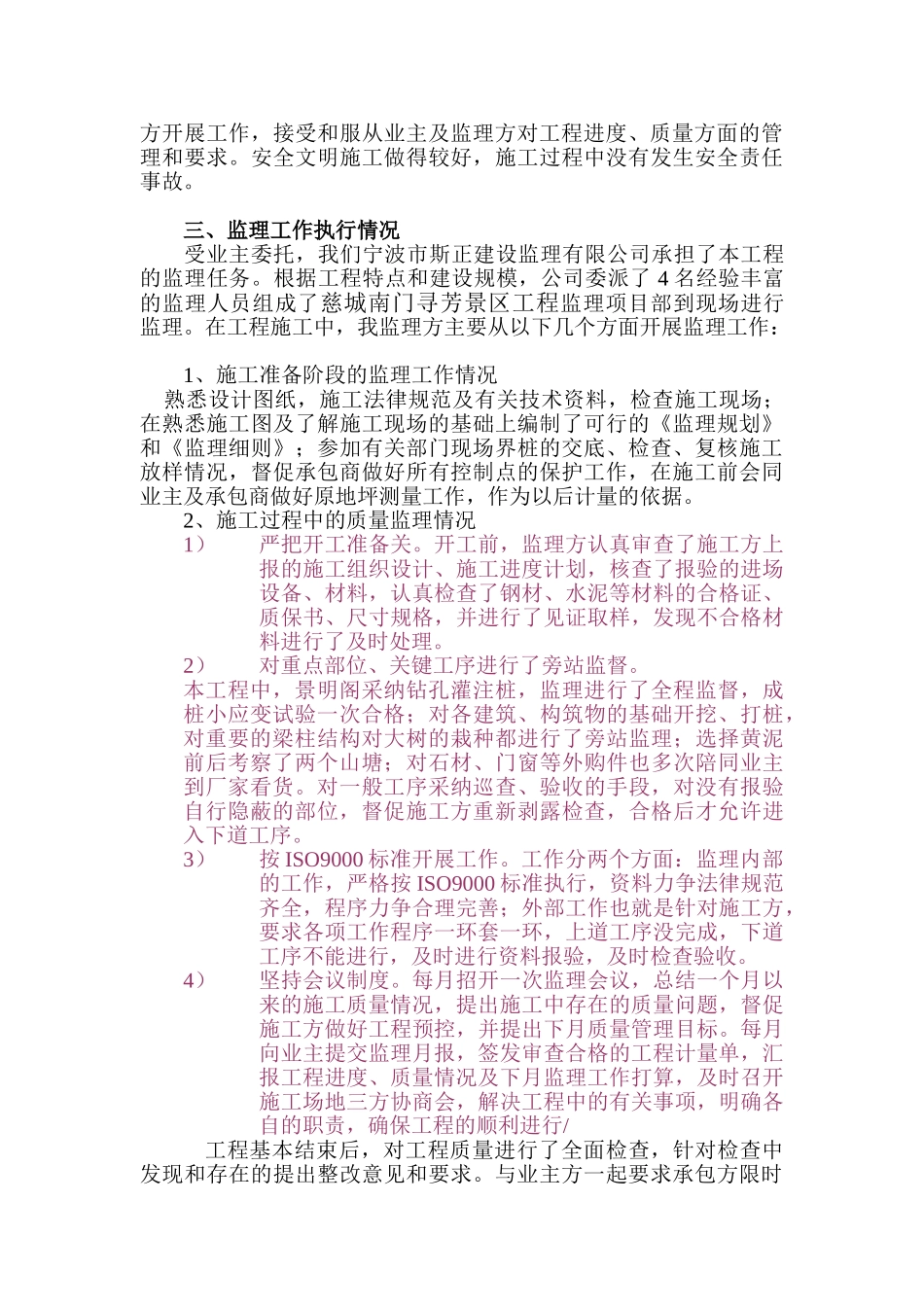

2、对承包商的评价 本工程共有三个合同段,参加本工程施工的三家承包商都是我市园林绿化施工的先进单位,都具有三级或三级以上绿化工程施工资质,有着较为丰富的施工经验
作为本工程的承包商,他们在施工中克服了种种困难,严格要求,使本工程保质保量的顺利完成
由于本工程地处公路两侧,村庄较多,因此设计与现场施工难免有一定的出入
各承包商在实际施工中发现部分地块的绿化景观效果不够理想时,及时与现场各方取得联系,商洽、协调、纠正、使绿化景观效果更好
工程施工过程中在按施图施工的基础上,采纳合理的技术手段加快施工进度,使工程按时完成并确保了工程质量
如根据用地及不同树种的运达情况,实行分段施工,全面展开,实行边种植
