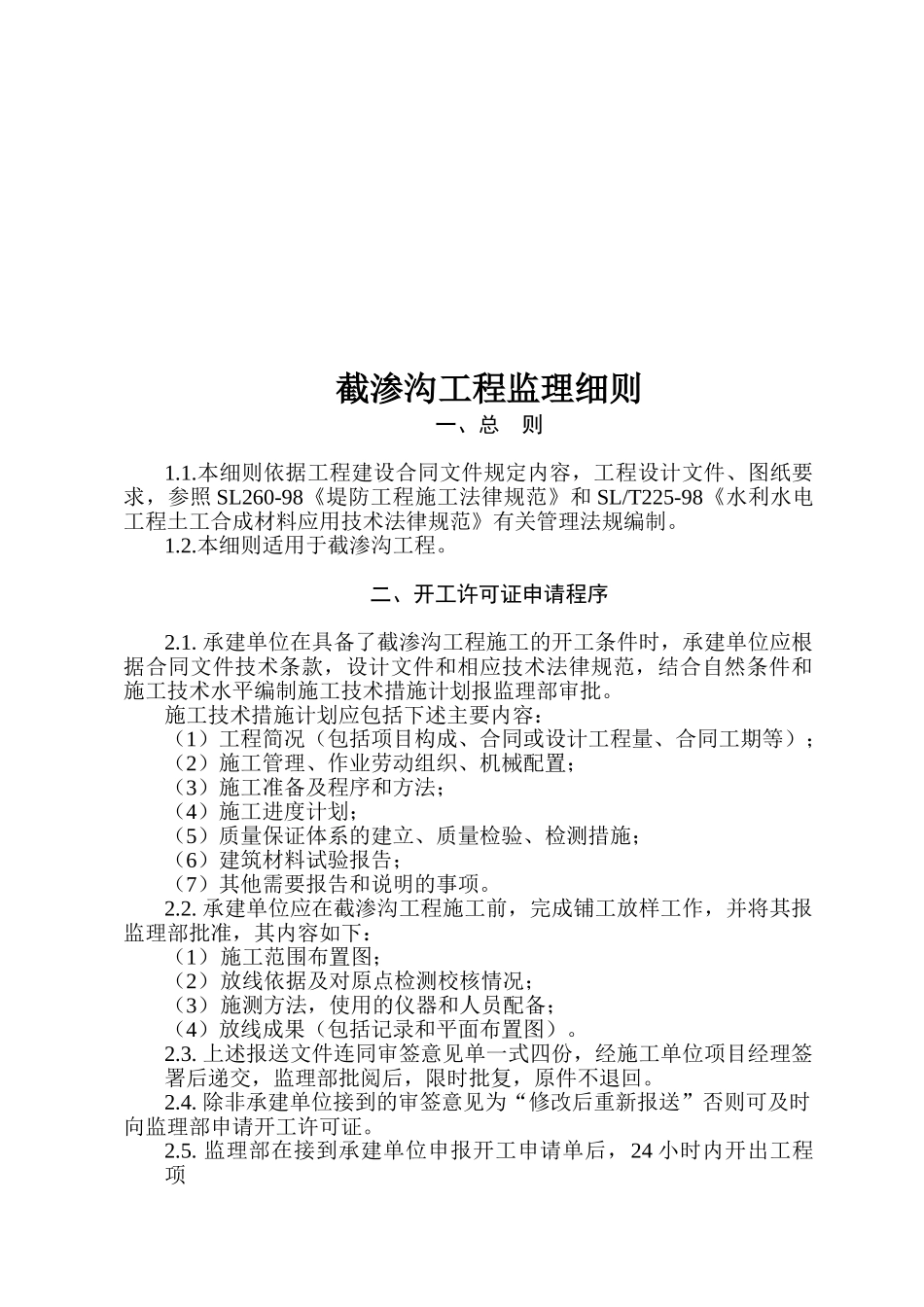

南召县农村饮水安全工程云阳镇水厂建设截渗沟工程监理实施细则河南信禹监理有限公司南召县 2025 年农村饮水安全工程监理部二 0 一 0 年九月审批人王一校核人王一编制人盛建军梁小娟截渗沟工程监理细则一、总 则1.1.本细则依据工程建设合同文件规定内容,工程设计文件、图纸要求,参照 SL260-98《堤防工程施工法律规范》和 SL/T225-98《水利水电工程土工合成材料应用技术法律规范》有关管理法规编制。1.2.本细则适用于截渗沟工程。二、开工许可证申请程序2.1. 承建单位在具备了截渗沟工程施工的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术法律规范,结合自然条件和施工技术水平编制施工技术措施计划报监理部审批。施工技术措施计划应包括下述主要内容:(1)工程简况(包括项目构成、合同或设计工程量、合同工期等);(2)施工管理、作业劳动组织、机械配置;(3)施工准备及程序和方法;(4)施工进度计划;(5)质量保证体系的建立、质量检验、检测措施;(6)建筑材料试验报告;(7)其他需要报告和说明的事项。2.2. 承建单位应在截渗沟工程施工前,完成铺工放样工作,并将其报监理部批准,其内容如下:(1)施工范围布置图;(2)放线依据及对原点检测校核情况;(3)施测方法,使用的仪器和人员配备;(4)放线成果(包括记录和平面布置图)。2.3. 上述报送文件连同审签意见单一式四份,经施工单位项目经理签署后递交,监理部批阅后,限时批复,原件不退回。2.4. 除非承建单位接到的审签意见为“修改后重新报送”否则可及时向监理部申请开工许可证。2.5. 监理部在接到承建单位申报开工申请单后,24 小时内开出工程项目开工许可证,若承建单位在限期内未收到监理部应返回的审签或批复意见,视为已报经批阅。2.6. 假如承建单位未能按期向监理部报送上述文件,由此而造成施工工期延误和其他损失,由承建单位承担合同责任。三、施工过程监理3.1. 施工过程中,承建单位应按报经批准的施工计划,按章作业,安全生产,文明施工。3.2. 施工单位在完成上道工序后仔细填写《工程质量报验单》,经项目经理签字后报监理工程师验收合格,并签字方可进行下个工序。3.3.施工过程中,承建单位应实行三检制,并仔细对施工质量进行检验、检查,加强技术管理,做好原始资料的记录、整理。3.4. 施工过程中,发现施工技术措施的效果不符合或达不到设计要求时,应及时向监理部报告,提出调整措施报监理部批准后实施。3.5. ...
