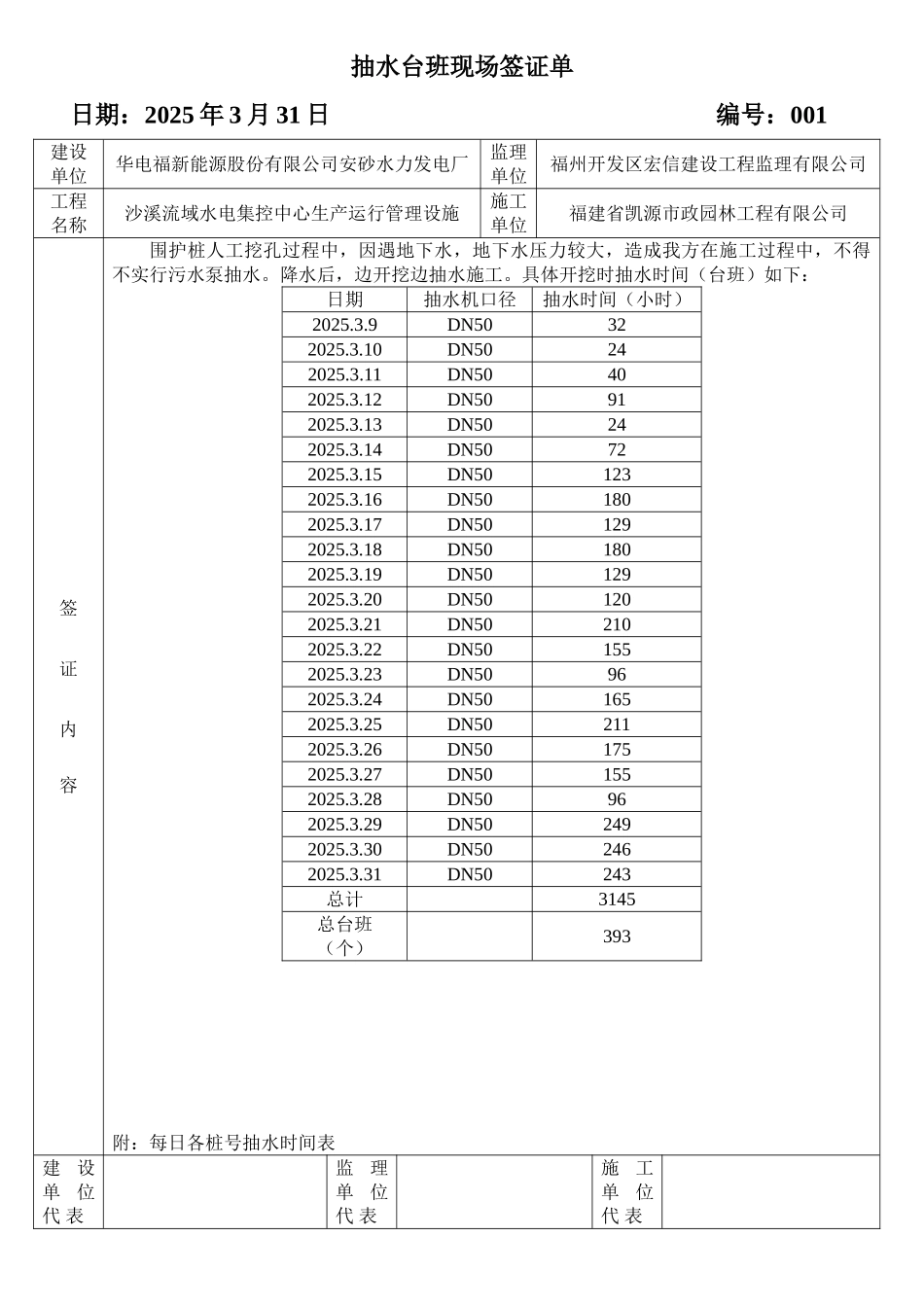

抽水台班现场签证单日期:2025 年 3 月 31 日 编号:001建设单位华电福新能源股份有限公司安砂水力发电厂监理单位福州开发区宏信建设工程监理有限公司工程名称沙溪流域水电集控中心生产运行管理设施施工单位福建省凯源市政园林工程有限公司签 证 内 容围护桩人工挖孔过程中,因遇地下水,地下水压力较大,造成我方在施工过程中,不得不实行污水泵抽水。降水后,边开挖边抽水施工。具体开挖时抽水时间(台班)如下:日期抽水机口径抽水时间(小时)2025.3.9DN50322025.3.10DN50242025.3.11DN50402025.3.12DN50912025.3.13DN50242025.3.14DN50722025.3.15DN501232025.3.16DN501802025.3.17DN501292025.3.18DN501802025.3.19DN501292025.3.20DN501202025.3.21DN502102025.3.22DN501552025.3.23DN50962025.3.24DN501652025.3.25DN502112025.3.26DN501752025.3.27DN501552025.3.28DN50962025.3.29DN502492025.3.30DN502462025.3.31DN50243总计3145总台班(个)393附:每日各桩号抽水时间表建设单位代 表监理单位代 表施工单位代 表备注
