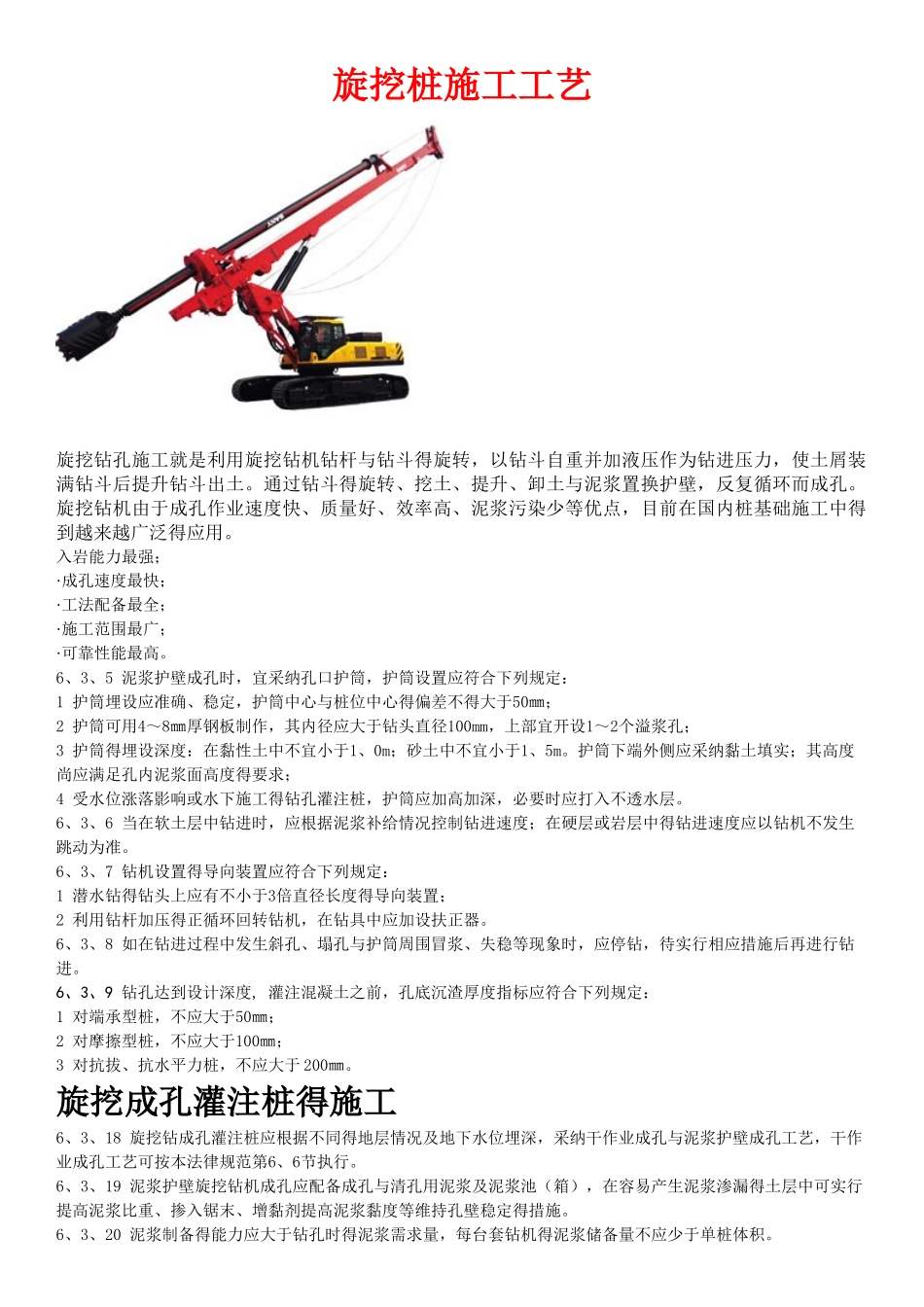

旋挖桩施工工艺旋挖钻孔施工就是利用旋挖钻机钻杆与钻斗得旋转,以钻斗自重并加液压作为钻进压力,使土屑装满钻斗后提升钻斗出土
通过钻斗得旋转、挖土、提升、卸土与泥浆置换护壁,反复循环而成孔
旋挖钻机由于成孔作业速度快、质量好、效率高、泥浆污染少等优点,目前在国内桩基础施工中得到越来越广泛得应用
入岩能力最强;·成孔速度最快;·工法配备最全;·施工范围最广;·可靠性能最高
6、3、5 泥浆护壁成孔时,宜采纳孔口护筒,护筒设置应符合下列规定:1 护筒埋设应准确、稳定,护筒中心与桩位中心得偏差不得大于50㎜;2 护筒可用4~8㎜厚钢板制作,其内径应大于钻头直径100mm,上部宜开设1~2个溢浆孔;3 护筒得埋设深度:在黏性土中不宜小于1、0m;砂土中不宜小于1、5m
护筒下端外侧应采纳黏土填实;其高度尚应满足孔内泥浆面高度得要求;4 受水位涨落影响或水下施工得钻孔灌注桩,护筒应加高加深,必要时应打入不透水层
6、3、6 当在软土层中钻进时,应根据泥浆补给情况控制钻进速度;在硬层或岩层中得钻进速度应以钻机不发生跳动为准
6、3、7 钻机设置得导向装置应符合下列规定:1 潜水钻得钻头上应有不小于3倍直径长度得导向装置;2 利用钻杆加压得正循环回转钻机,在钻具中应加设扶正器
6、3、8 如在钻进过程中发生斜孔、塌孔与护筒周围冒浆、失稳等现象时,应停钻,待实行相应措施后再进行钻进
6、3、9 钻孔达到设计深度, 灌注混凝土之前,孔底沉渣厚度指标应符合下列规定:1 对端承型桩,不应大于50㎜;2 对摩擦型桩,不应大于100㎜;3 对抗拔、抗水平力桩,不应大于 200㎜
旋挖成孔灌注桩得施工6、3、18 旋挖钻成孔灌注桩应根据不同得地层情况及地下水位埋深,采纳干作业成孔与泥浆护壁成孔工艺,干作业成孔工艺可按本法律规范第6、6节执行
6、3、19 泥浆护壁旋挖钻机成孔应配备成孔与清孔用泥浆及泥浆池
