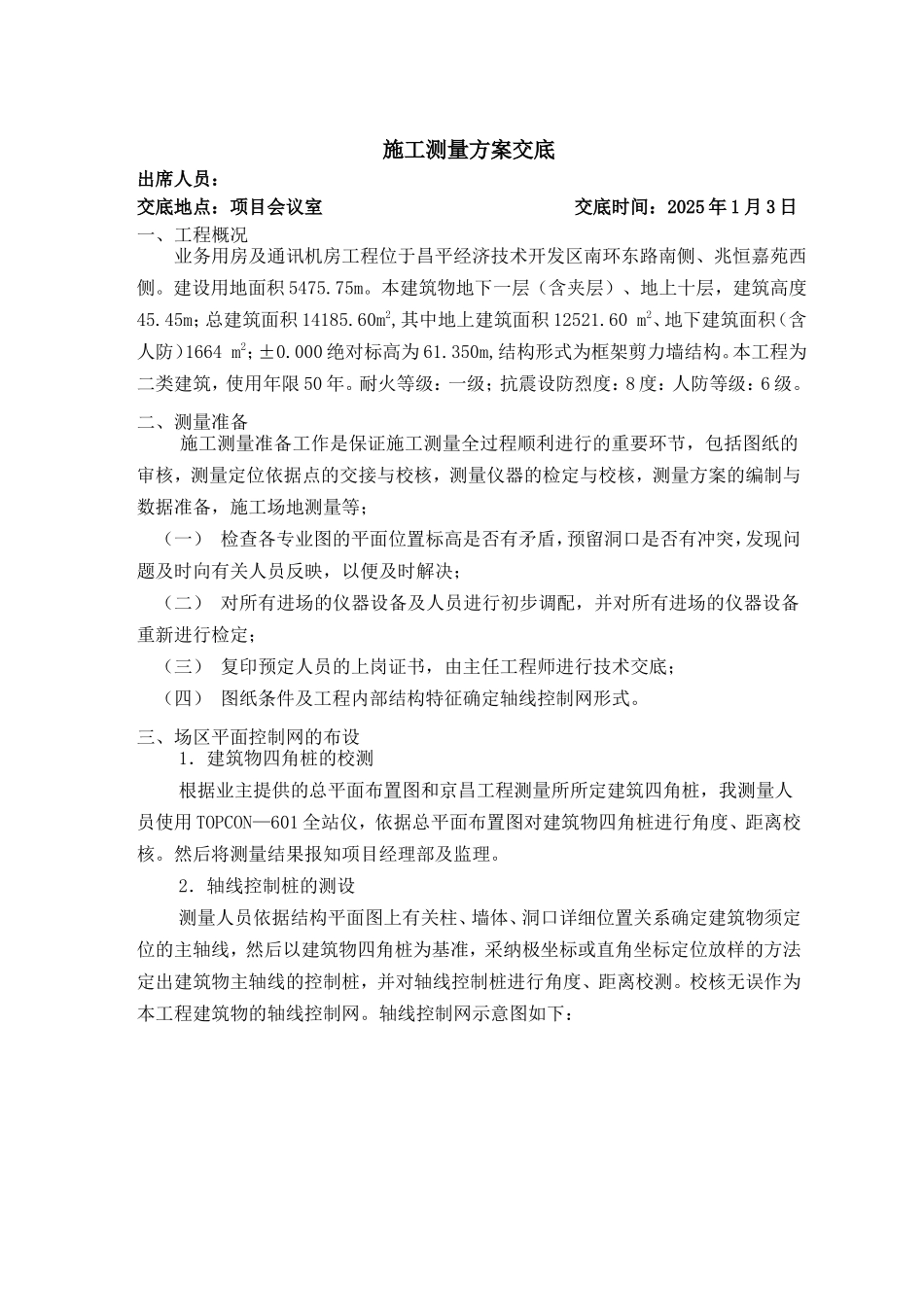

施工测量方案交底出席人员:交底地点:项目会议室 交底时间:2025 年 1 月 3 日一、工程概况业务用房及通讯机房工程位于昌平经济技术开发区南环东路南侧、兆恒嘉苑西侧
建设用地面积 5475
本建筑物地下一层(含夹层)、地上十层,建筑高度45
45m;总建筑面积 14185
60m2,其中地上建筑面积 12521
60 m2、地下建筑面积(含人防)1664 m2;±0
000 绝对标高为 61
350m,结构形式为框架剪力墙结构
本工程为二类建筑,使用年限 50 年
耐火等级:一级;抗震设防烈度:8 度:人防等级:6 级
二、测量准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备,施工场地测量等;(一) 检查各专业图的平面位置标高是否有矛盾,预留洞口是否有冲突,发现问题及时向有关人员反映,以便及时解决;(二) 对所有进场的仪器设备及人员进行初步调配,并对所有进场的仪器设备重新进行检定;(三) 复印预定人员的上岗证书,由主任工程师进行技术交底;(四) 图纸条件及工程内部结构特征确定轴线控制网形式
三、场区平面控制网的布设1.建筑物四角桩的校测根据业主提供的总平面布置图和京昌工程测量所所定建筑四角桩,我测量人员使用 TOPCON—601 全站仪,依据总平面布置图对建筑物四角桩进行角度、距离校核
然后将测量结果报知项目经理部及监理
2.轴线控制桩的测设测量人员依据结构平面图上有关柱、墙体、洞口详细位置关系确定建筑物须定位的主轴线,然后以建筑物四角桩为基准,采纳极坐标或直角坐标定位放样的方法定出建筑物主轴线的控制桩,并对轴线控制桩进行角度、距离校测
校核无误作为本工程建筑物的轴线控制网

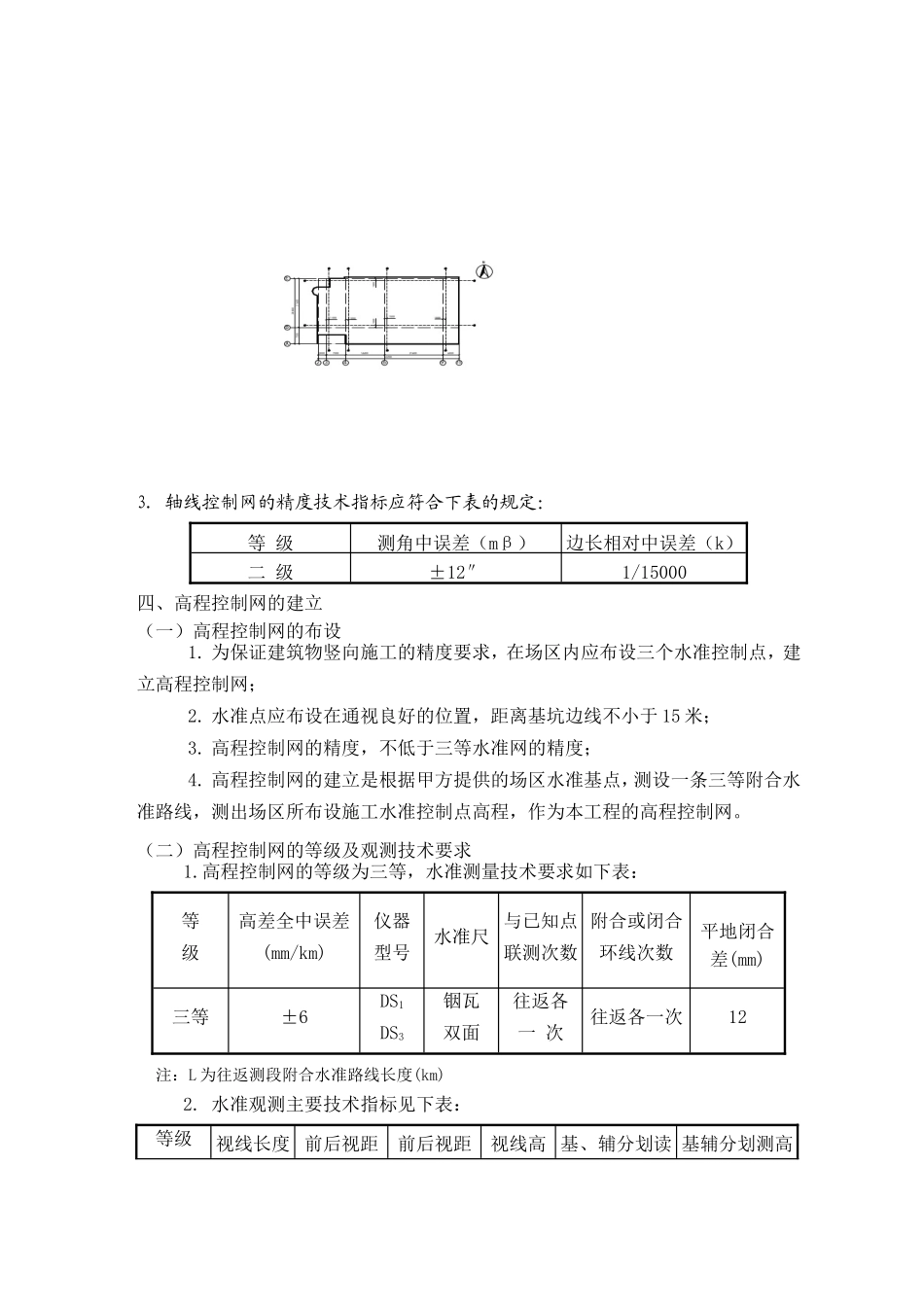

轴线控制网示意图如下: 3

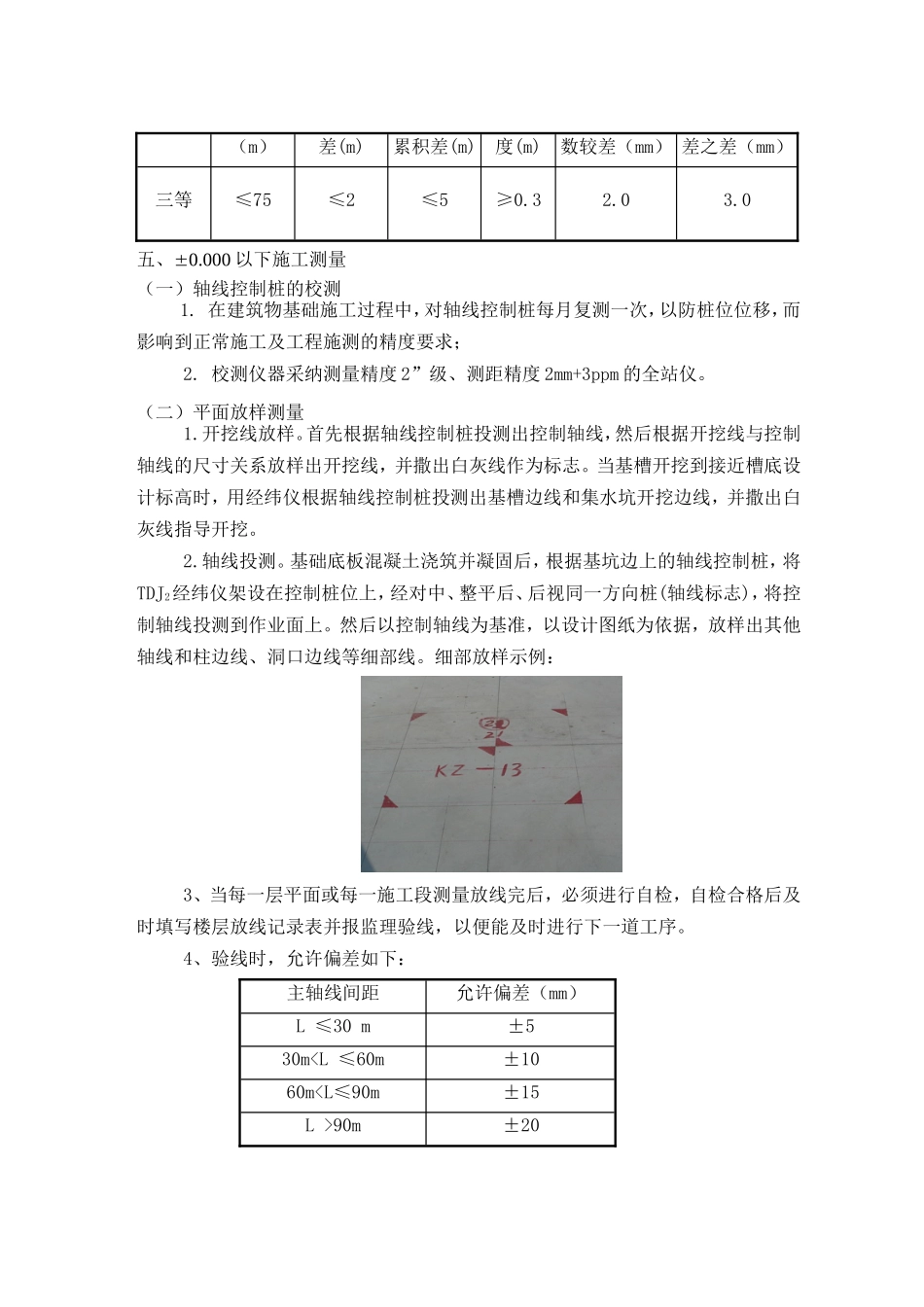

轴线控制网的精度技术指标应符合下表的规定:等 级测角中误差
