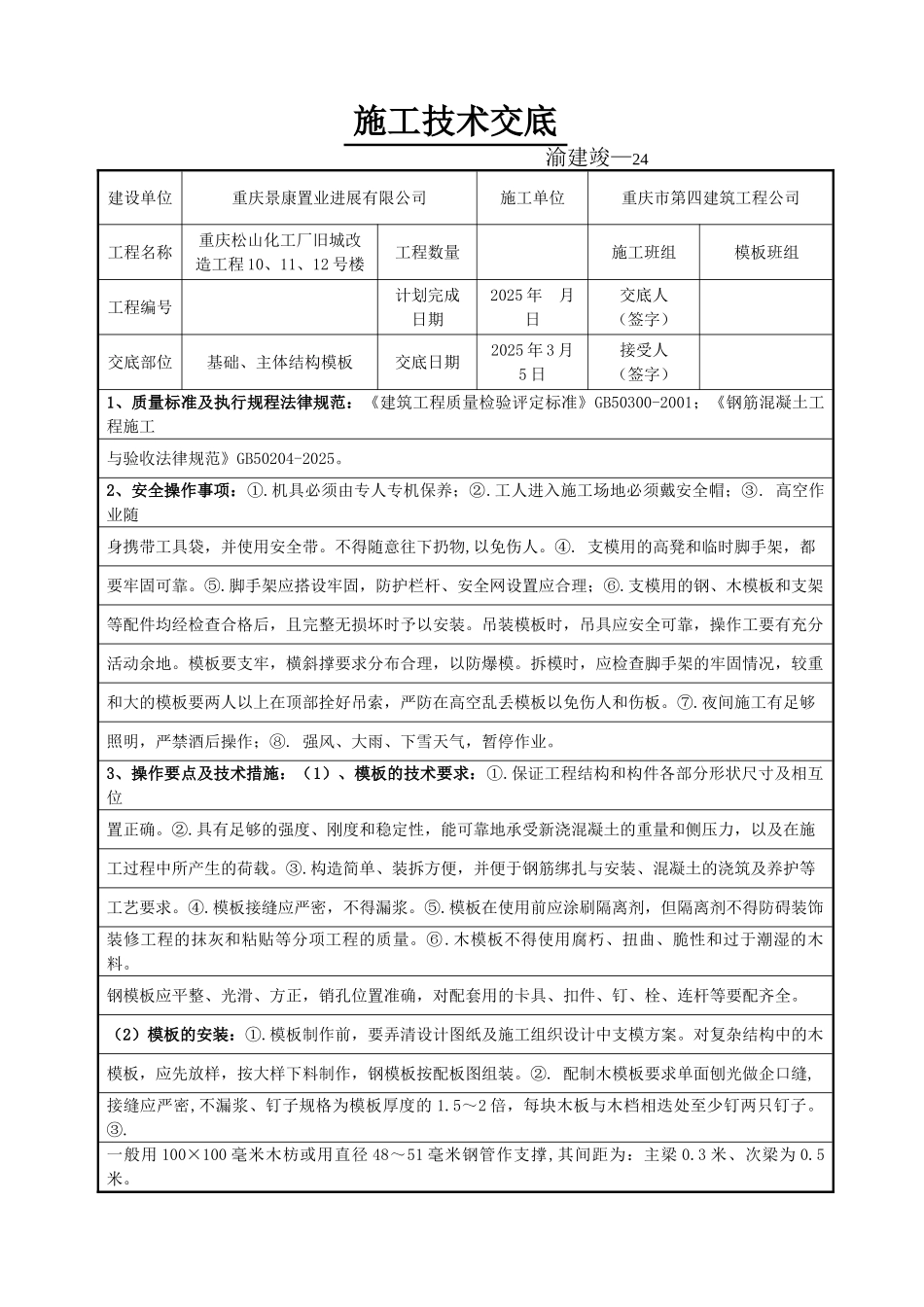

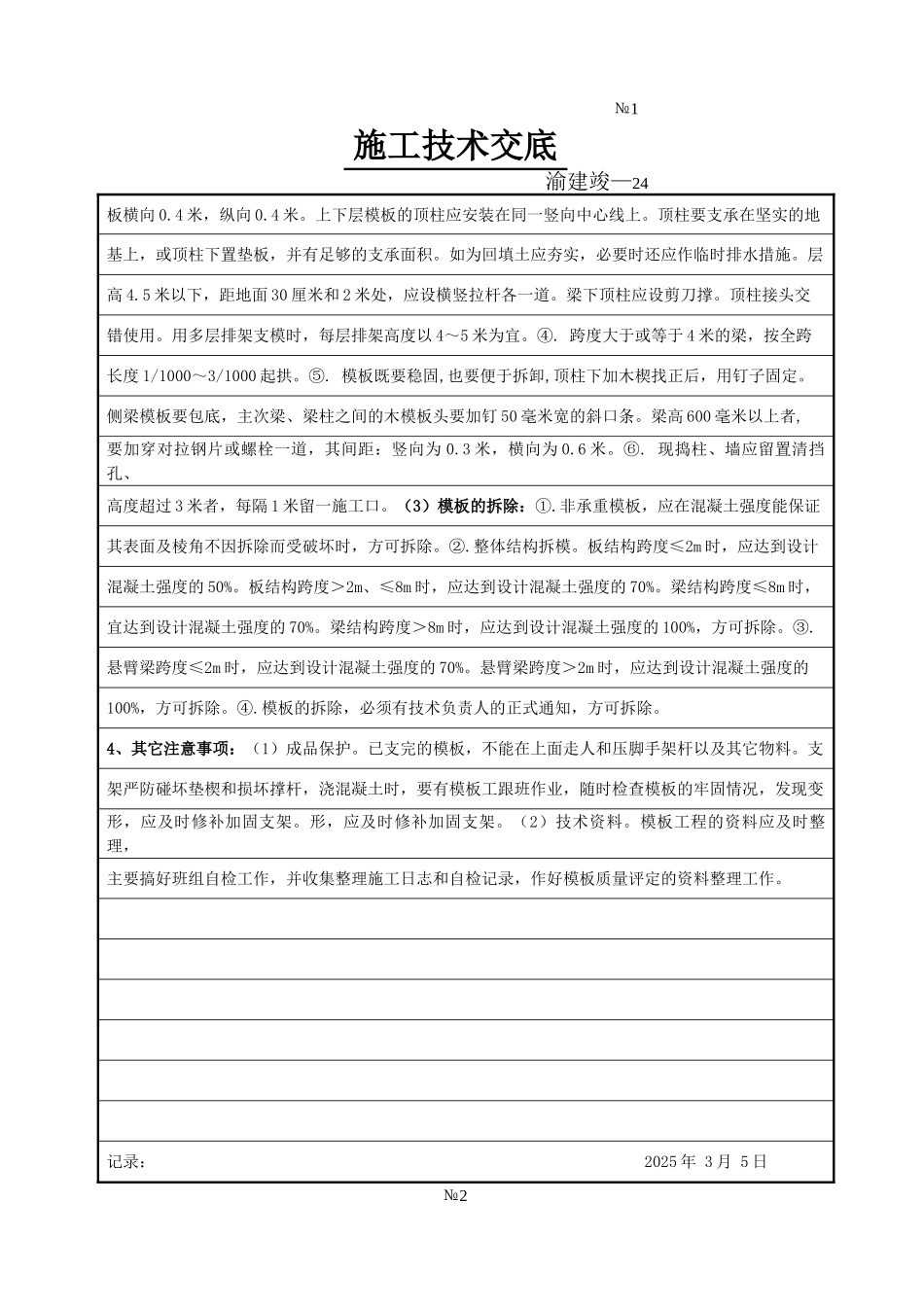

施工技术交底 渝建竣—24建设单位重庆景康置业进展有限公司施工单位重庆市第四建筑工程公司工程名称重庆松山化工厂旧城改造工程 10、11、12 号楼工程数量施工班组模板班组工程编号计划完成日期2025 年 月日交底人(签字)交底部位基础、主体结构模板交底日期2025 年 3 月5 日接受人(签字)1、质量标准及执行规程法律规范:《建筑工程质量检验评定标准》GB50300-2001;《钢筋混凝土工程施工 与验收法律规范》GB50204-2025。2、安全操作事项:①.机具必须由专人专机保养;②.工人进入施工场地必须戴安全帽;③. 高空作业随身携带工具袋,并使用安全带。不得随意往下扔物,以免伤人。④. 支模用的高凳和临时脚手架,都要牢固可靠。⑤.脚手架应搭设牢固,防护栏杆、安全网设置应合理;⑥.支模用的钢、木模板和支架等配件均经检查合格后,且完整无损坏时予以安装。吊装模板时,吊具应安全可靠,操作工要有充分活动余地。模板要支牢,横斜撑要求分布合理,以防爆模。拆模时,应检查脚手架的牢固情况,较重和大的模板要两人以上在顶部拴好吊索,严防在高空乱丢模板以免伤人和伤板。⑦.夜间施工有足够照明,严禁酒后操作;⑧. 强风、大雨、下雪天气,暂停作业。3、操作要点及技术措施:(1)、模板的技术要求:①.保证工程结构和构件各部分形状尺寸及相互位置正确。②.具有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载。③.构造简单、装拆方便,并便于钢筋绑扎与安装、混凝土的浇筑及养护等工艺要求。④.模板接缝应严密,不得漏浆。⑤.模板在使用前应涂刷隔离剂,但隔离剂不得防碍装饰装修工程的抹灰和粘贴等分项工程的质量。⑥.木模板不得使用腐朽、扭曲、脆性和过于潮湿的木料。钢模板应平整、光滑、方正,销孔位置准确,对配套用的卡具、扣件、钉、栓、连杆等要配齐全。(2)模板的安装:①.模板制作前,要弄清设计图纸及施工组织设计中支模方案。对复杂结构中的木模板,应先放样,按大样下料制作,钢模板按配板图组装。②. 配制木模板要求单面刨光做企口缝, 接缝应严密,不漏浆、钉子规格为模板厚度的 1.5~2 倍,每块木板与木档相迭处至少钉两只钉子。③. 一般用 100×100 毫米木枋或用直径 48~51 毫米钢管作支撑,其间距为:主梁 0.3 米、次梁为 0.5米。 №1施工技术交底 渝建竣—24板横向 0.4 米,纵向 0.4 米。上下层模板的顶柱应安装在同一竖向中心线上。顶柱要...
