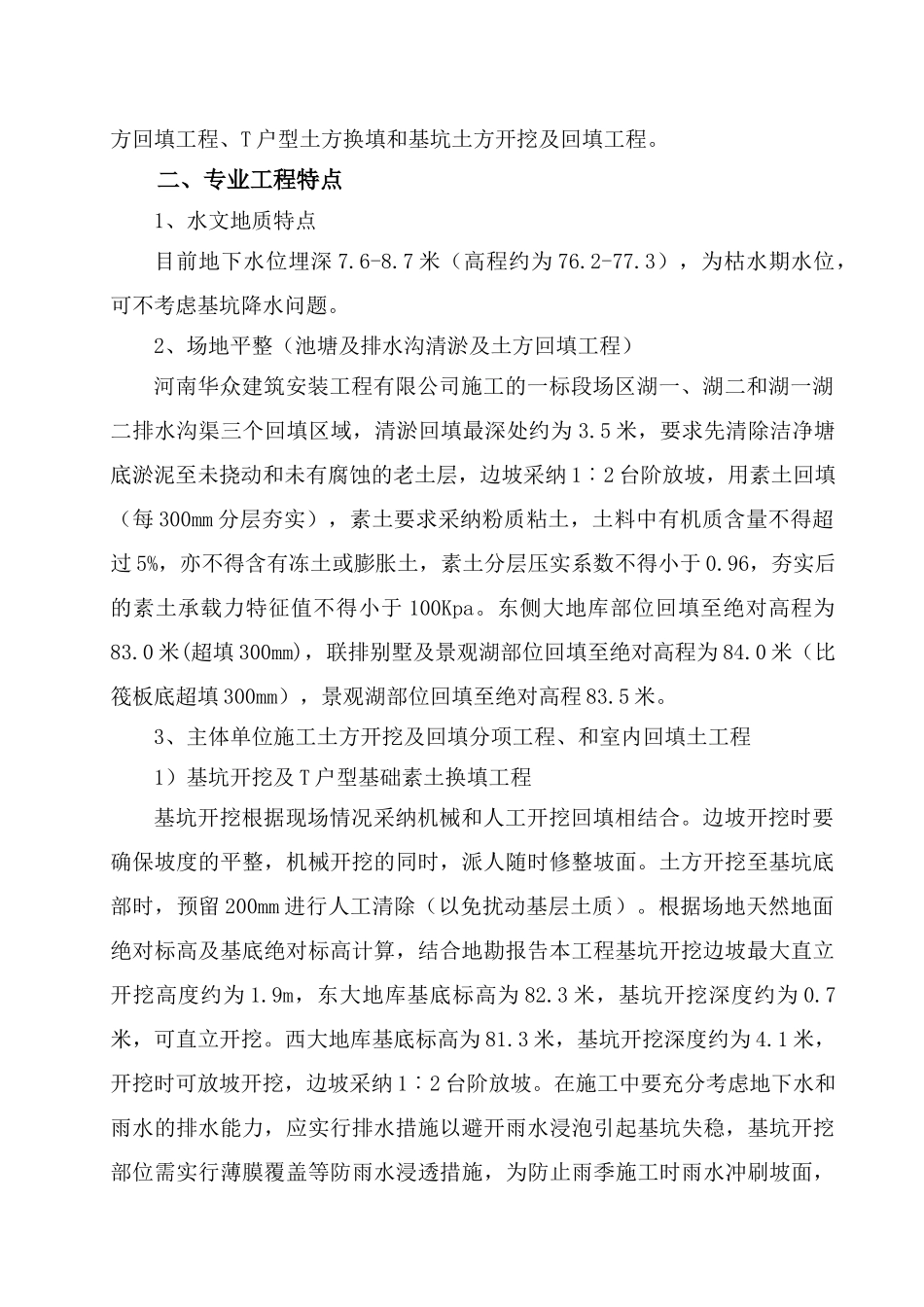

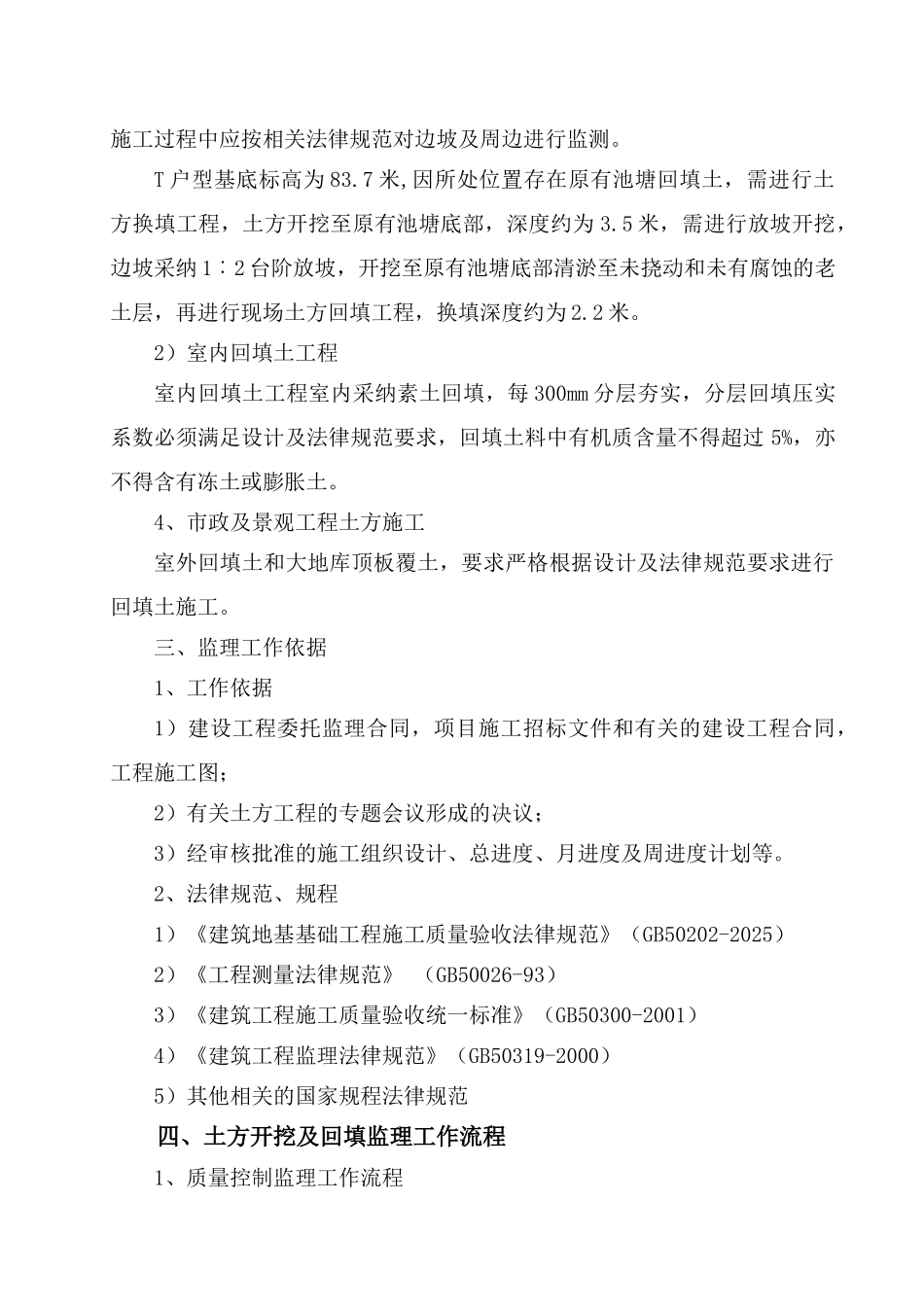

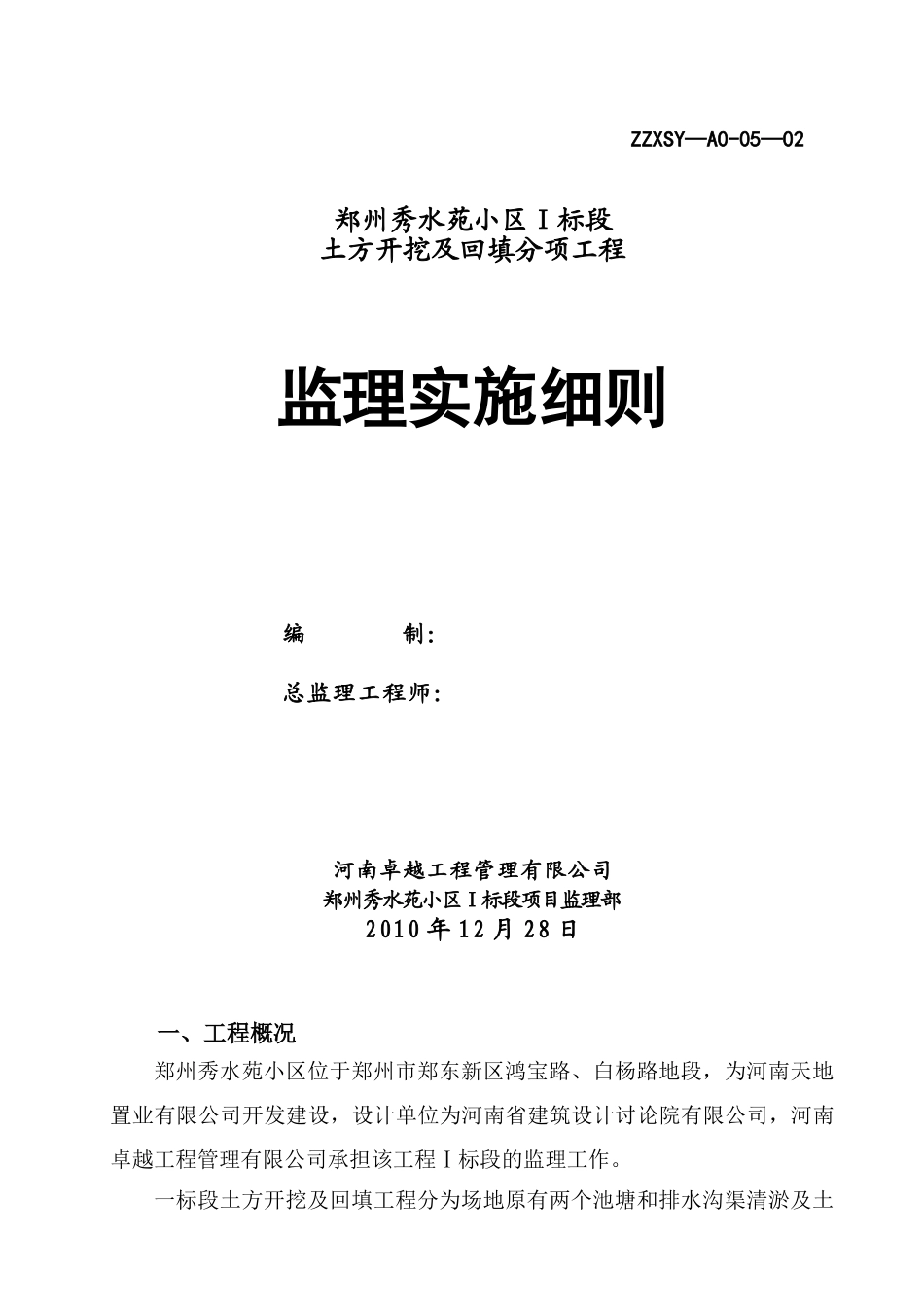

ZZXSY—A0-05—02 郑州秀水苑小区Ⅰ标段土方开挖及回填分项工程监理实施细则编 制:总监理工程师:河南卓越工程管理有限公司郑州秀水苑小区Ⅰ标段项目监理部2010 年 12 月 28 日一、工程概况郑州秀水苑小区位于郑州市郑东新区鸿宝路、白杨路地段,为河南天地置业有限公司开发建设,设计单位为河南省建筑设计讨论院有限公司,河南卓越工程管理有限公司承担该工程Ⅰ标段的监理工作
一标段土方开挖及回填工程分为场地原有两个池塘和排水沟渠清淤及土方回填工程、T 户型土方换填和基坑土方开挖及回填工程
二、专业工程特点1、水文地质特点目前地下水位埋深 7
7 米(高程约为 76
3),为枯水期水位,可不考虑基坑降水问题
2、场地平整(池塘及排水沟清淤及土方回填工程)河南华众建筑安装工程有限公司施工的一标段场区湖一、湖二和湖一湖二排水沟渠三个回填区域,清淤回填最深处约为 3
5 米,要求先清除洁净塘底淤泥至未挠动和未有腐蚀的老土层,边坡采纳 1︰2 台阶放坡,用素土回填(每 300mm 分层夯实),素土要求采纳粉质粘土,土料中有机质含量不得超过 5%,亦不得含有冻土或膨胀土,素土分层压实系数不得小于 0
96,夯实后的素土承载力特征值不得小于 100Kpa
东侧大地库部位回填至绝对高程为83
0 米(超填 300mm),联排别墅及景观湖部位回填至绝对高程为 84
0 米(比筏板底超填 300mm),景观湖部位回填至绝对高程 83
3、主体单位施工土方开挖及回填分项工程、和室内回填土工程1)基坑开挖及 T 户型基础素土换填工程基坑开挖根据现场情况采纳机械和人工开挖回填相结合
边坡开挖时要确保坡度的平整,机械开挖的同时,派人随时修整坡面
土方开挖至基坑底部时,预留 200mm 进行人工清除(以免扰动基层土质)
根据场地天然地面绝对标高及基底绝对标高计算,结合地勘报
