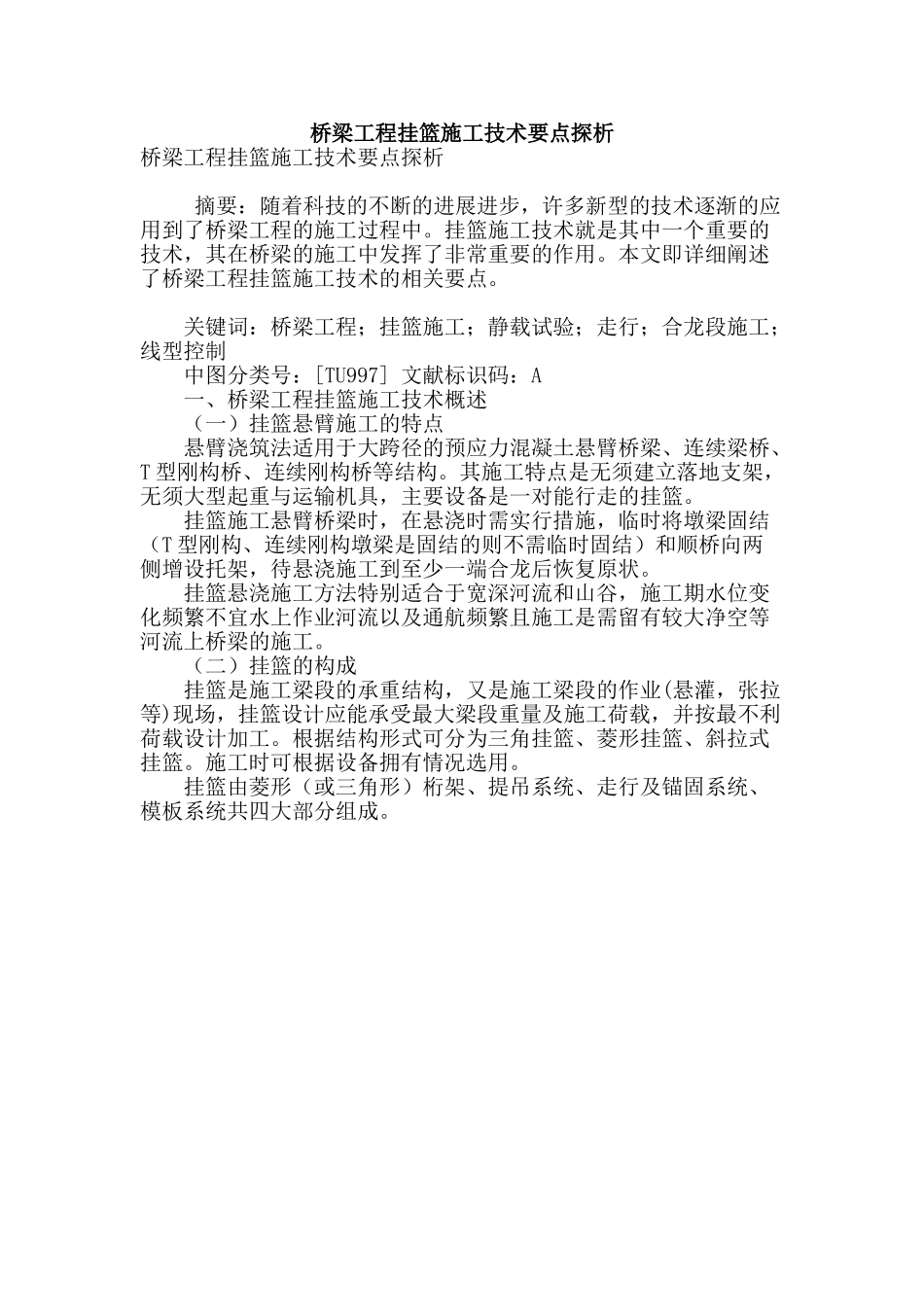

桥梁工程挂篮施工技术要点探析桥梁工程挂篮施工技术要点探析 摘要:随着科技的不断的进展进步,许多新型的技术逐渐的应用到了桥梁工程的施工过程中
挂篮施工技术就是其中一个重要的技术,其在桥梁的施工中发挥了非常重要的作用
本文即详细阐述了桥梁工程挂篮施工技术的相关要点
关键词:桥梁工程;挂篮施工;静载试验;走行;合龙段施工;线型控制 中图分类号:[TU997] 文献标识码:A 一、桥梁工程挂篮施工技术概述 (一)挂篮悬臂施工的特点 悬臂浇筑法适用于大跨径的预应力混凝土悬臂桥梁、连续梁桥、T 型刚构桥、连续刚构桥等结构
其施工特点是无须建立落地支架,无须大型起重与运输机具,主要设备是一对能行走的挂篮
挂篮施工悬臂桥梁时,在悬浇时需实行措施,临时将墩梁固结(T 型刚构、连续刚构墩梁是固结的则不需临时固结)和顺桥向两侧增设托架,待悬浇施工到至少一端合龙后恢复原状
挂篮悬浇施工方法特别适合于宽深河流和山谷,施工期水位变化频繁不宜水上作业河流以及通航频繁且施工是需留有较大净空等河流上桥梁的施工
(二)挂篮的构成 挂篮是施工梁段的承重结构,又是施工梁段的作业(悬灌,张拉等)现场,挂篮设计应能承受最大梁段重量及施工荷载,并按最不利荷载设计加工
根据结构形式可分为三角挂篮、菱形挂篮、斜拉式挂篮
施工时可根据设备拥有情况选用
挂篮由菱形(或三角形)桁架、提吊系统、走行及锚固系统、模板系统共四大部分组成
二、桥梁工程挂篮施工技术要点 某铁路桥梁上部结构设计为 4-32m 预应力砼梁+(100+100)mT形刚构+1-32m 预应力砼梁
桥梁主跨上跨 307 国道,两岸山坡陡峭,主跨墩高 49m,设计采纳(100+100)mT 形刚构跨越,单箱单室,0号梁段长 12m,顶宽 12
4m,根部梁高 11m,共划分 21 个阶段采纳挂篮悬灌施工

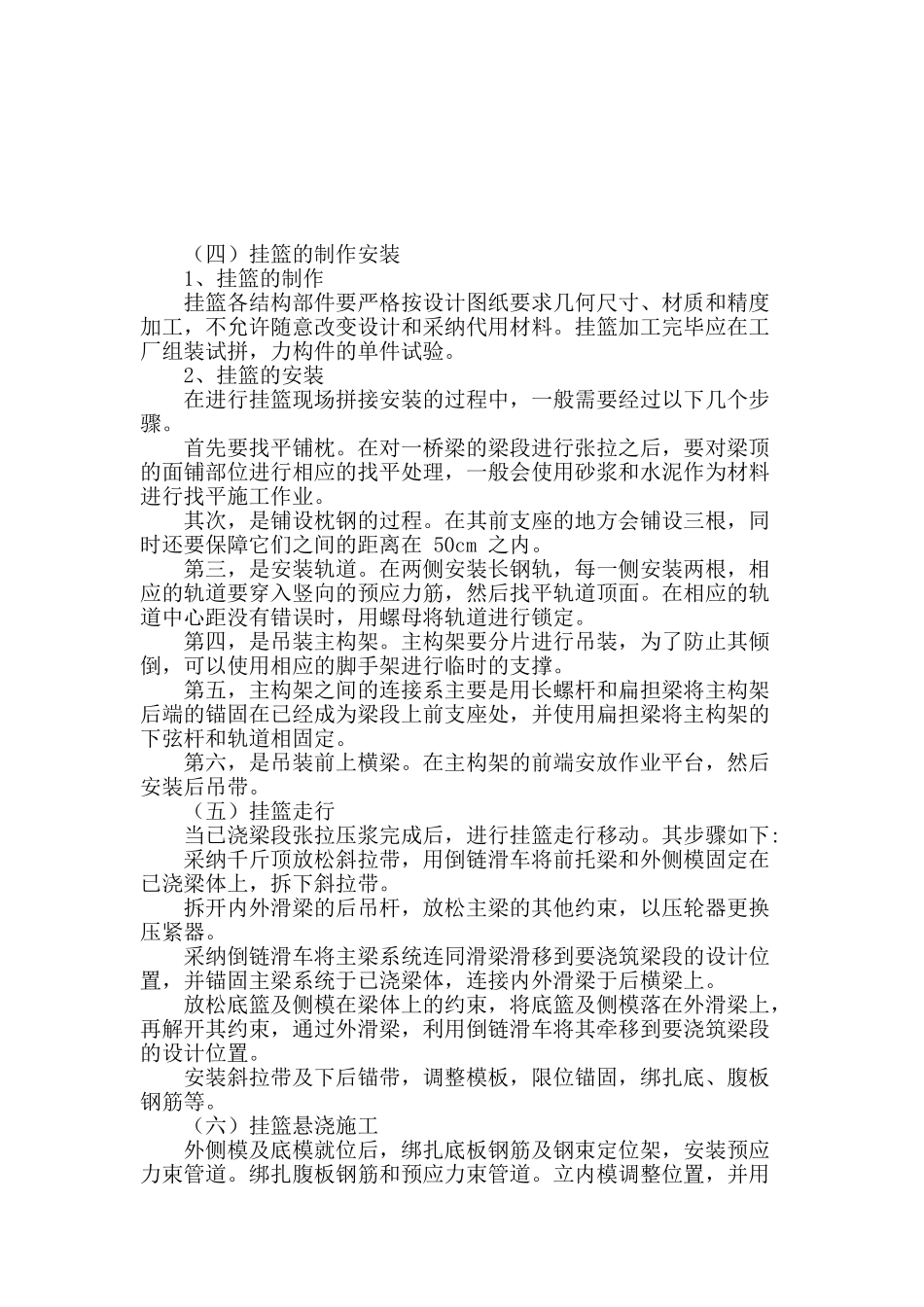

(一)挂篮设计 1、设计挂篮长度设计挂篮长度应按
