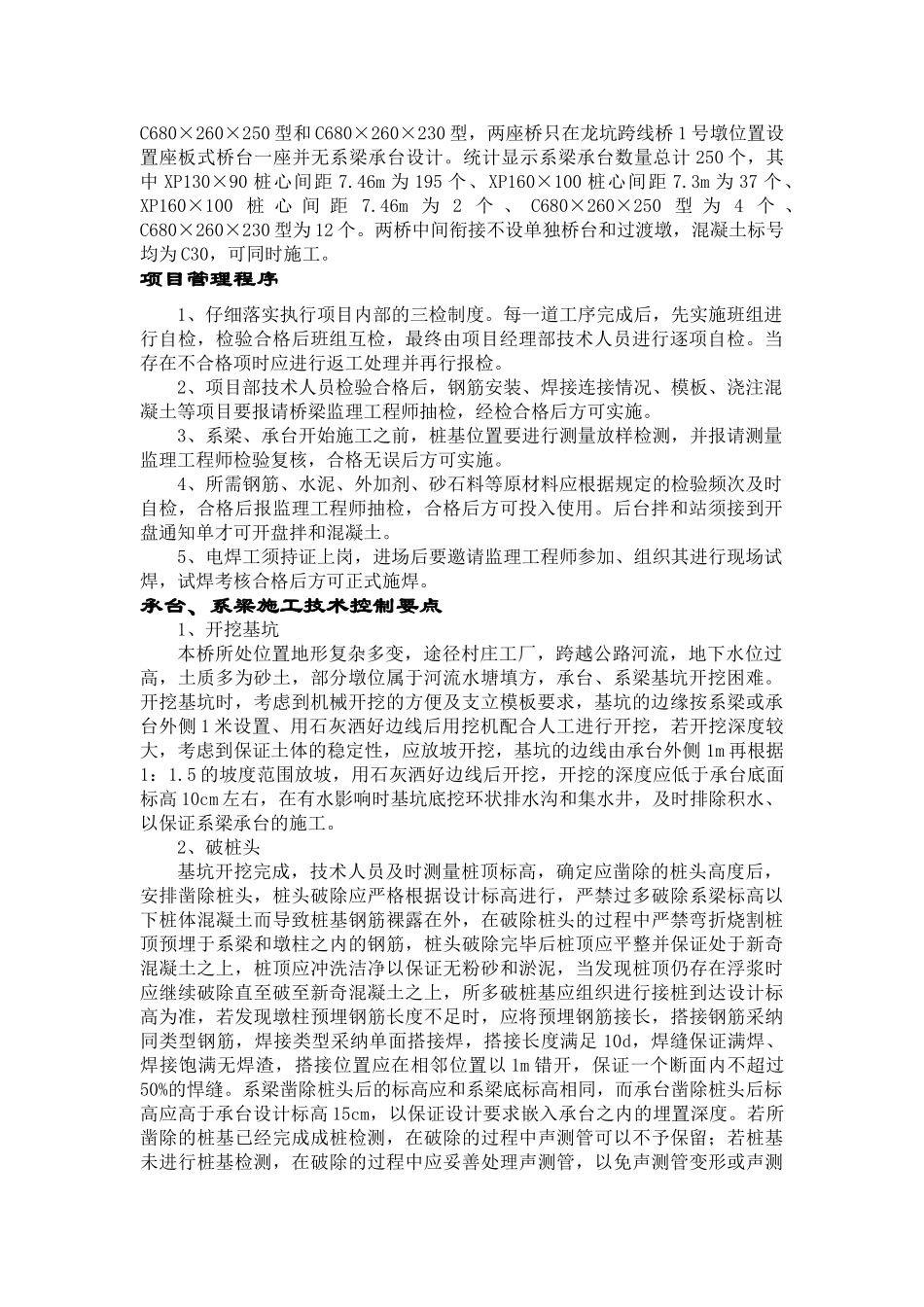

汕揭高速公路第四合同段项目部安全技术交底书工程名称:龙坑跨线桥、梅林湖特大桥 施工部位: 系梁、承台 交 底 人: 复 核 人: 接 收 人: 日 期: 工程概况本合同段设计有龙坑跨线桥和梅林湖特大桥组成,途径龙坑村、郭三村,跨越梅林湖,起点桩号分别为 K9+884
06 终点桩号为 K12+600
该两座桥设计系梁类型三种,分别为 XP130×90 桩心间距 7
46m、XP160×100 桩心间距7
3m 、 XP160×100 桩 心 间 距 7
46m ; 设 计 承 台 类 型 两 种 , 分 别 为C680×260×250 型和 C680×260×230 型,两座桥只在龙坑跨线桥 1 号墩位置设置座板式桥台一座并无系梁承台设计
统计显示系梁承台数量总计 250 个,其中 XP130×90 桩心间距 7
46m 为 195 个、XP160×100 桩心间距 7
3m 为 37 个、XP160×100 桩 心 间 距 7
46m 为 2 个 、 C680×260×250 型 为 4 个 、C680×260×230 型为 12 个
两桥中间衔接不设单独桥台和过渡墩,混凝土标号均为 C30,可同时施工

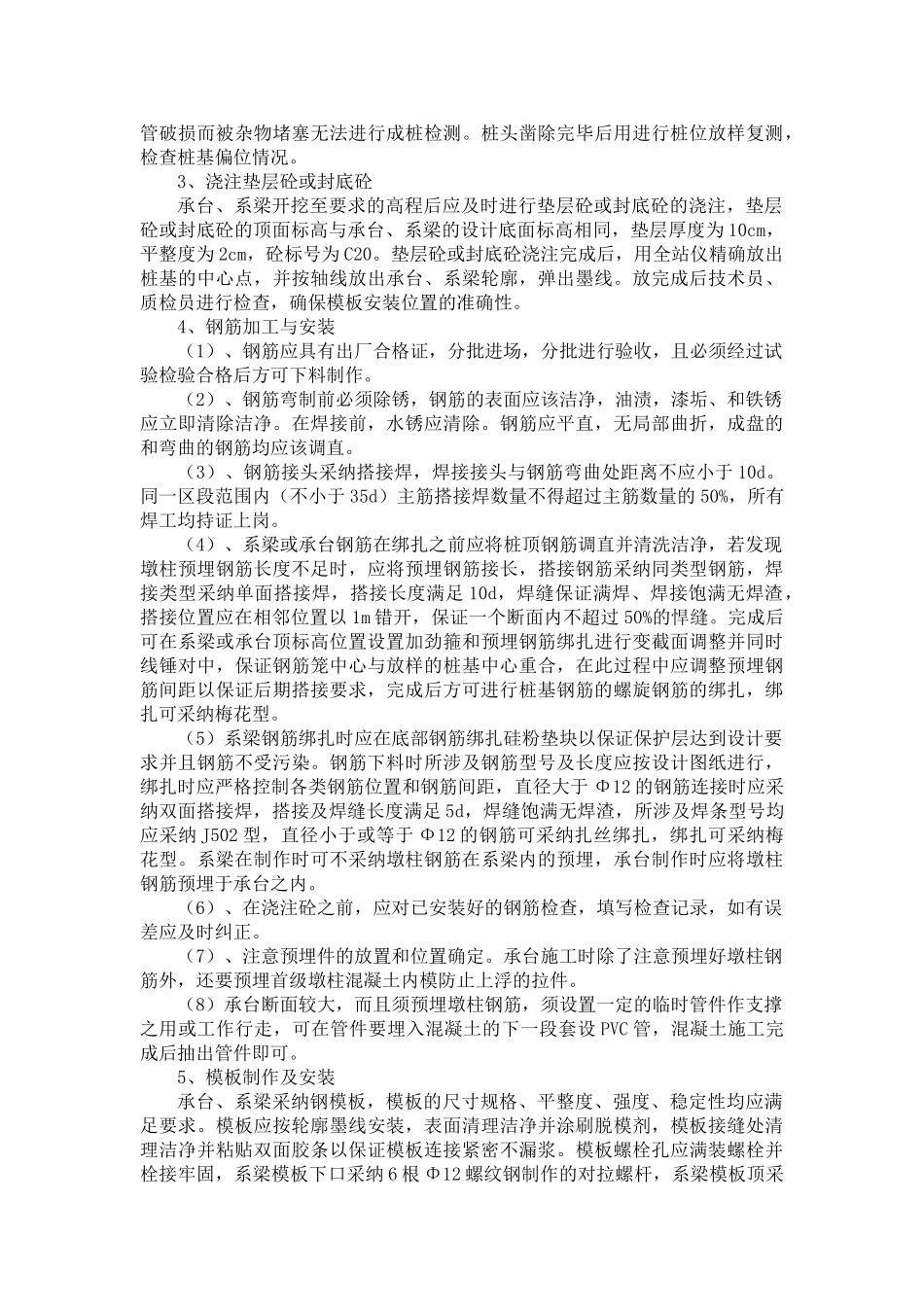

项目管理程序1、仔细落实执行项目内部的三检制度
每一道工序完成后,先实施班组进行自检,检验合格后班组互检,最终由项目经理部技术人员进行逐项自检
当存在不合格项时应进行返工处理并再行报检
2、项目部技术人员检验合格后,钢筋安装、焊接连接情况、模板、浇注混凝土等项目要报请桥梁监理工程师抽检,经检合格后方可实施
3、系梁、承台开始施工之前,桩基位置要进行测量放样检测,并报请测量监理工程师检验复核,合格无误后方可实施
4、所需钢筋、水泥、外加剂、砂石料等原材料应根据规定的检验频次及时自检,合格后报监理工程师抽检,合格后方可投入使用
后台拌和站须接到开盘通知单才可开盘拌和混凝土
